хід будівництва

1
черга
100%
2
черга
100%
3
черга
95%
4
черга
50%
5
черга
40%
6
черга
5%
7
черга
0%

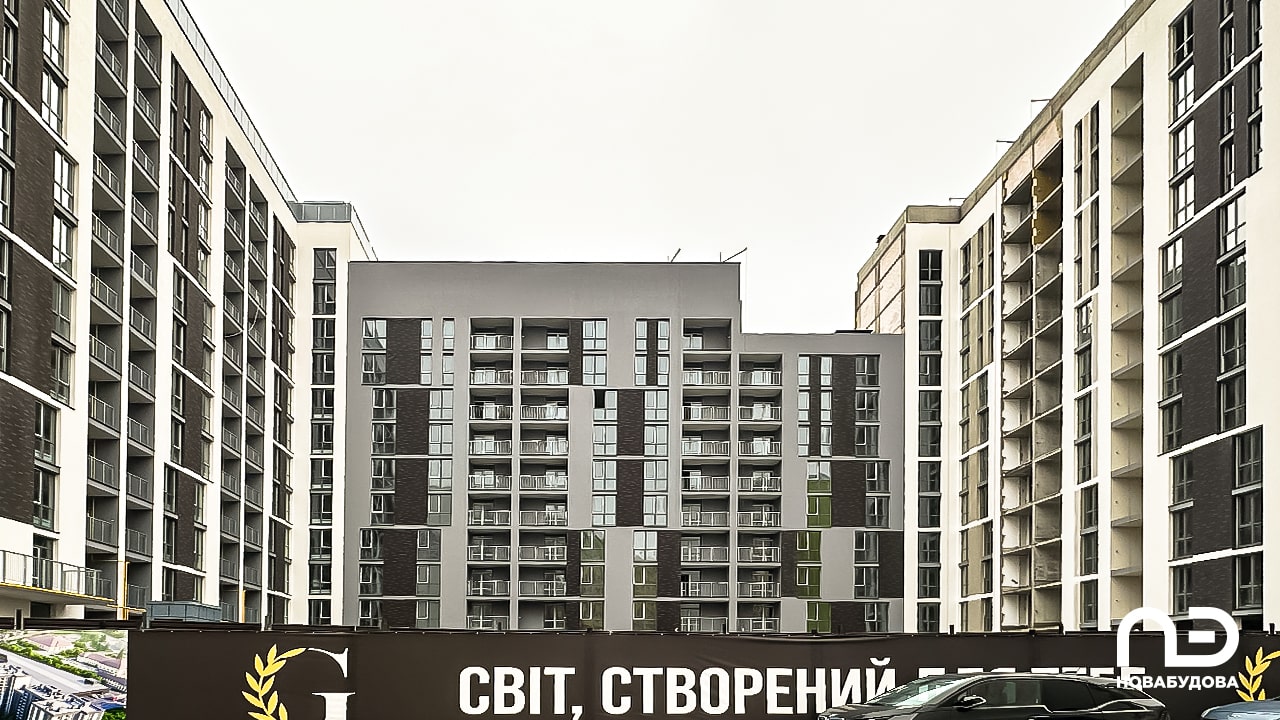

Хід будівництва комплексу ЖК "Щасливий Grand", Квітень 2026

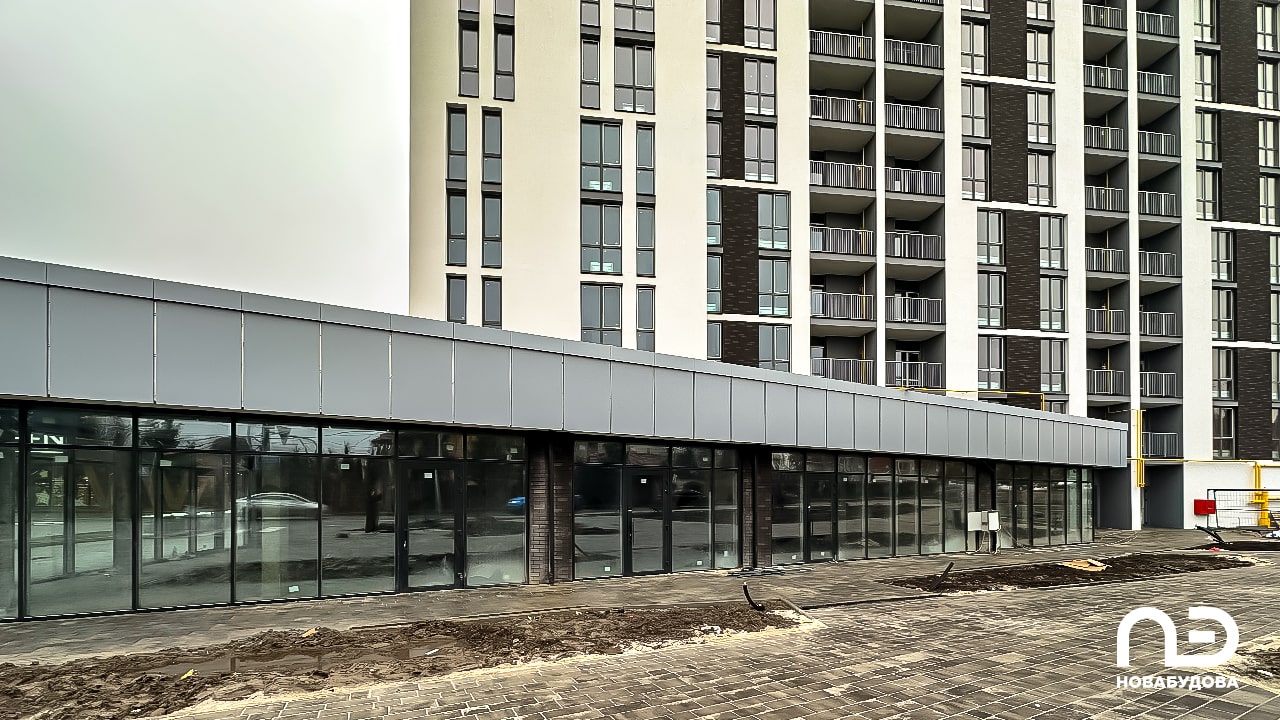

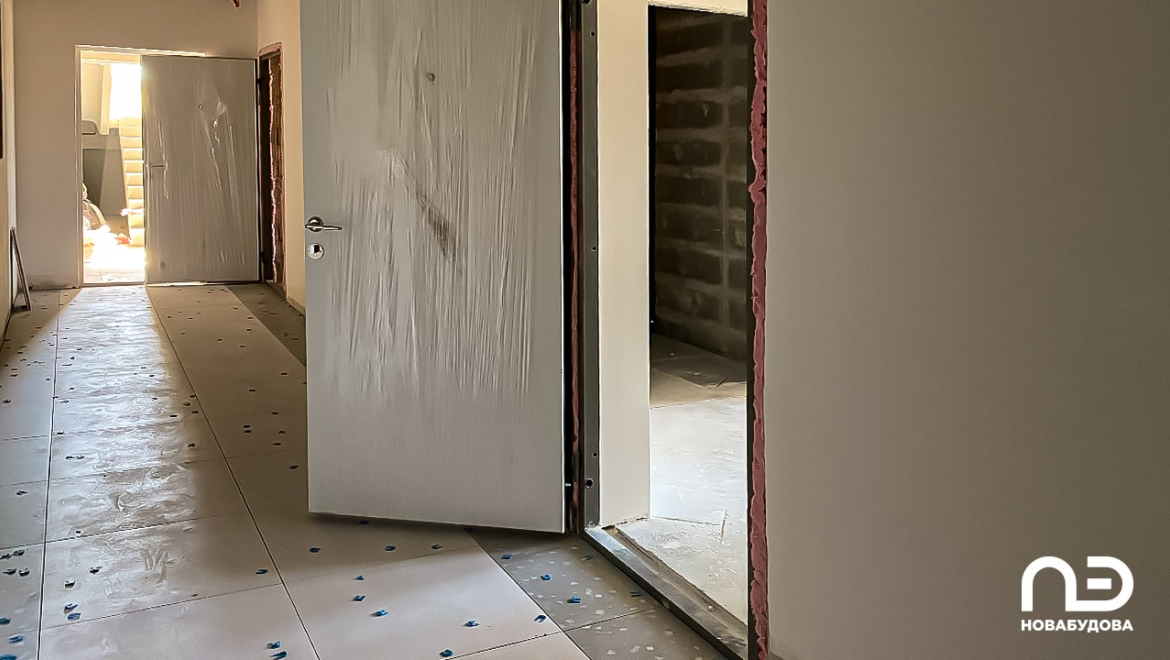

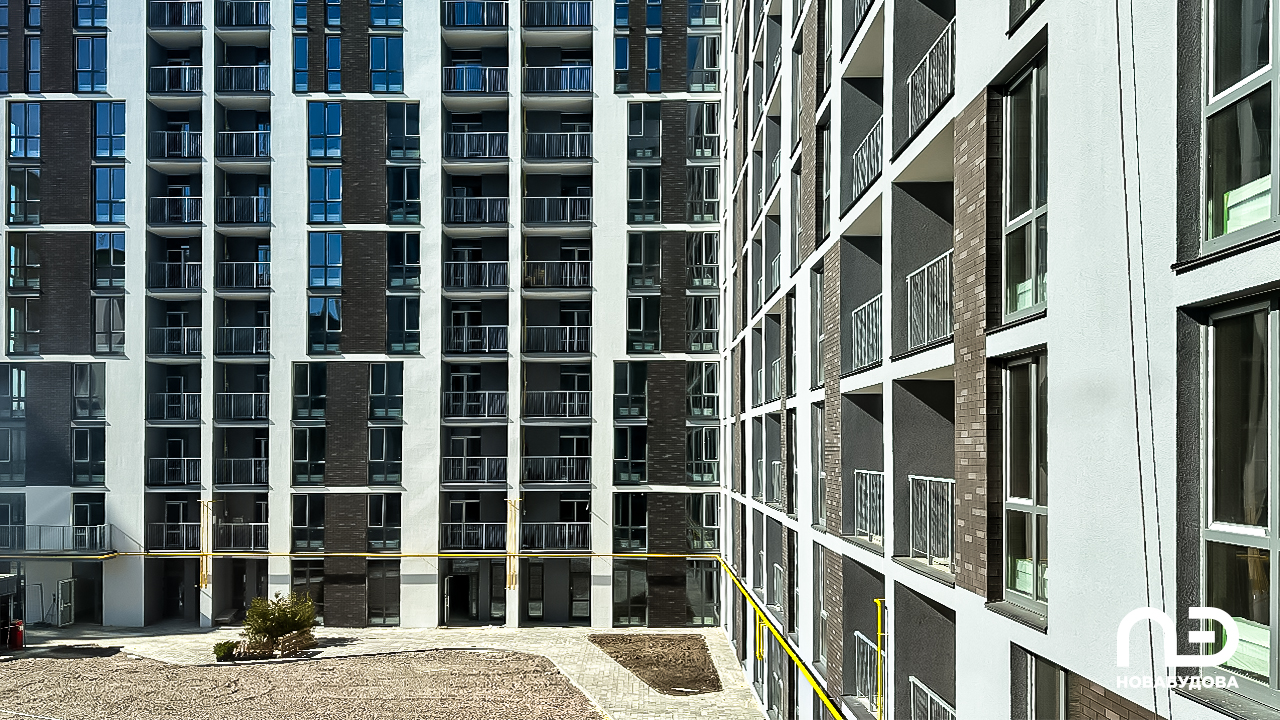

Перша секція

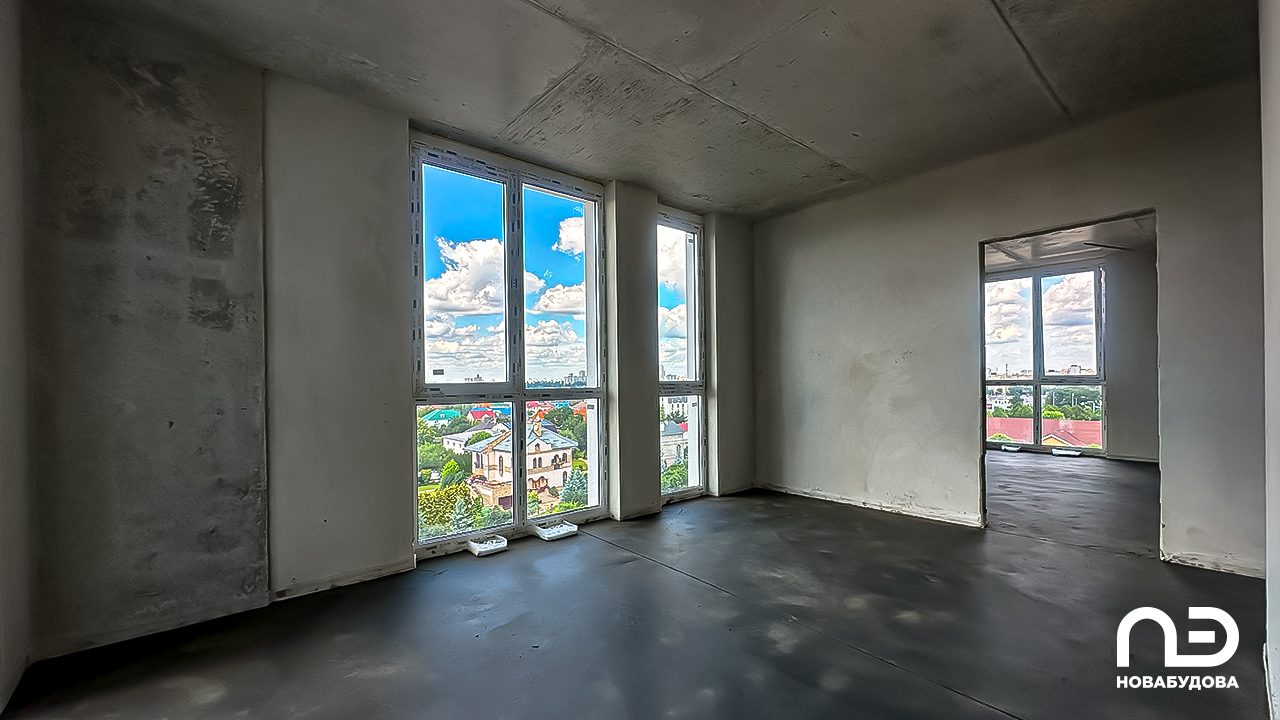

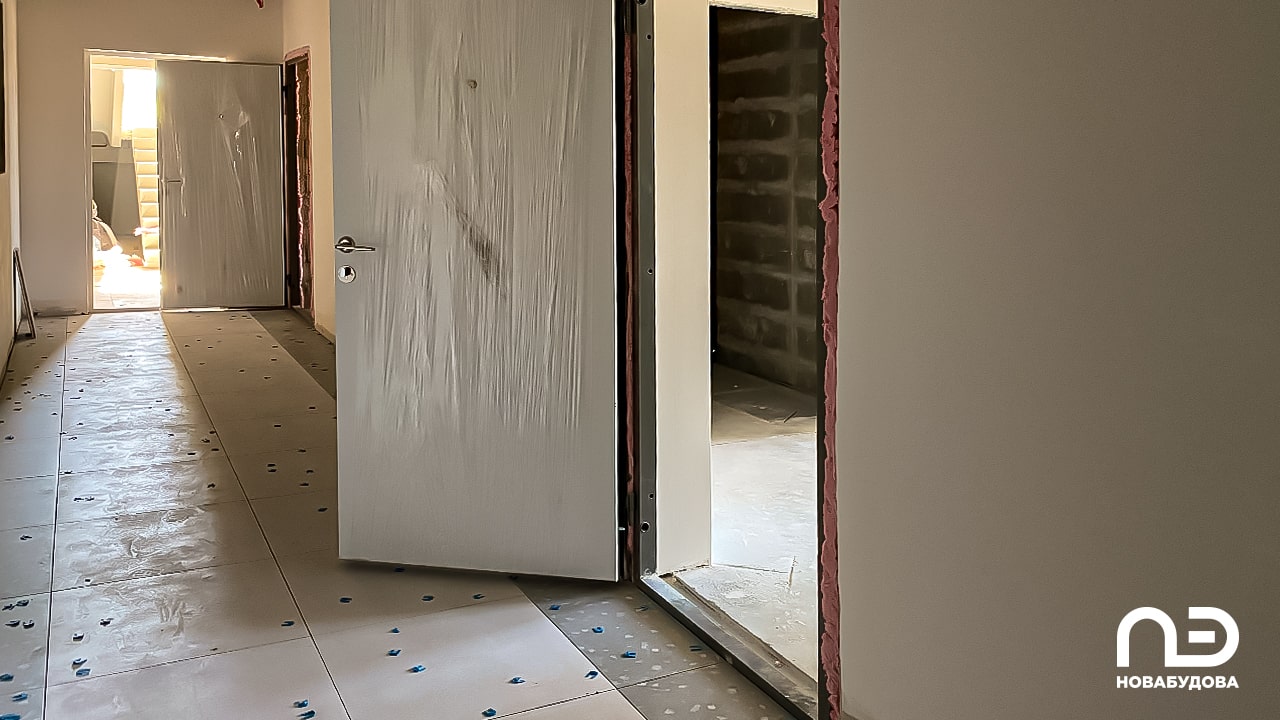

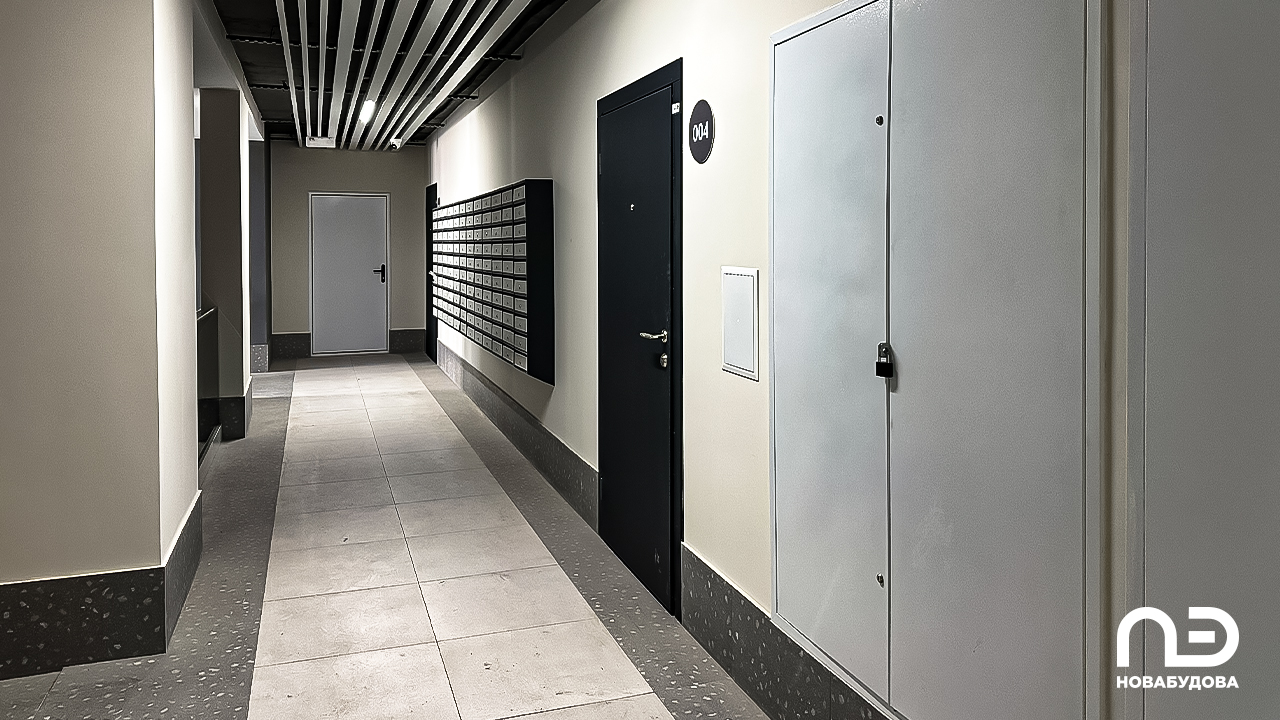

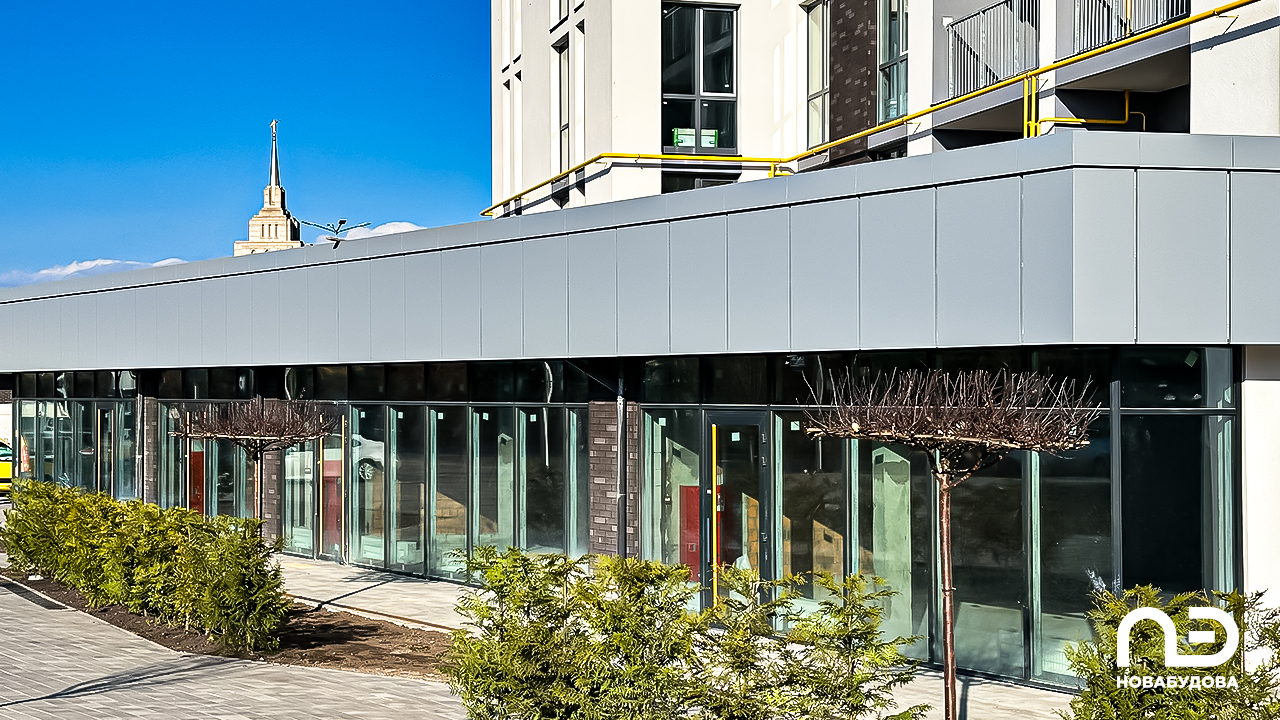

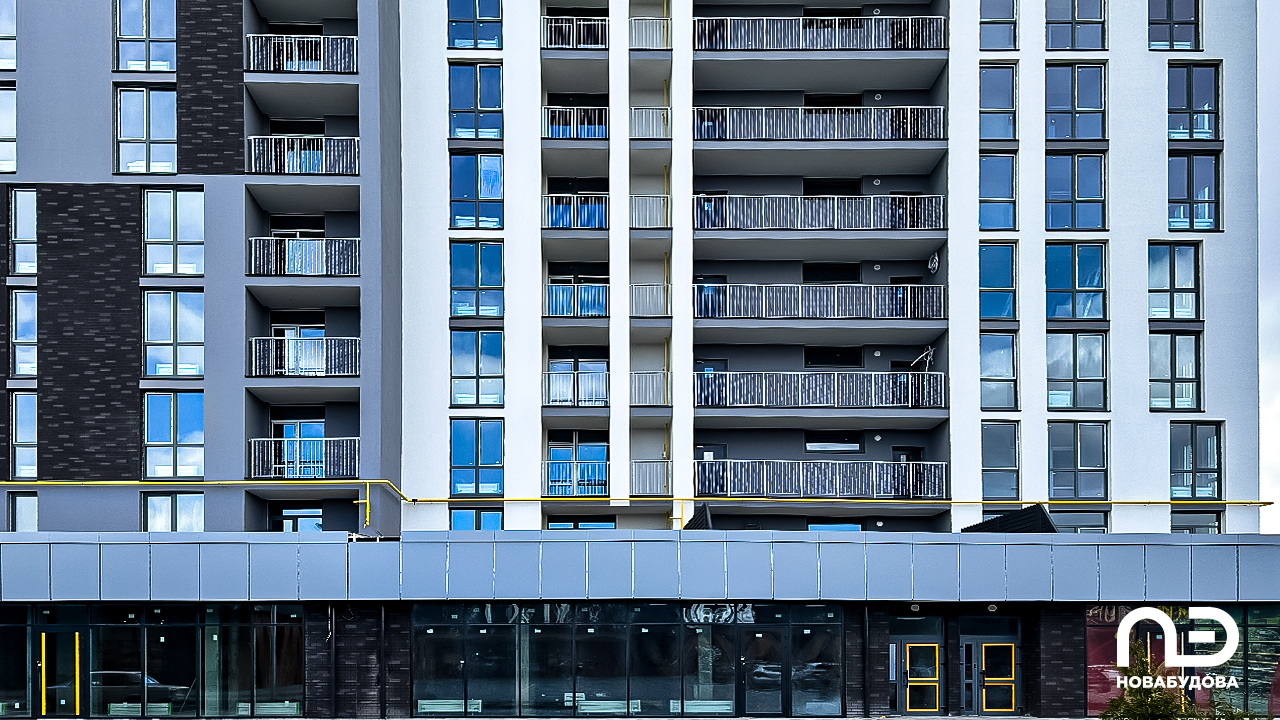

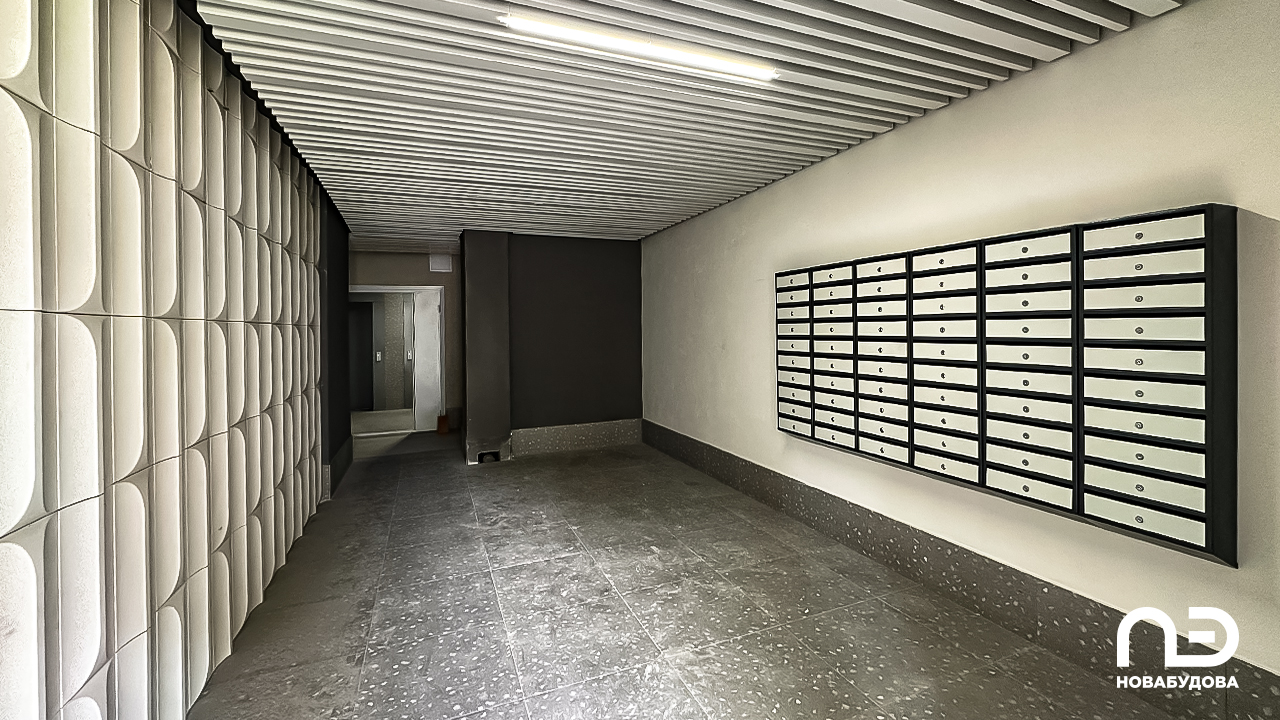

•  введено в експлуатацію

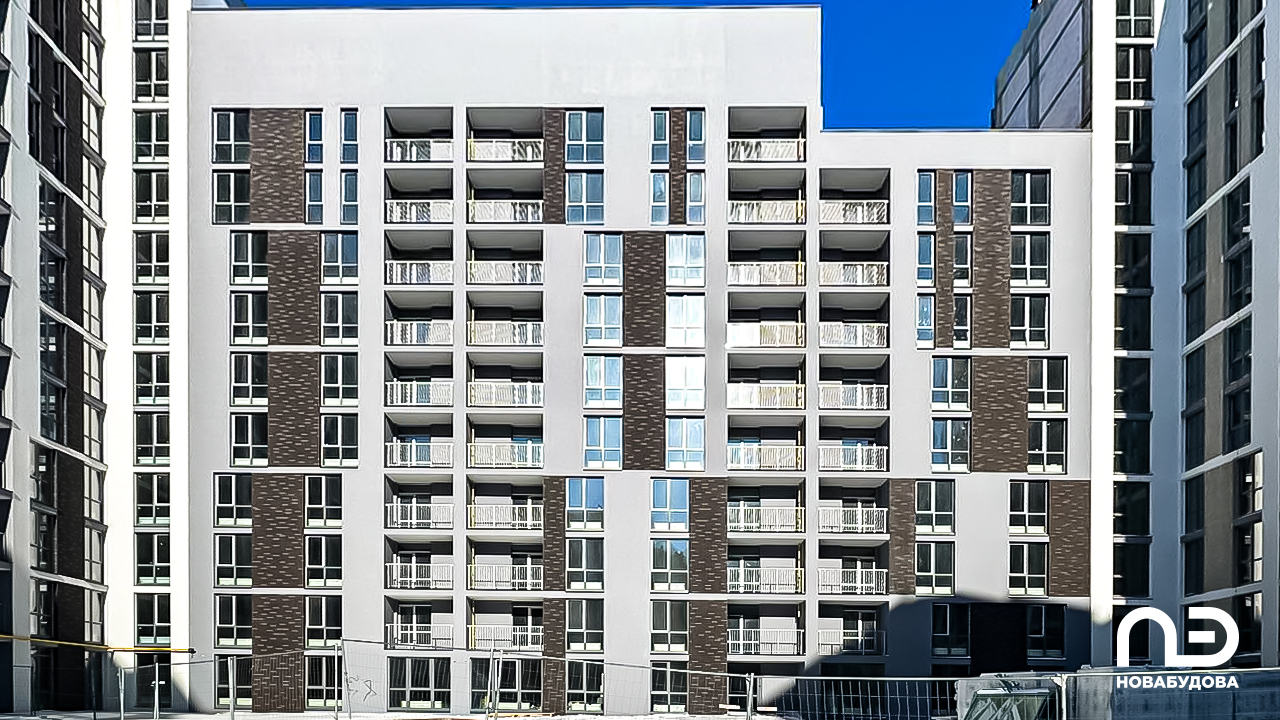

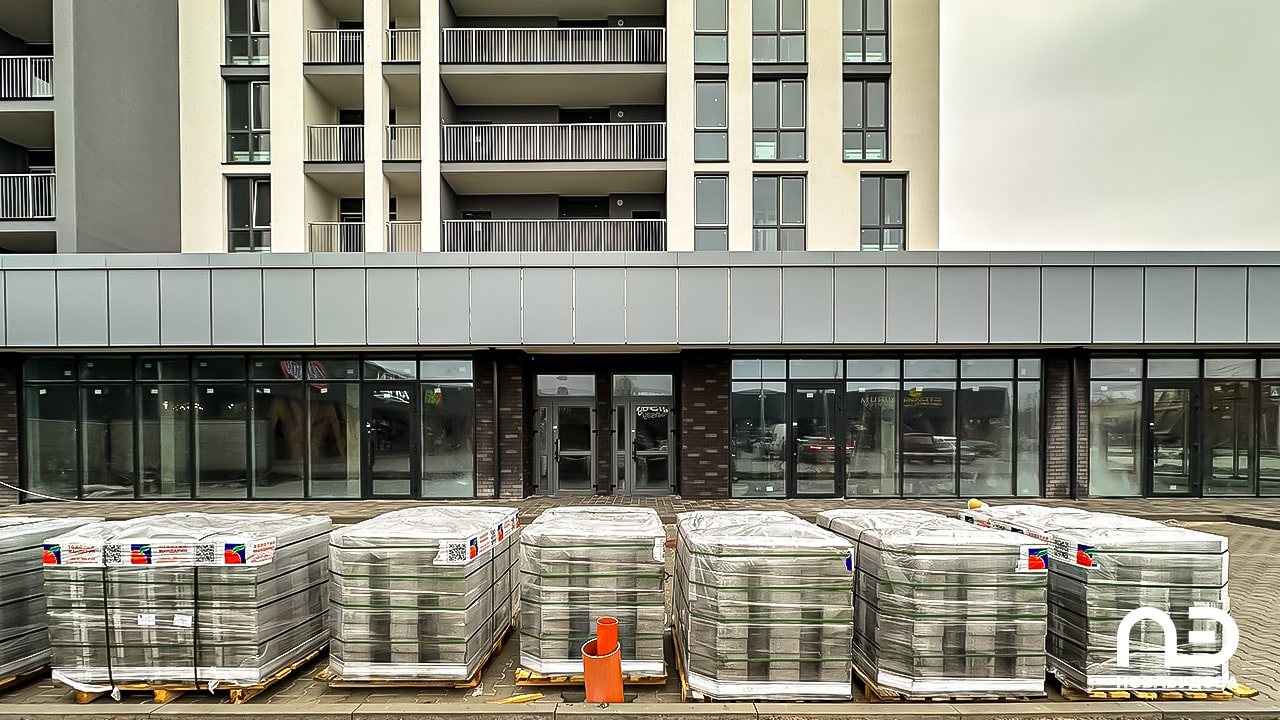

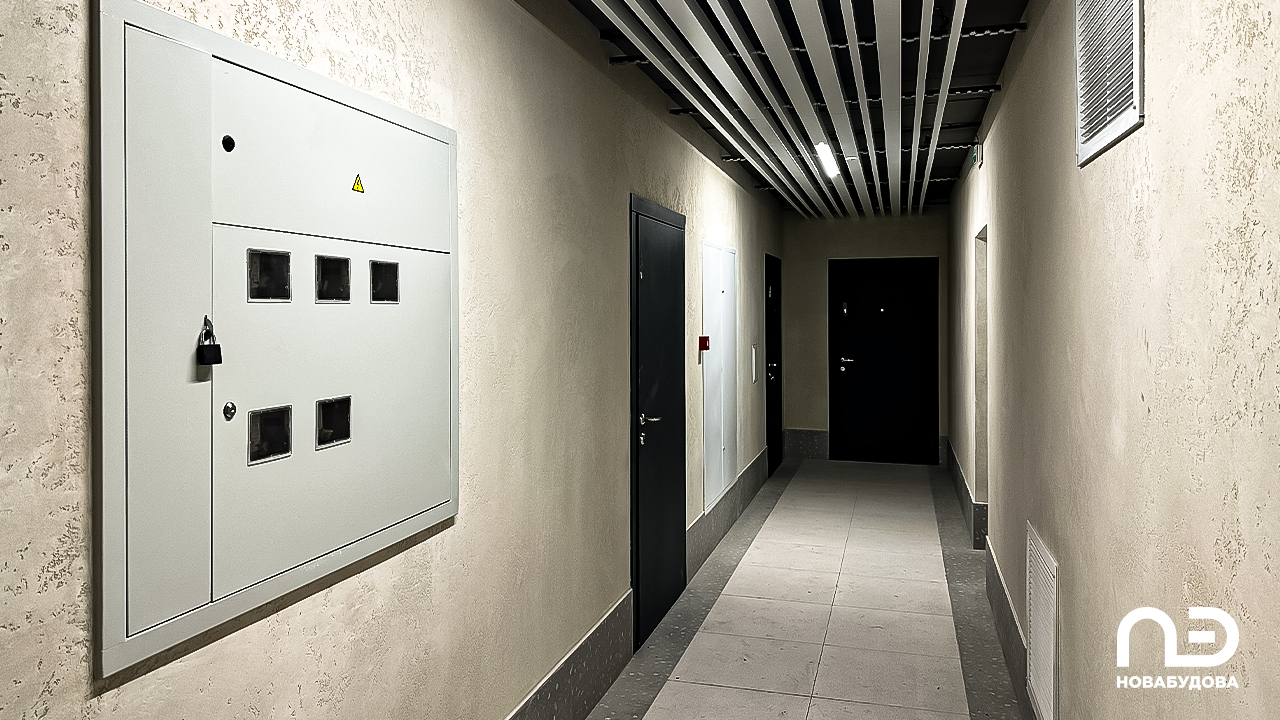

Друга секція

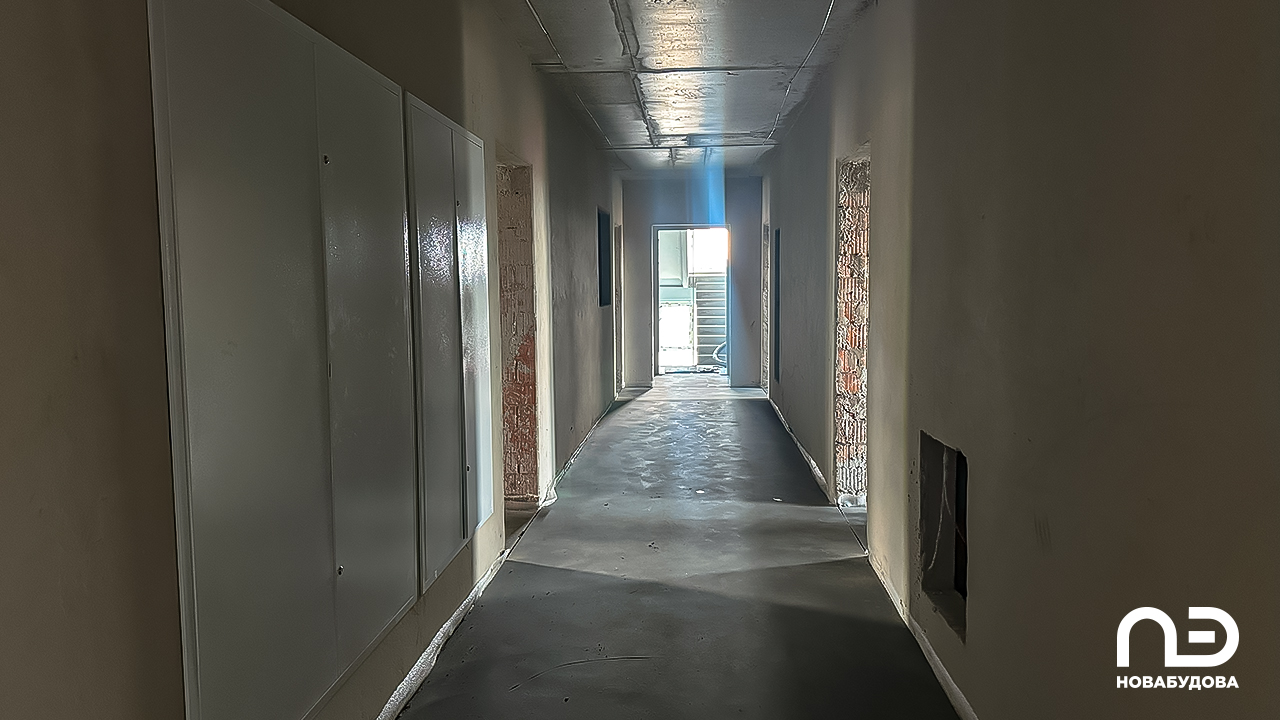

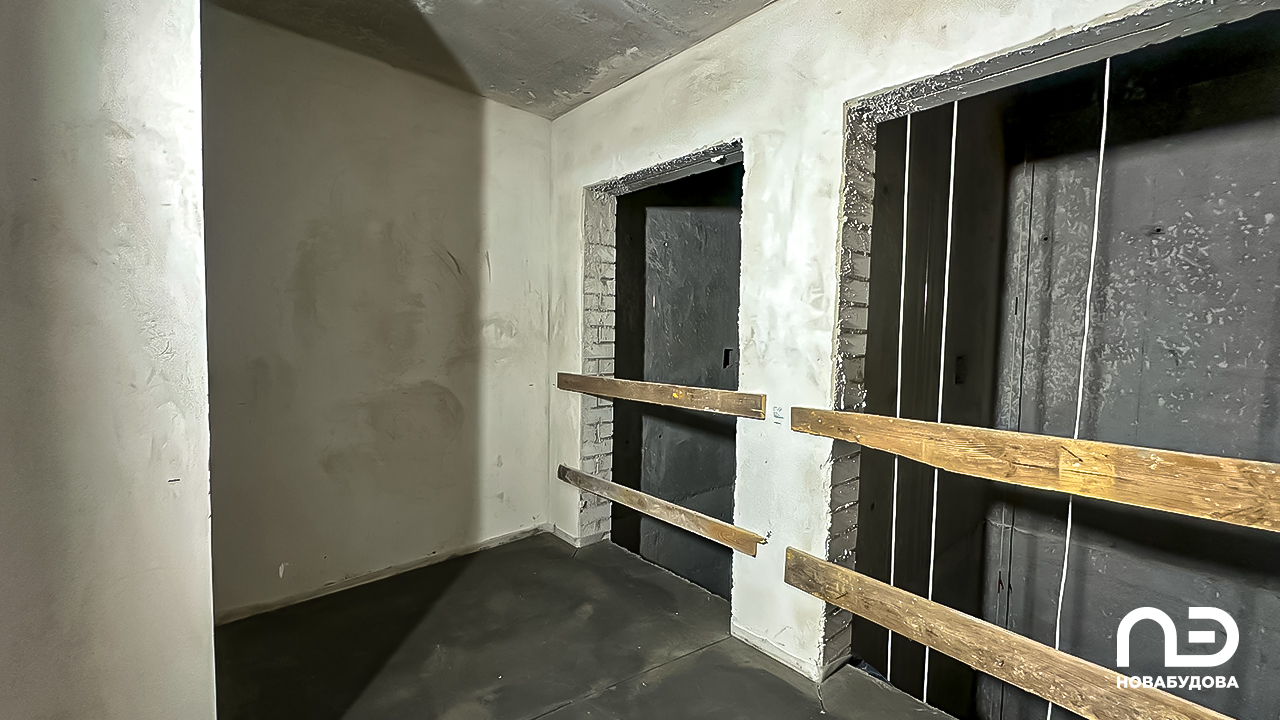

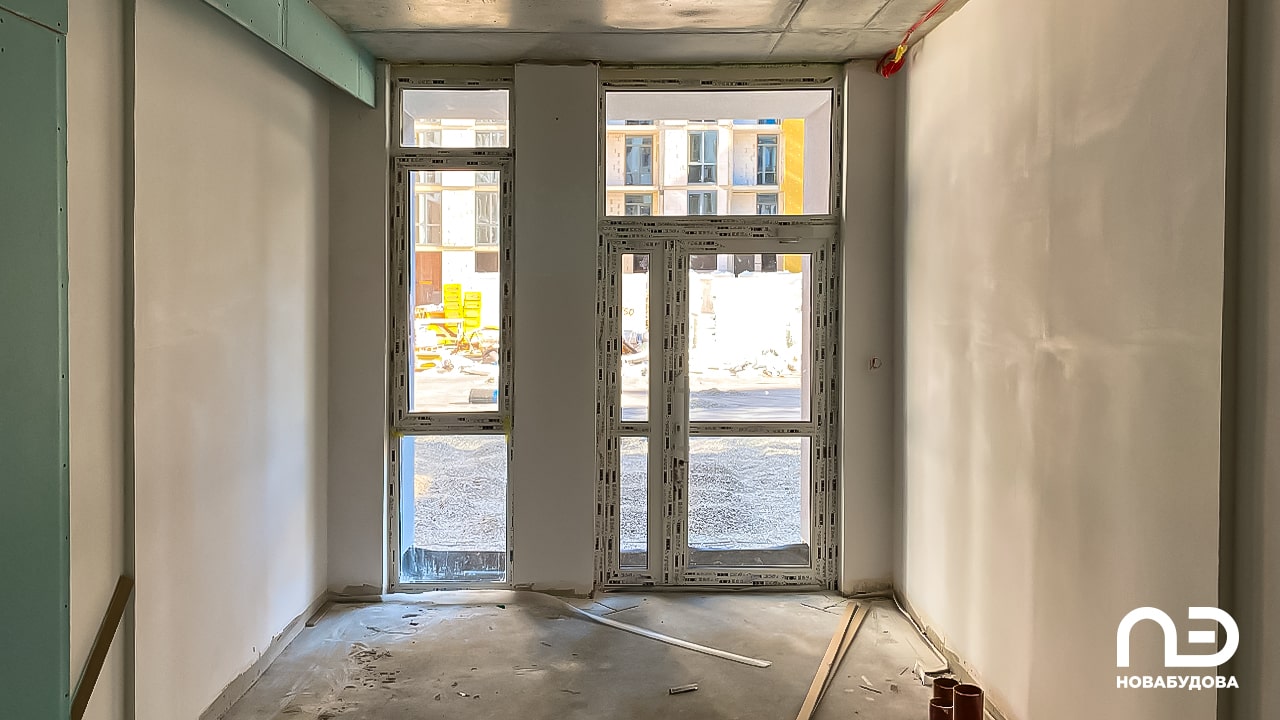

•  триває підготовка до введення в експлуатацію.

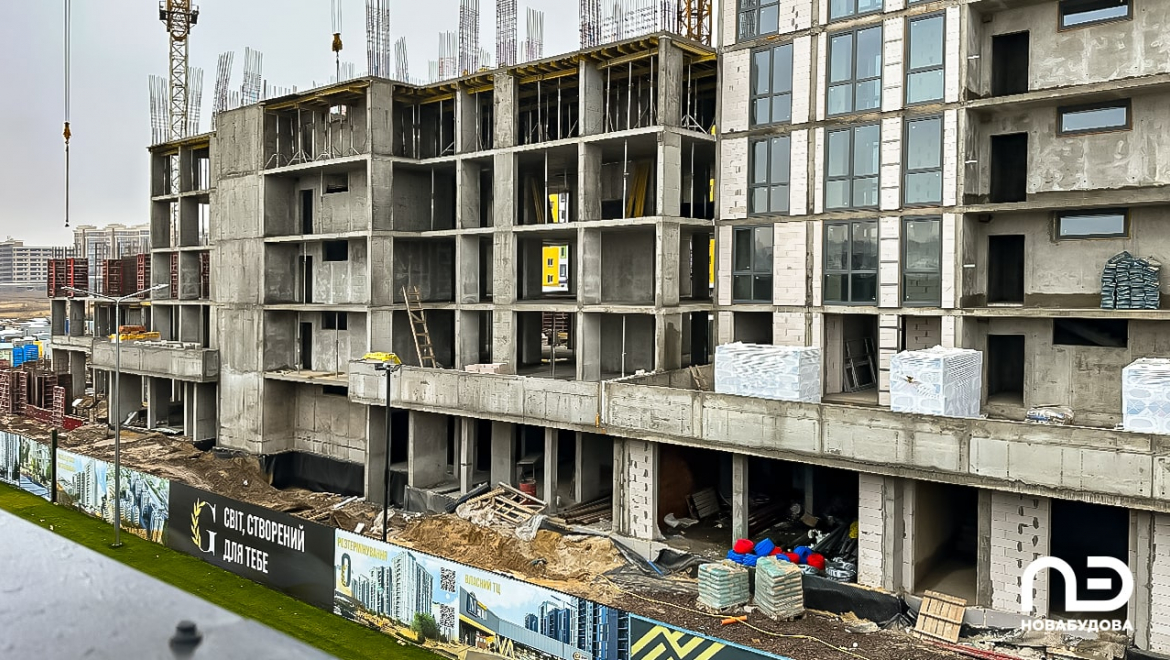

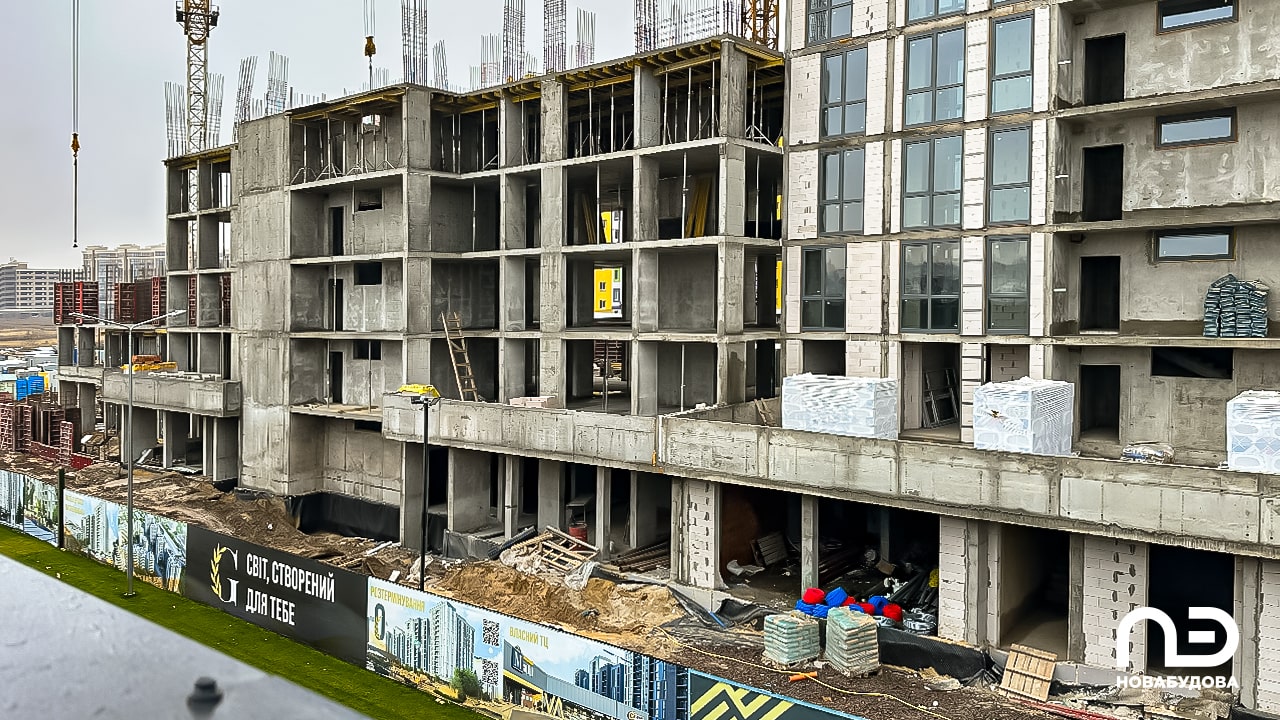

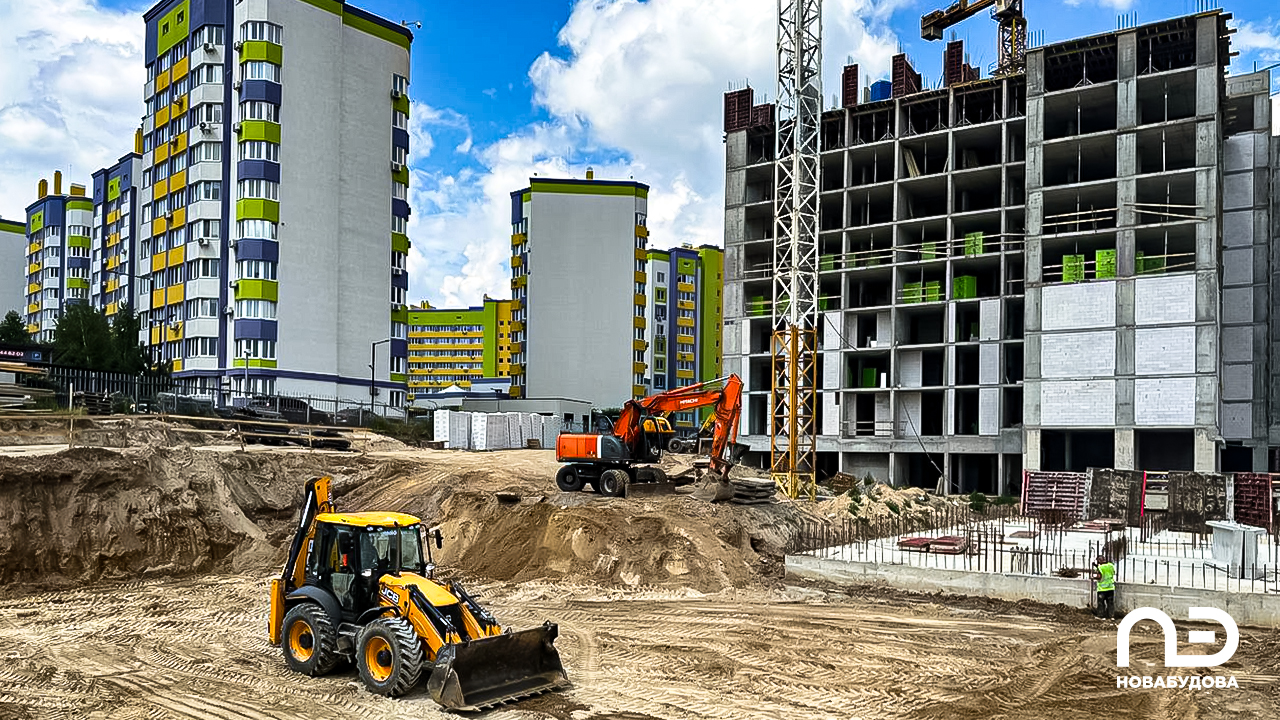

Третя секція

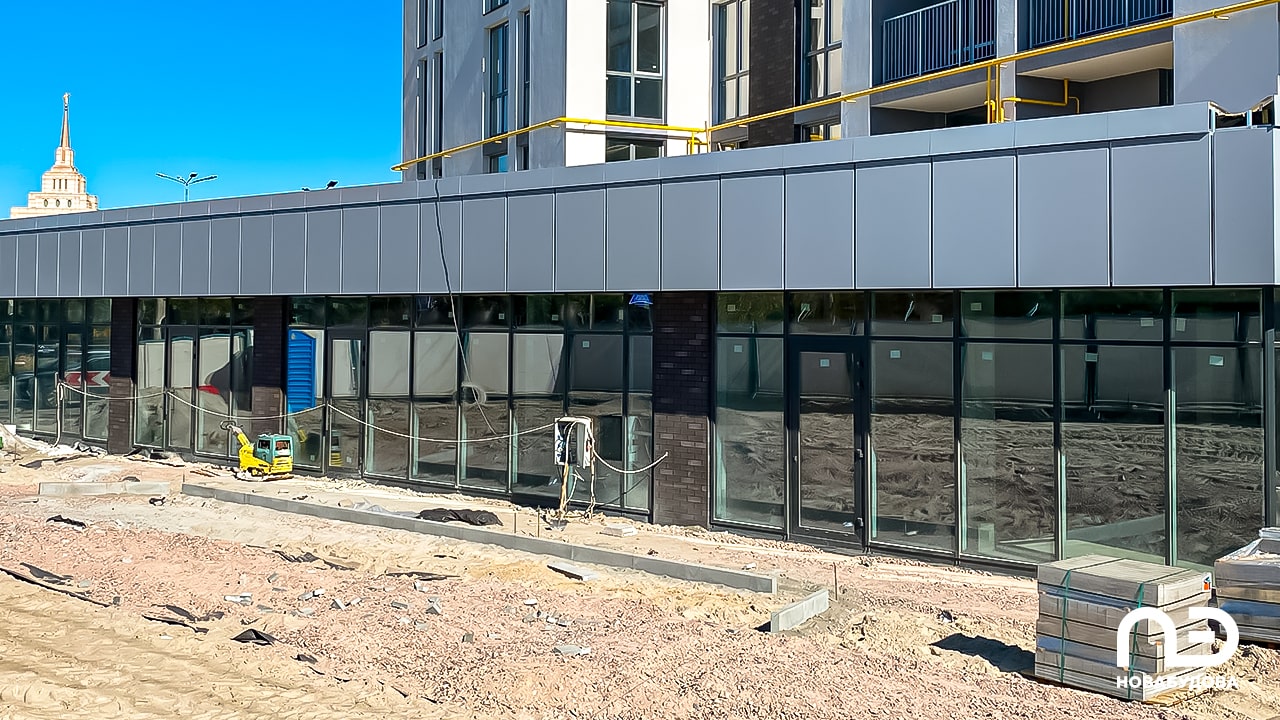

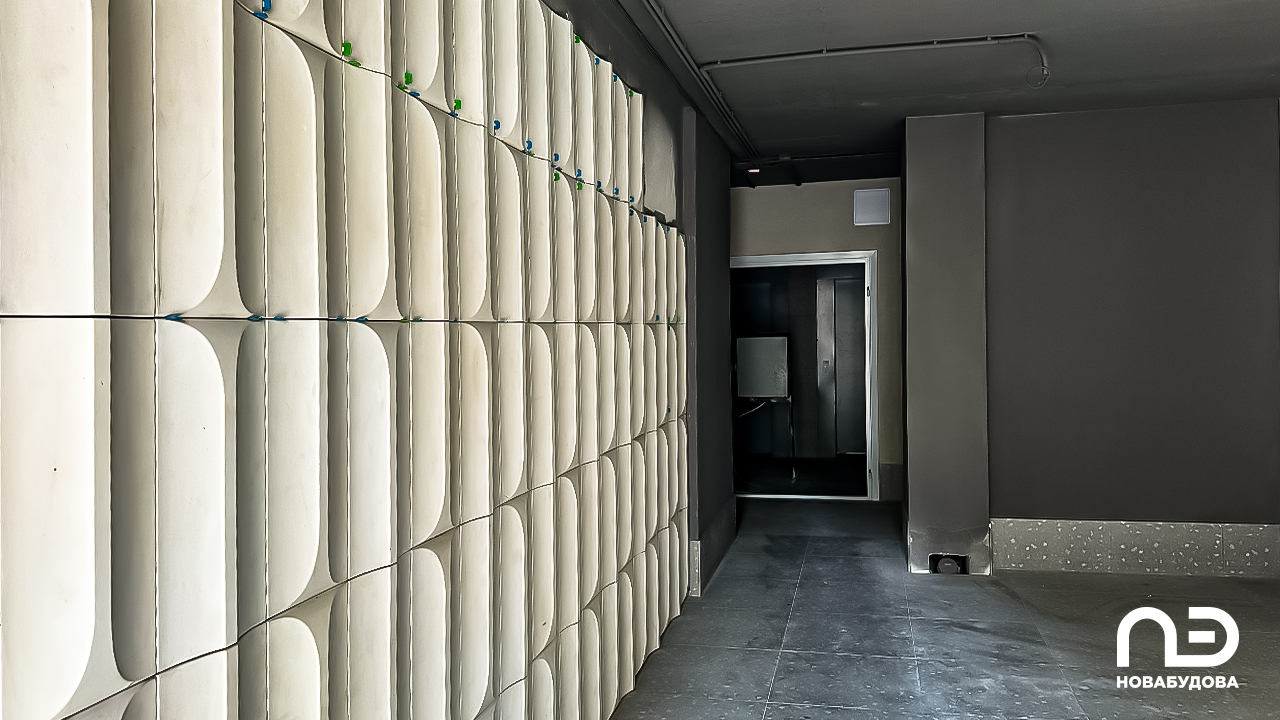

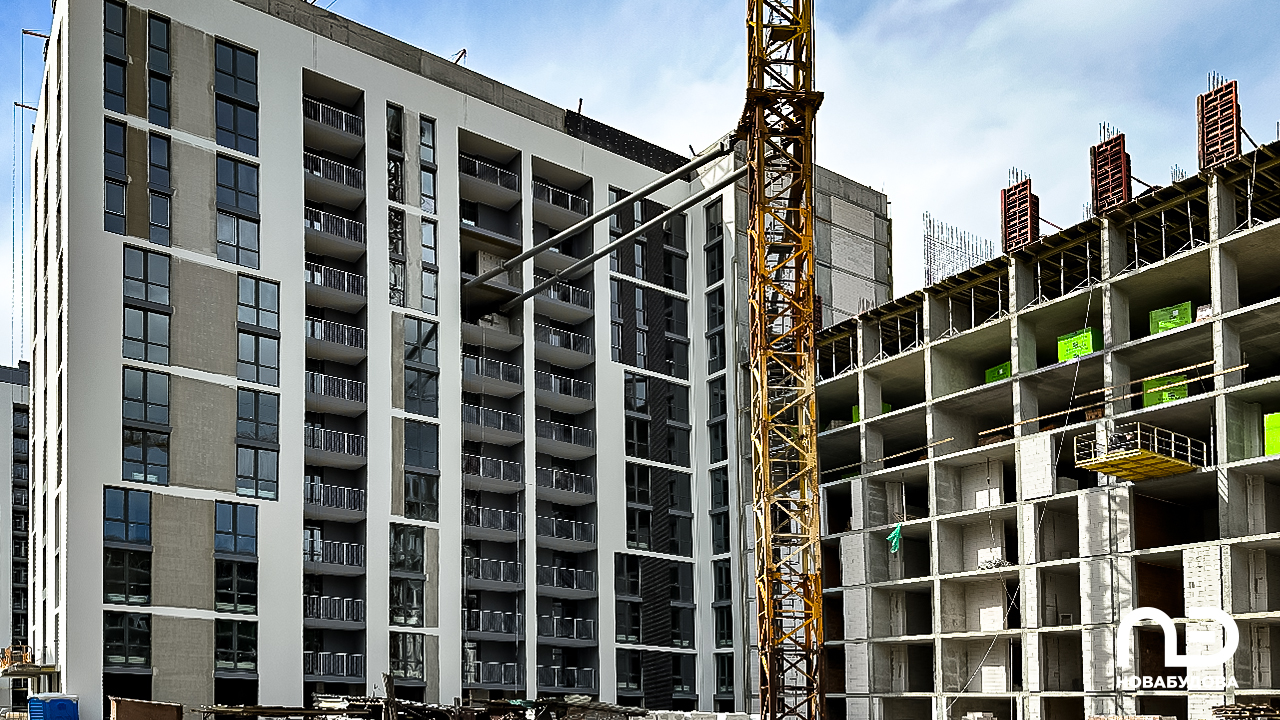

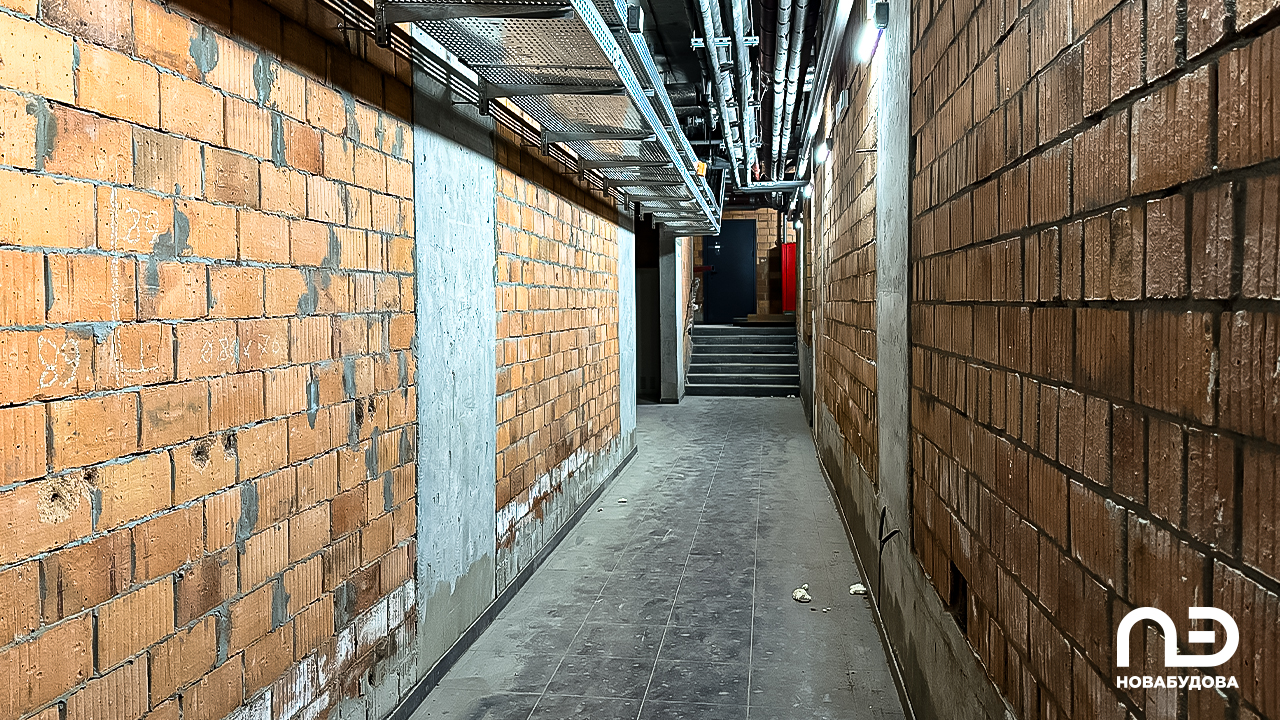

•  завершено монтаж систем теплопостачання й водопостачання;

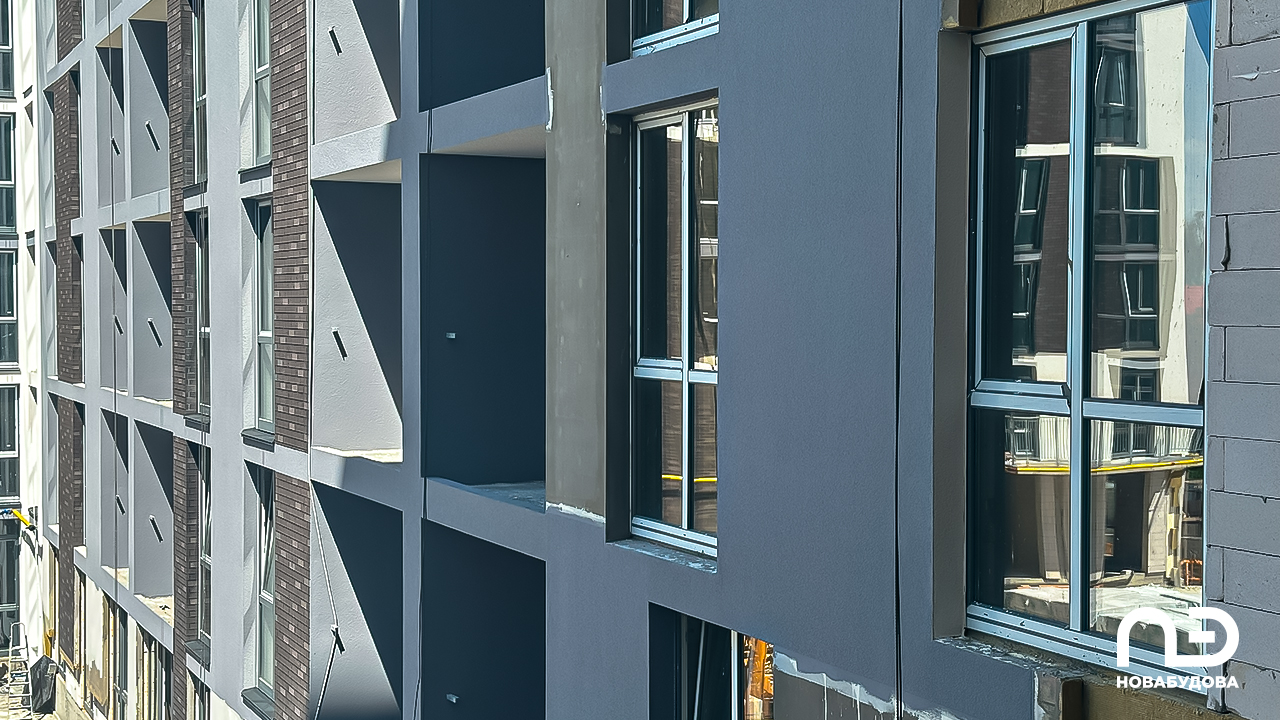

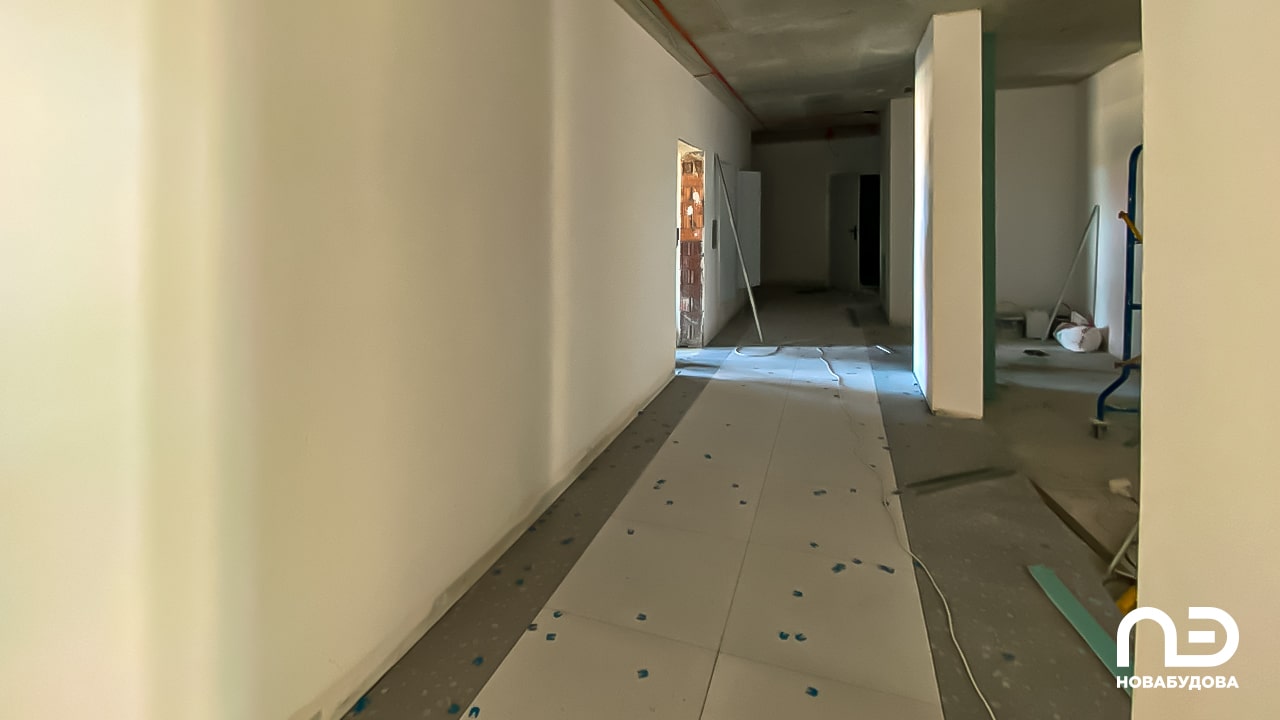

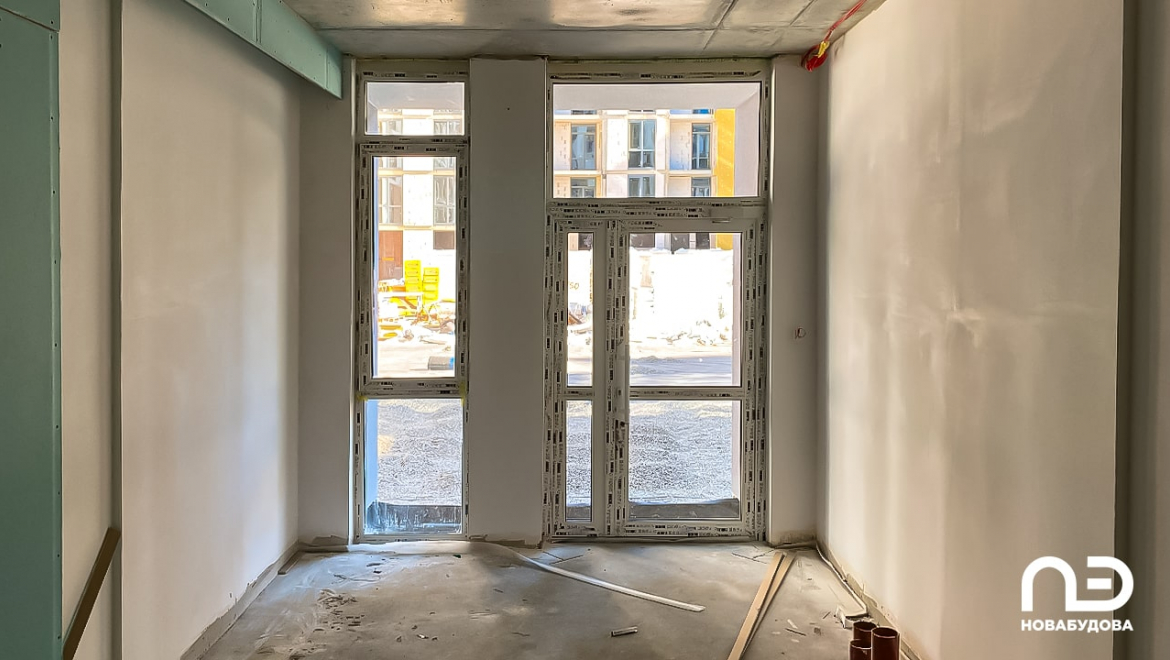

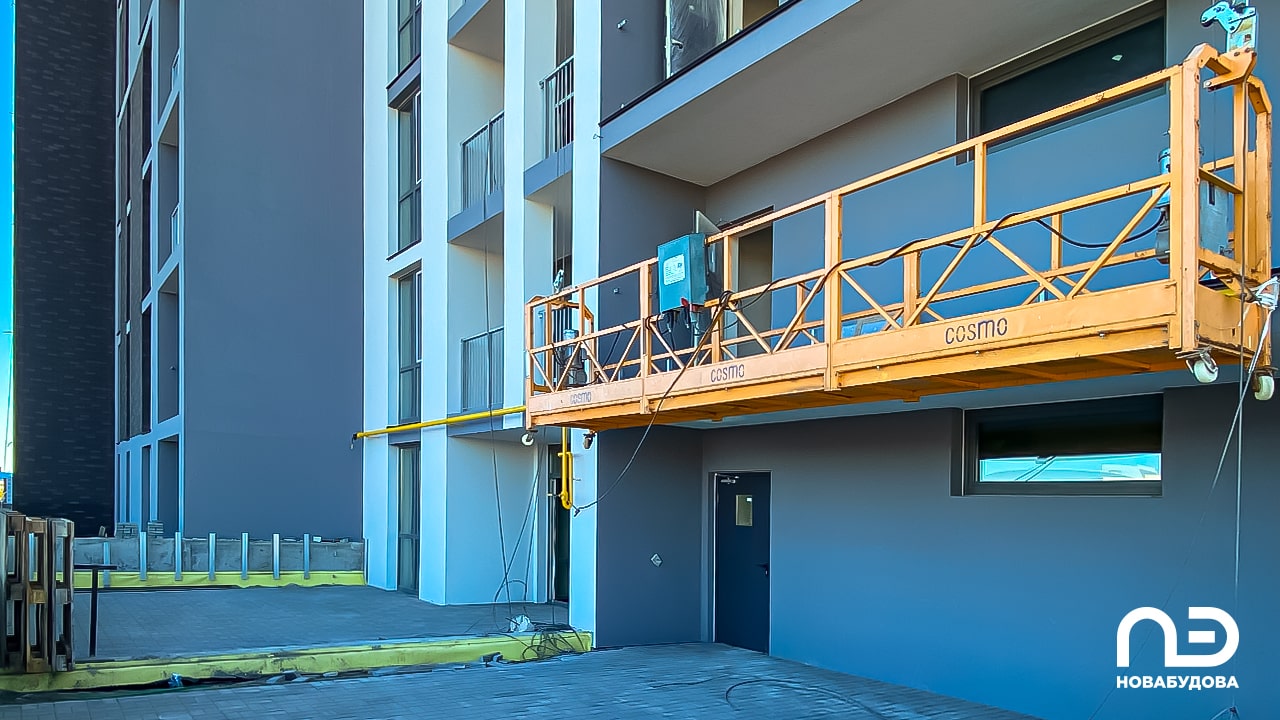

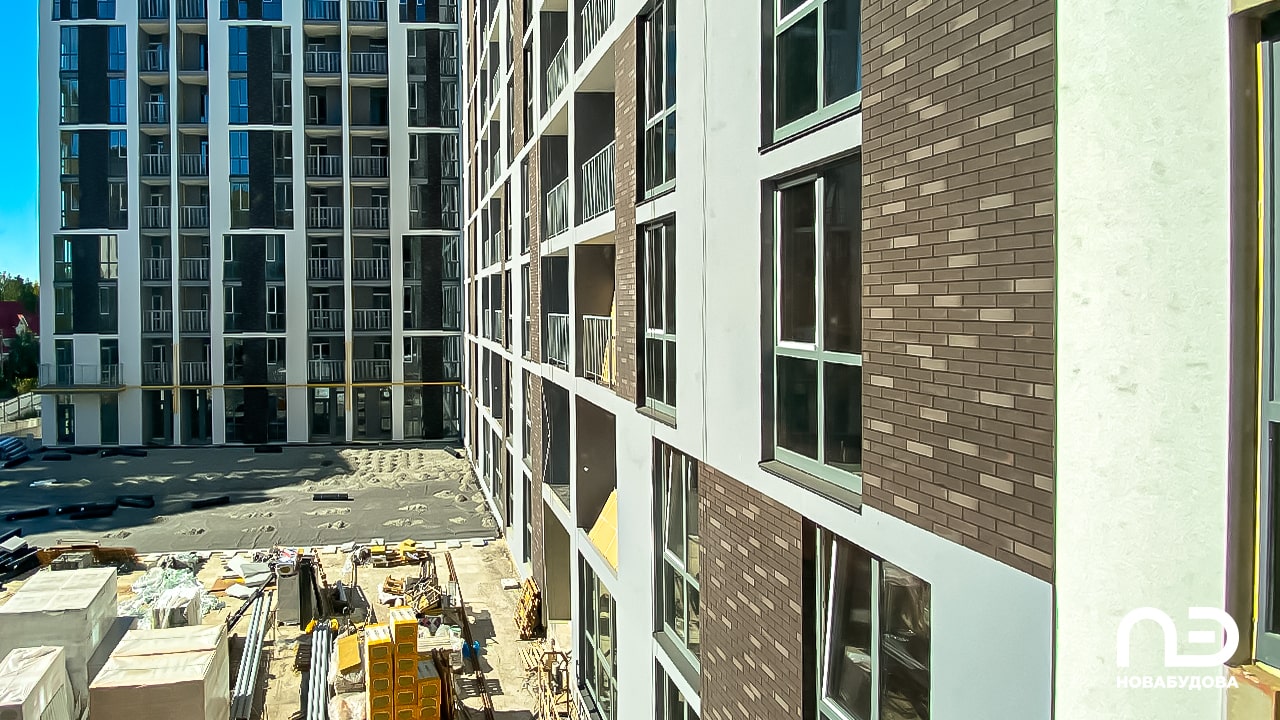

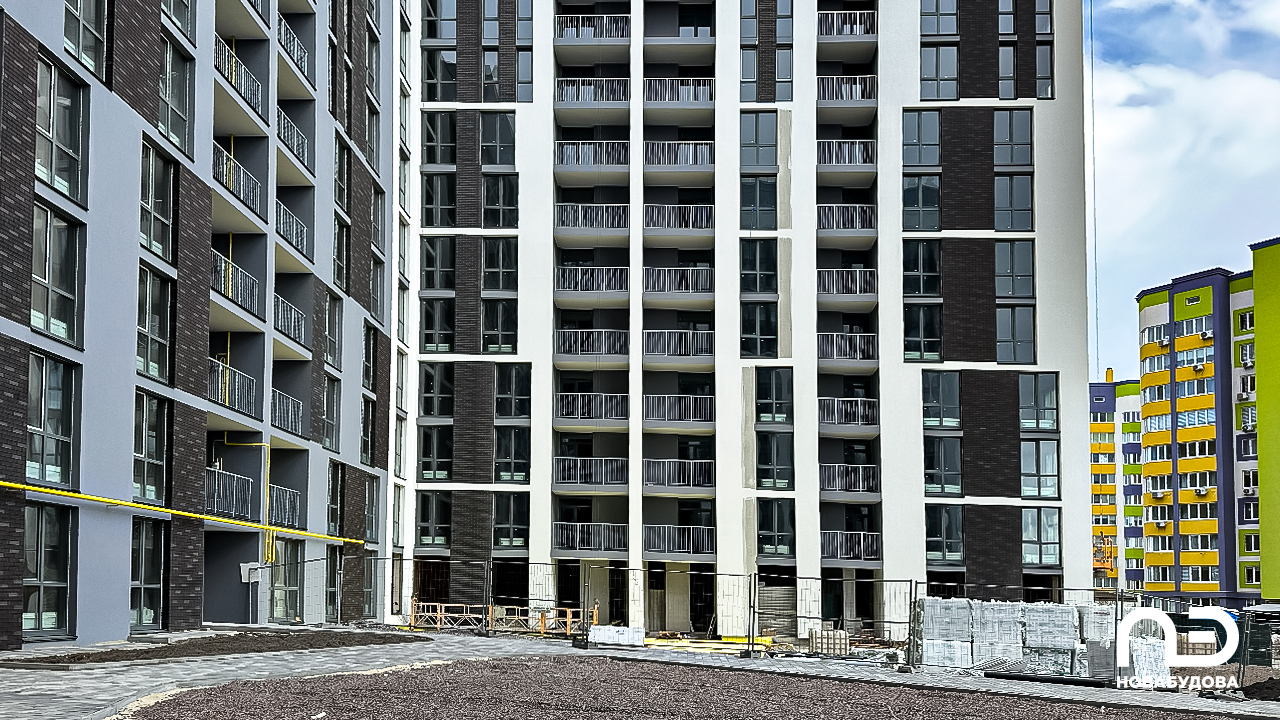

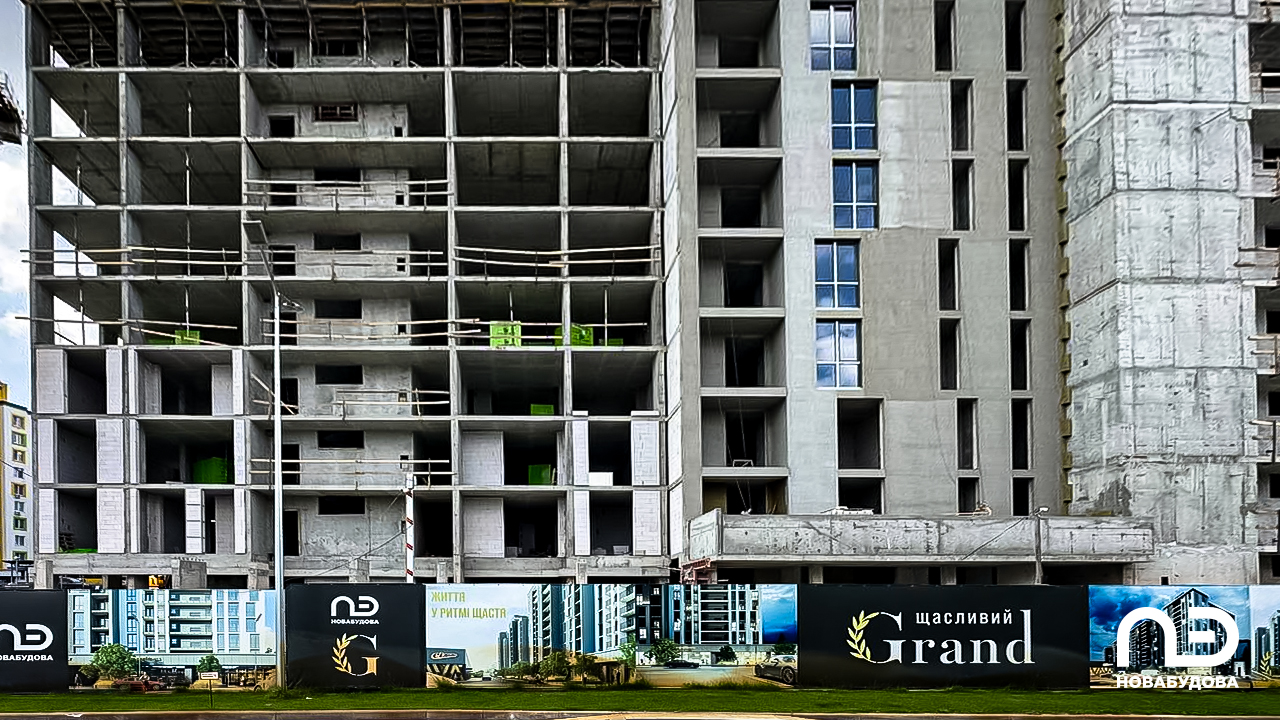

•  тривають фасадні роботи (готово на 95%), стяжка підлоги (готово на 85%), облаштування перильних огороджень (готово на 80%), монтаж технічних дверей (готово на 95%), облаштування пожежних систем (готово на 95%), електромонтажні роботи (готово на 90%), монтаж квартирних дверей (готово на 80%), оздоблювальні роботи (готово на 30%).

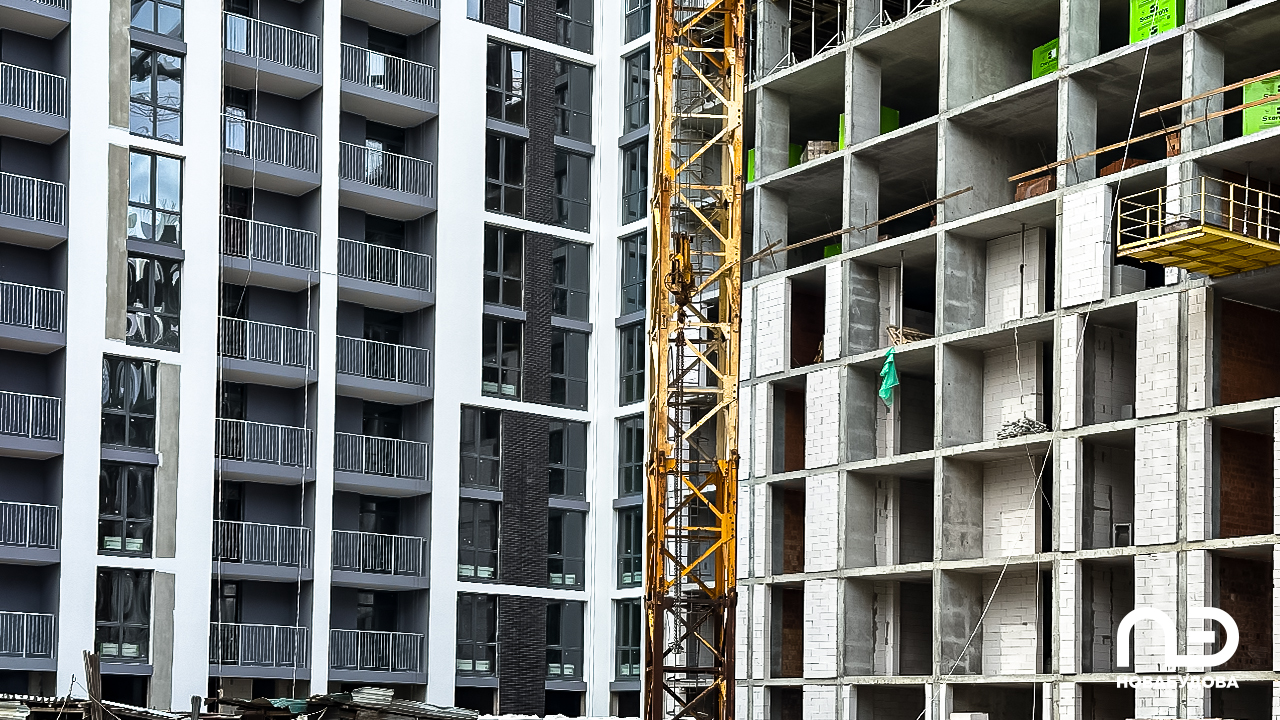

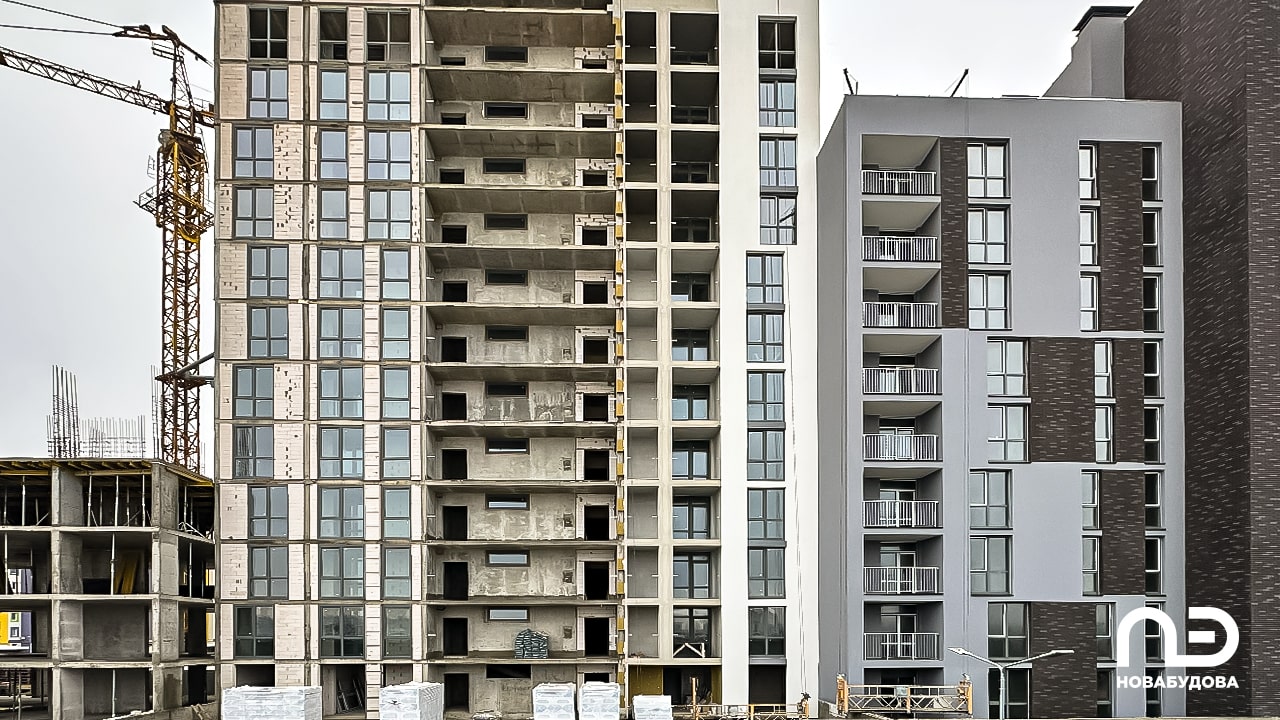

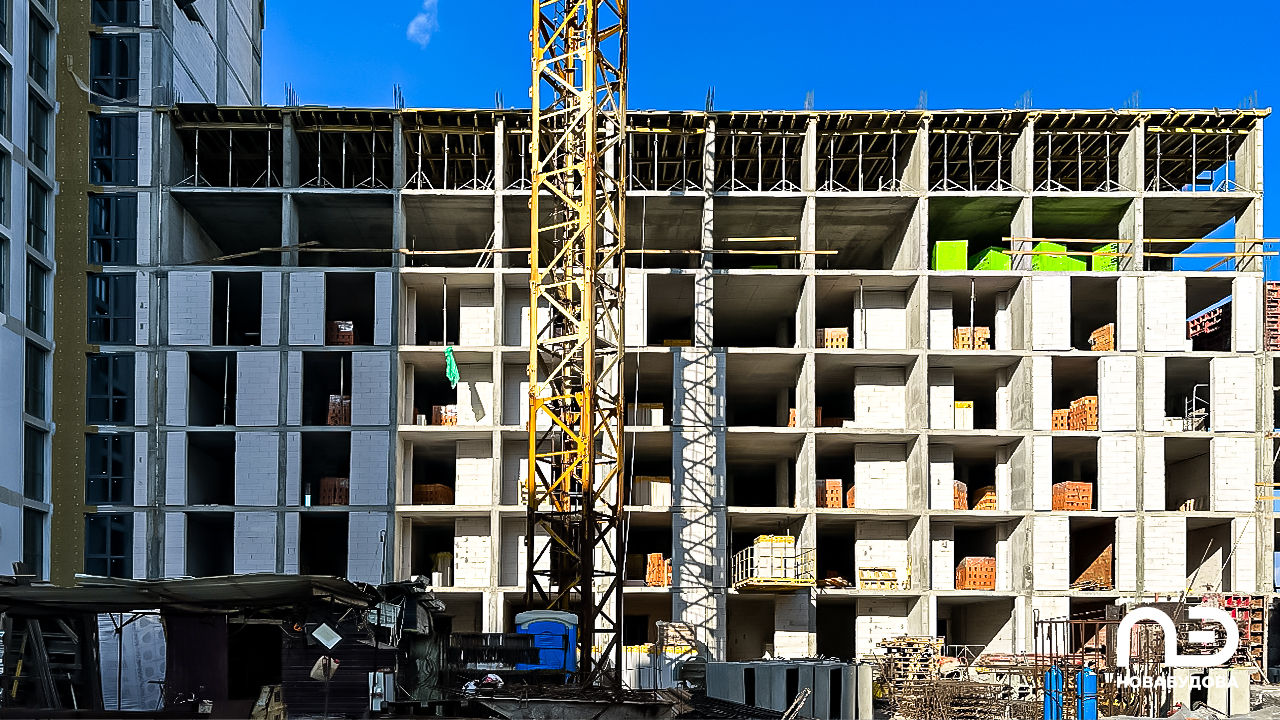

Четверта секція

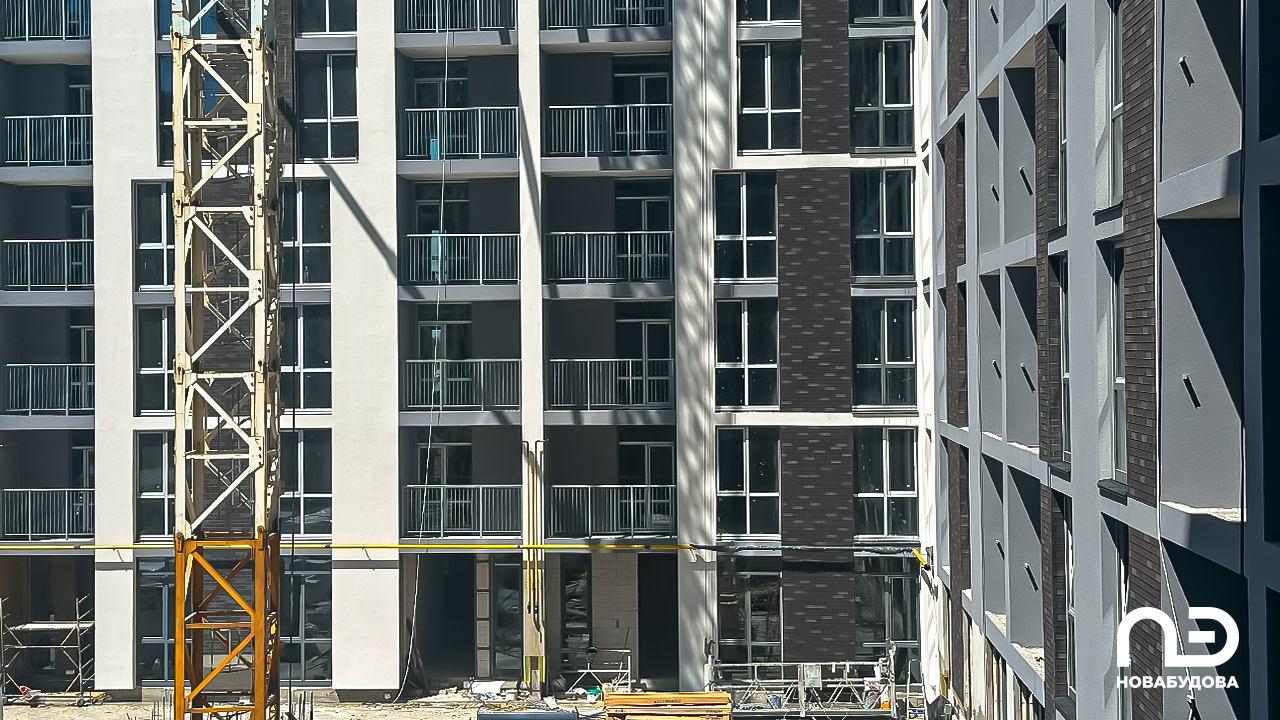

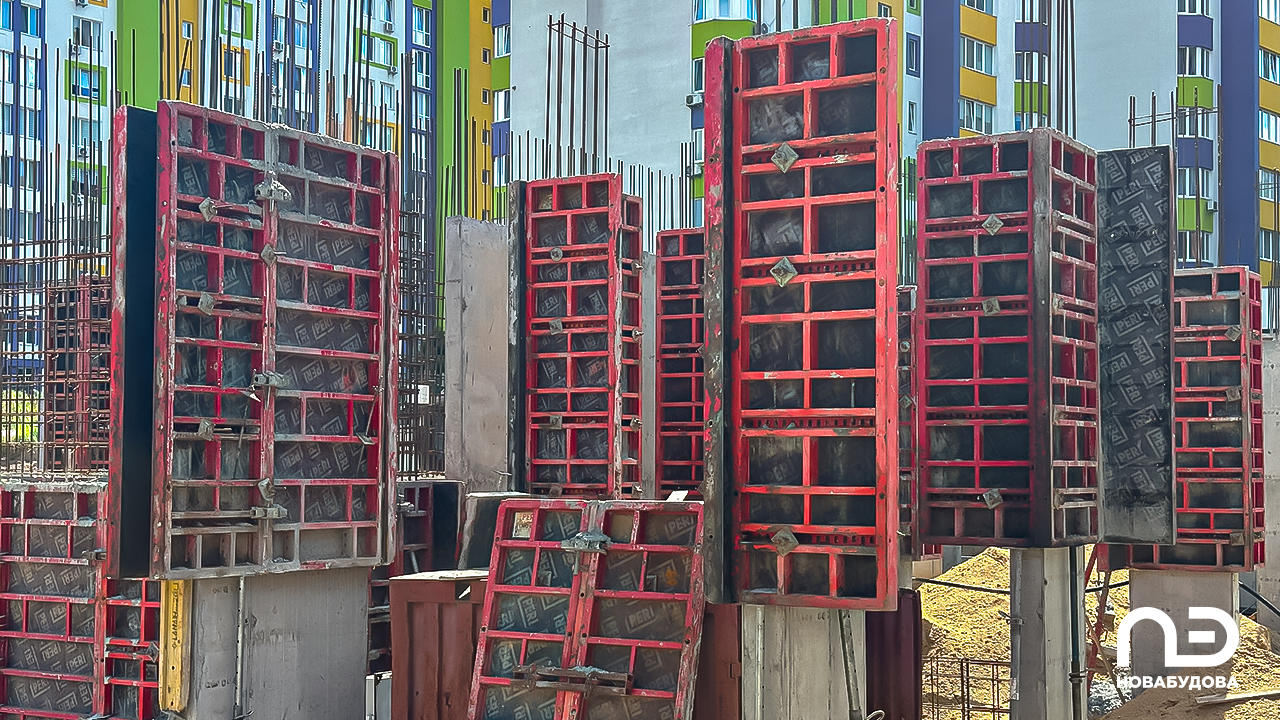

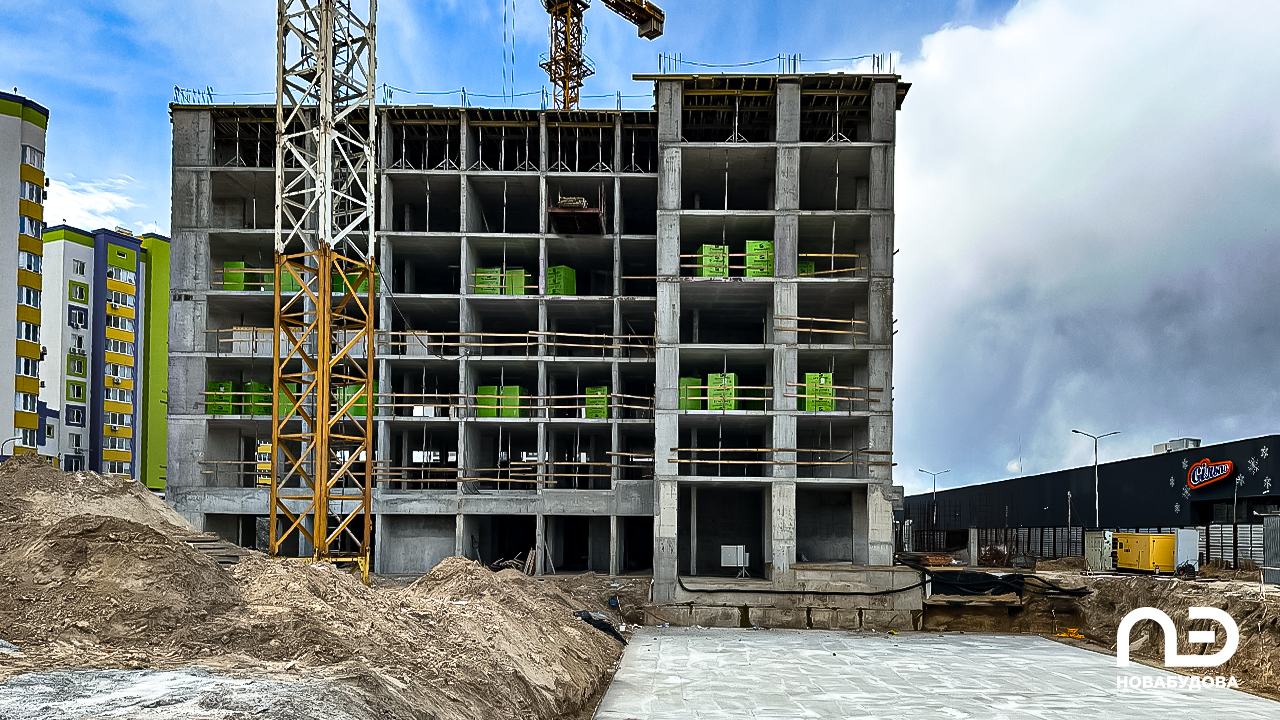

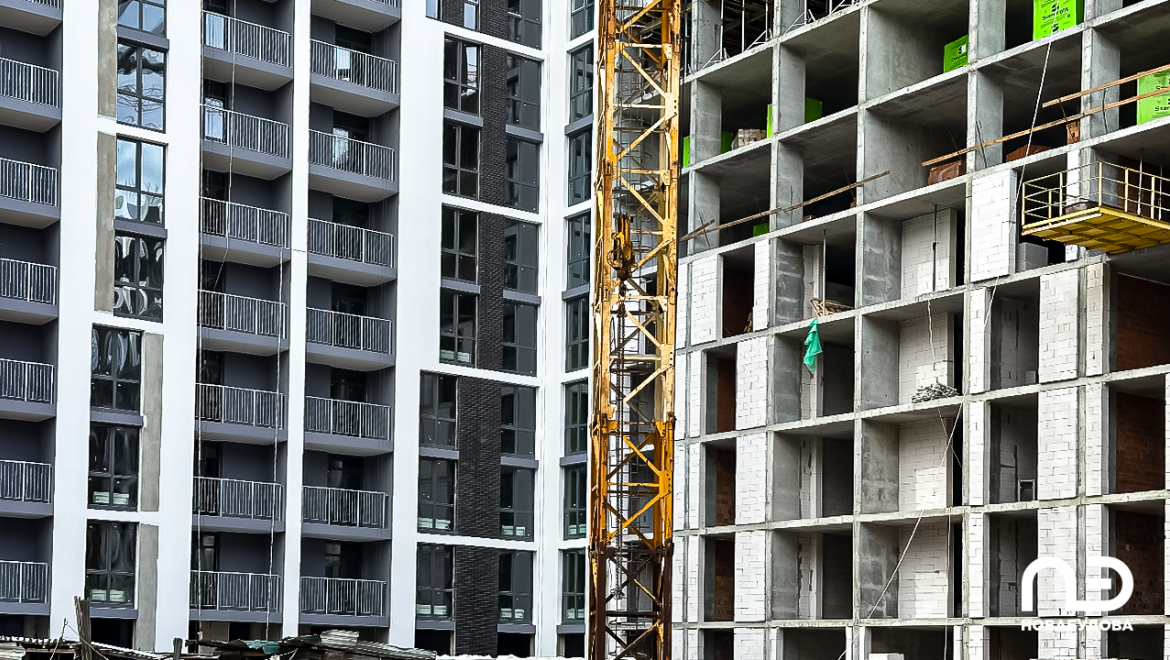

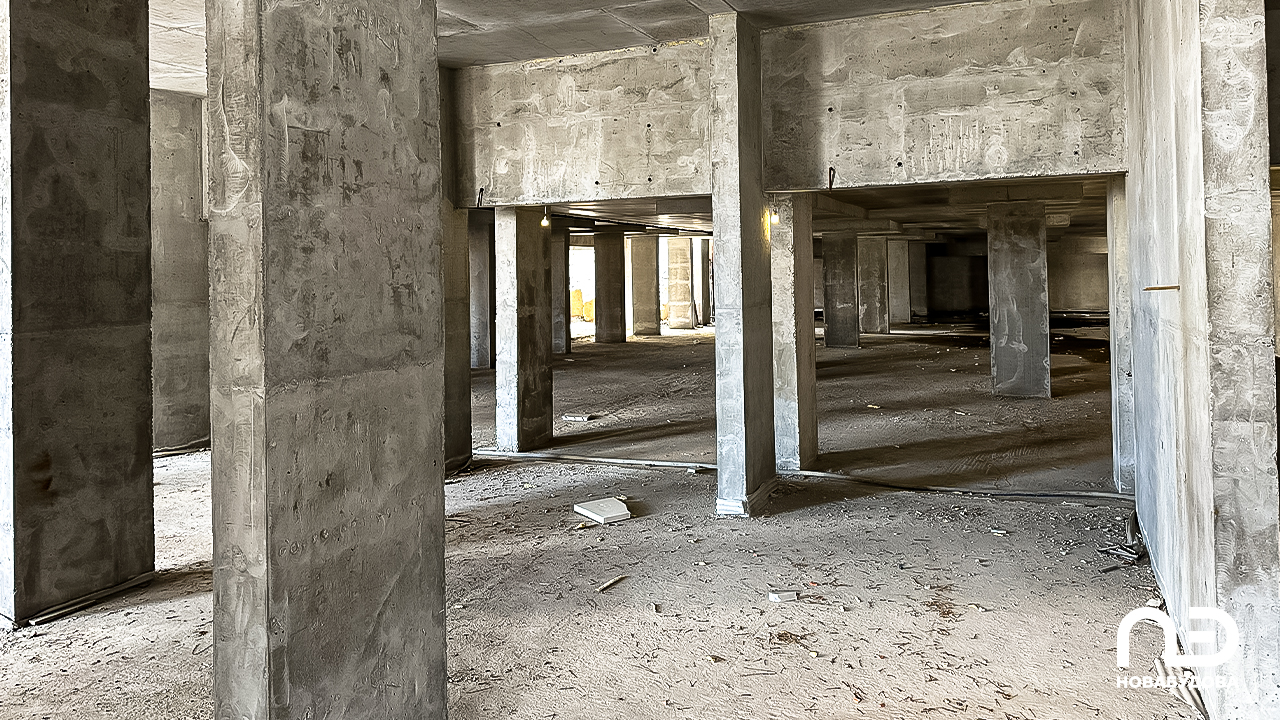

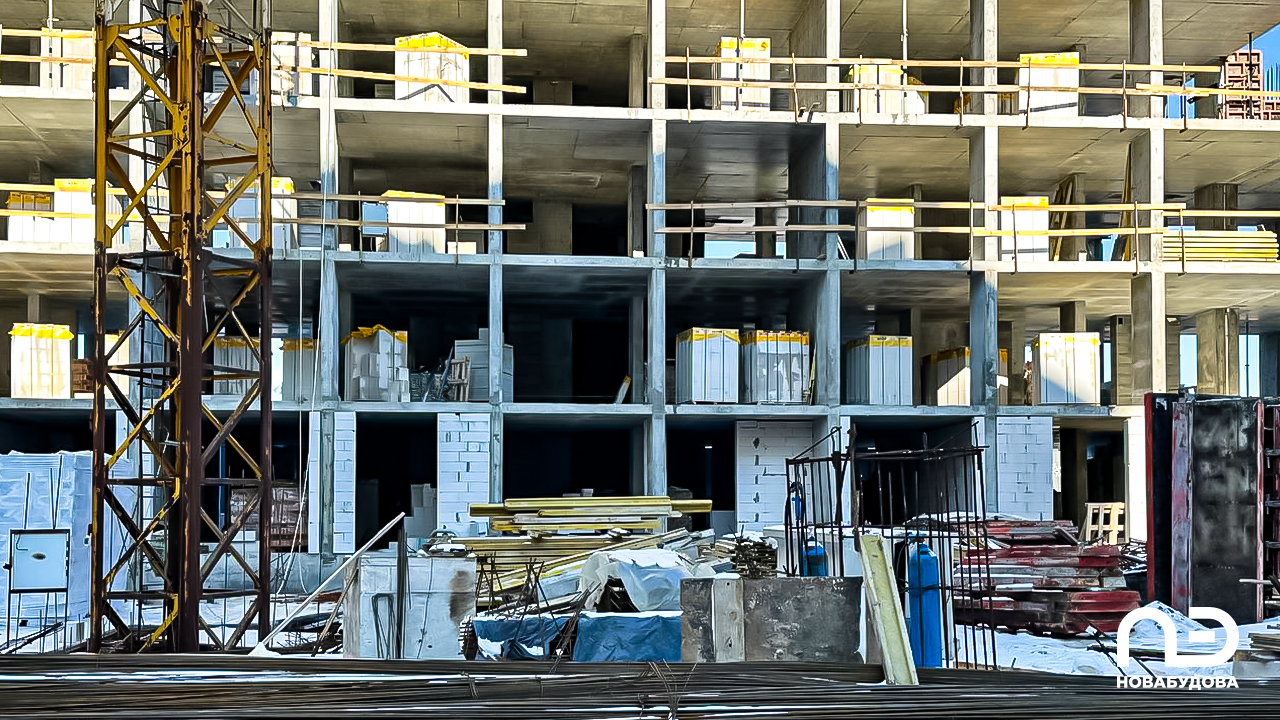

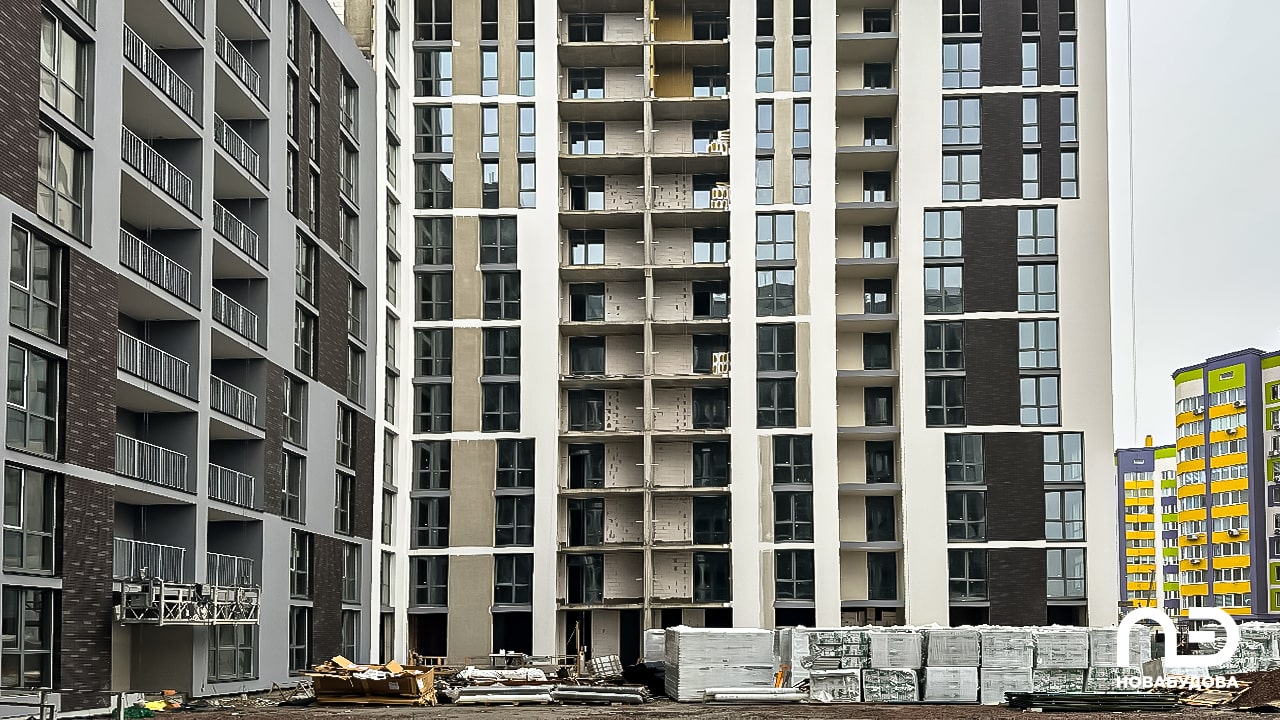

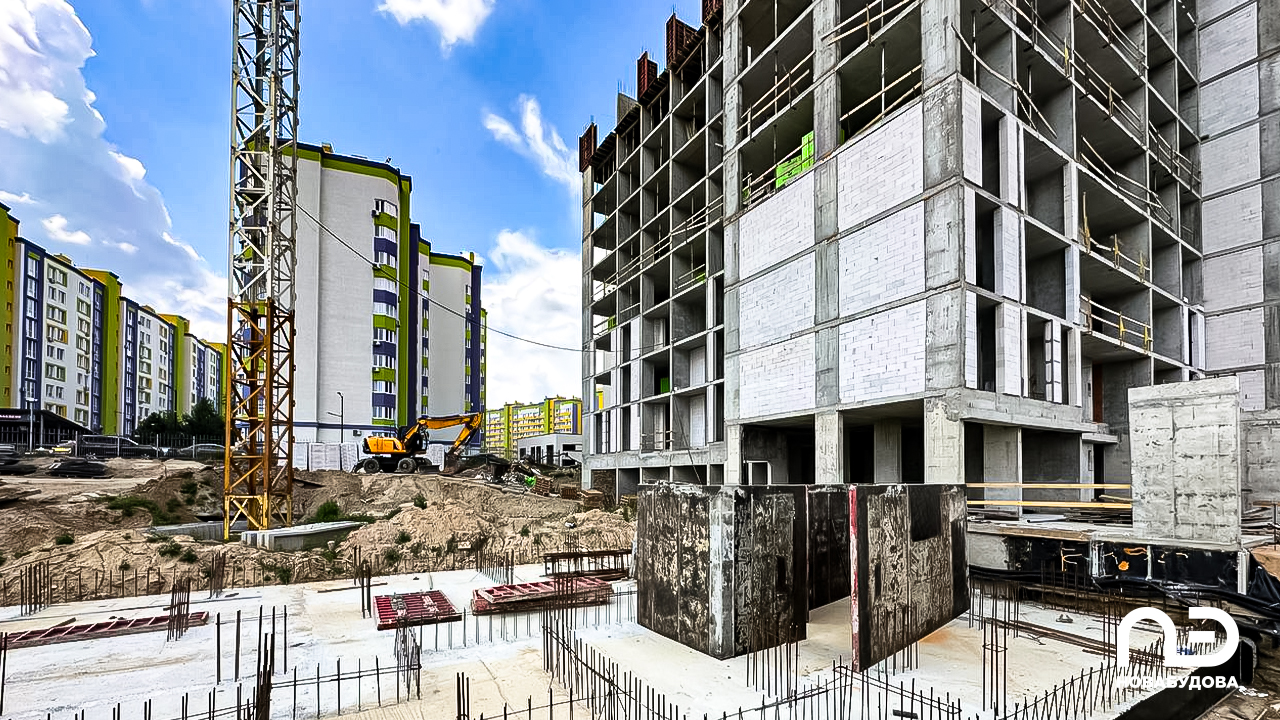

•  тривають монолітні роботи на 8 і технічному поверхах, мурування стін і перегородок (готово на 60%), підготовка до встановлення вікон, підготовка до початку монтажних робіт систем водопостачання та каналізації.

П'ята секція

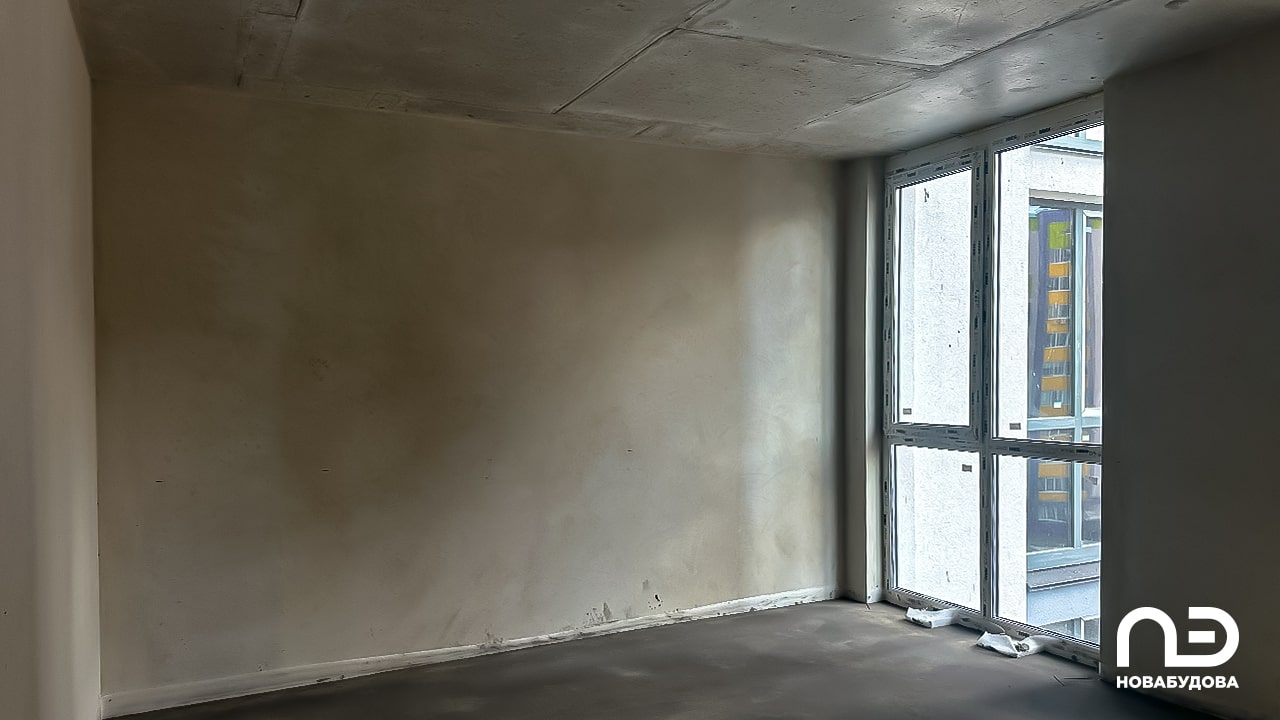

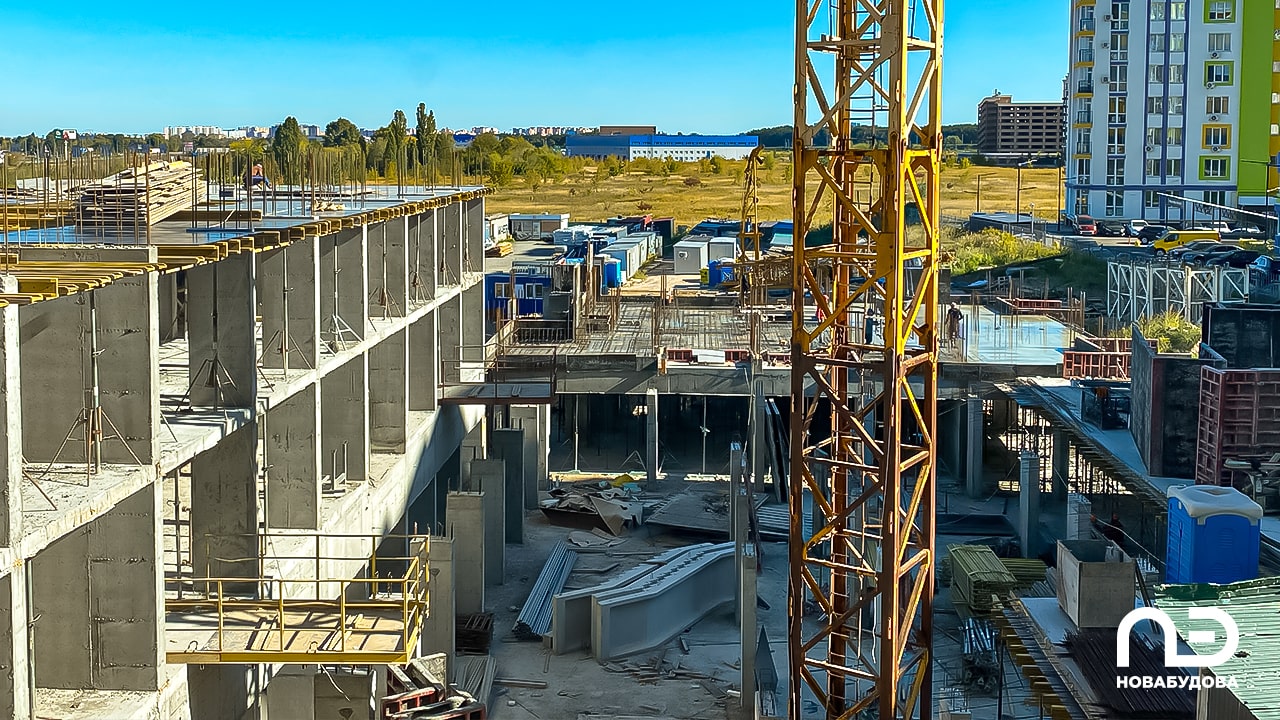

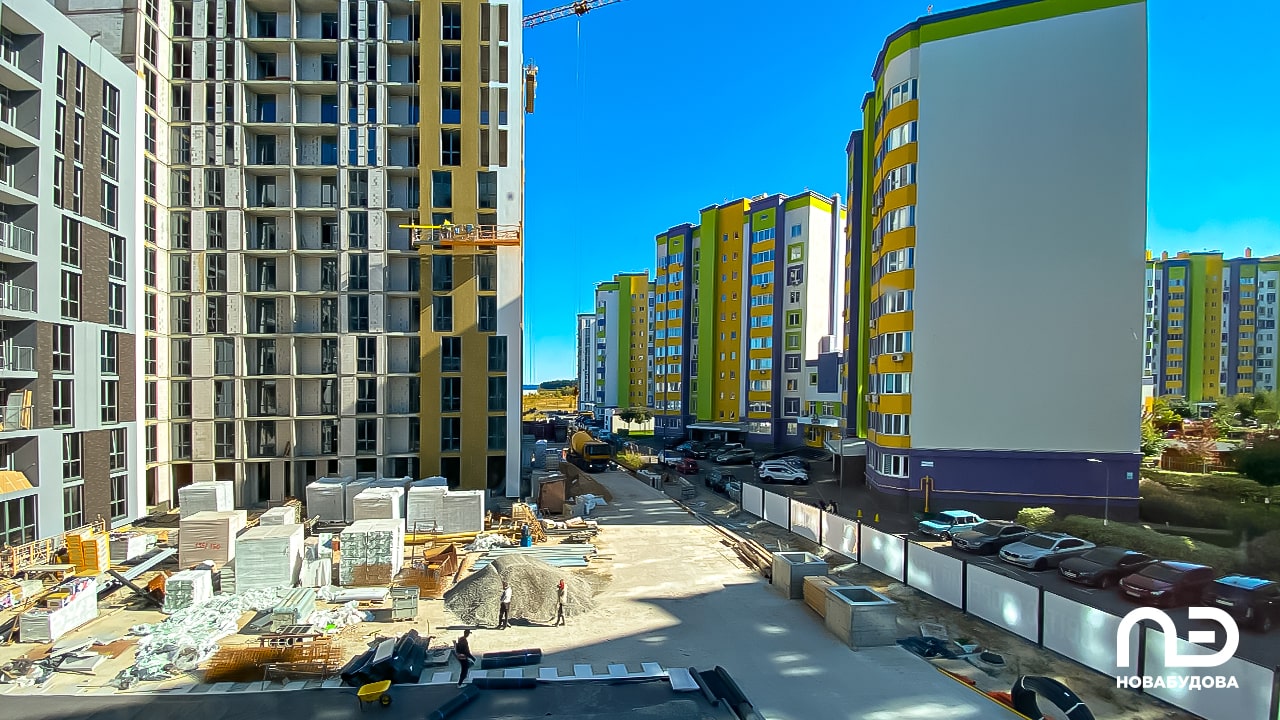

•  тривають монолітні роботи на 7 поверсі, мурування стін і перегородок, виробництво вікон.

Шоста секція

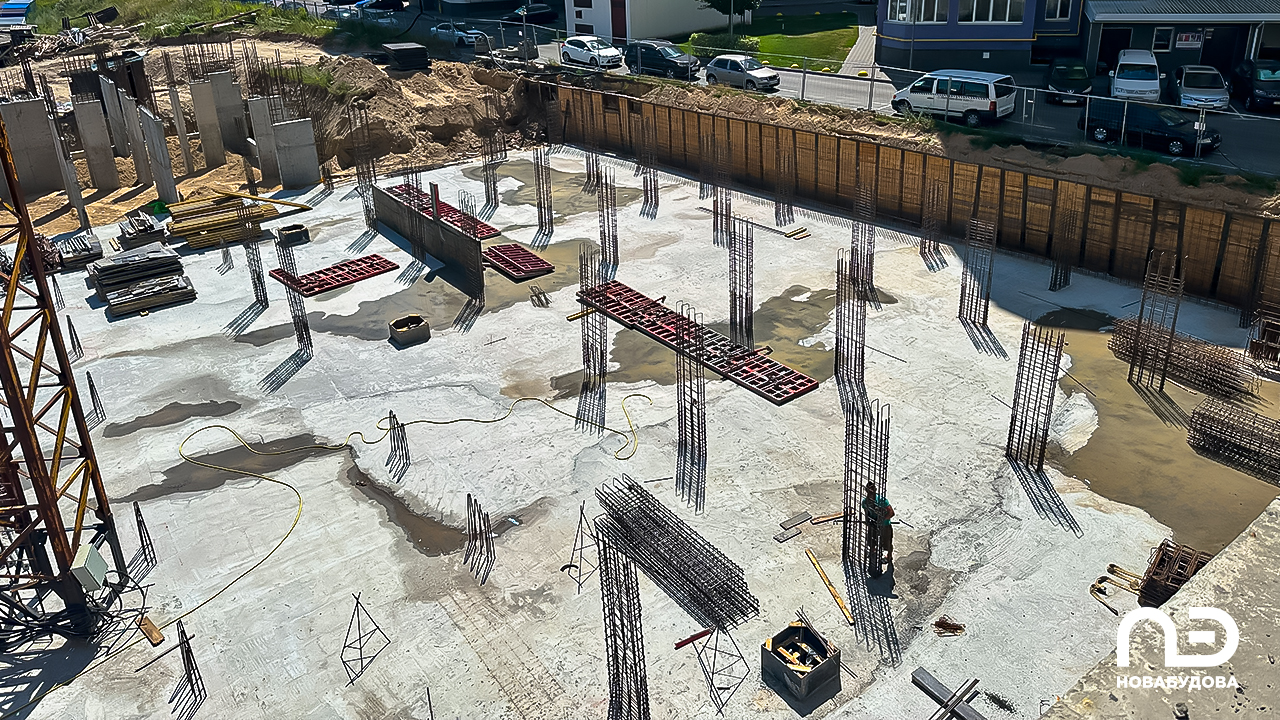

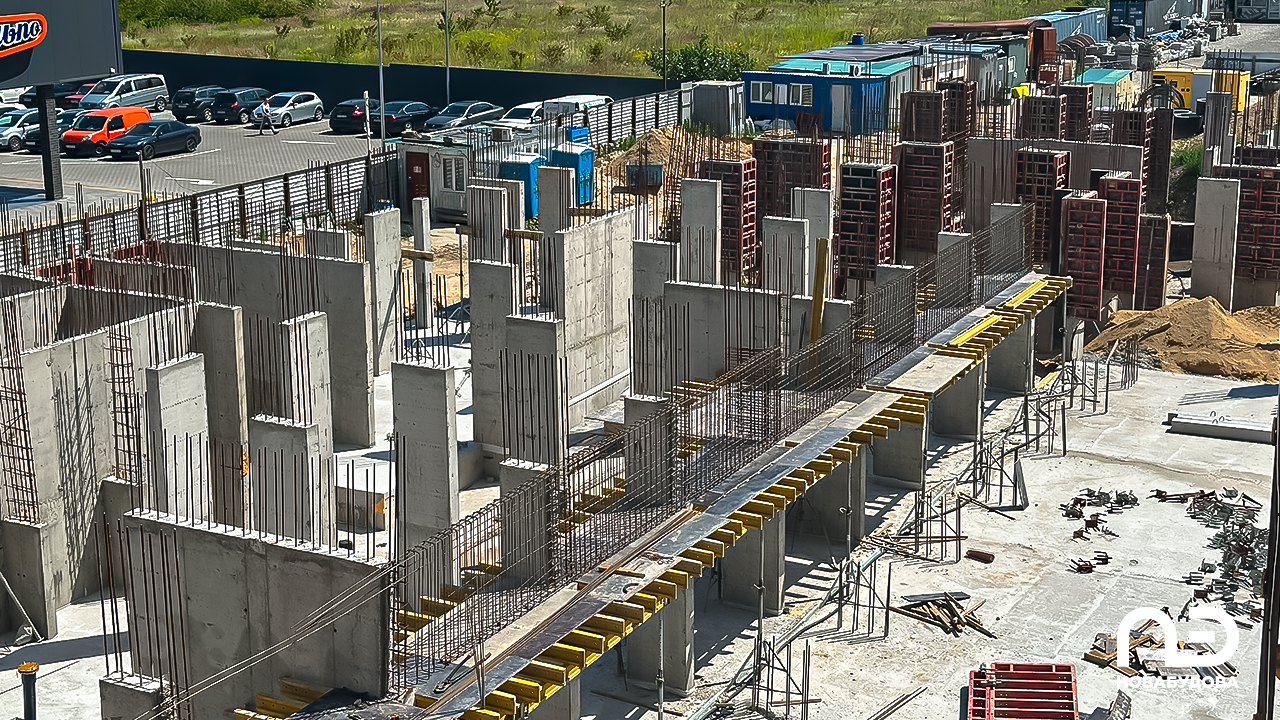

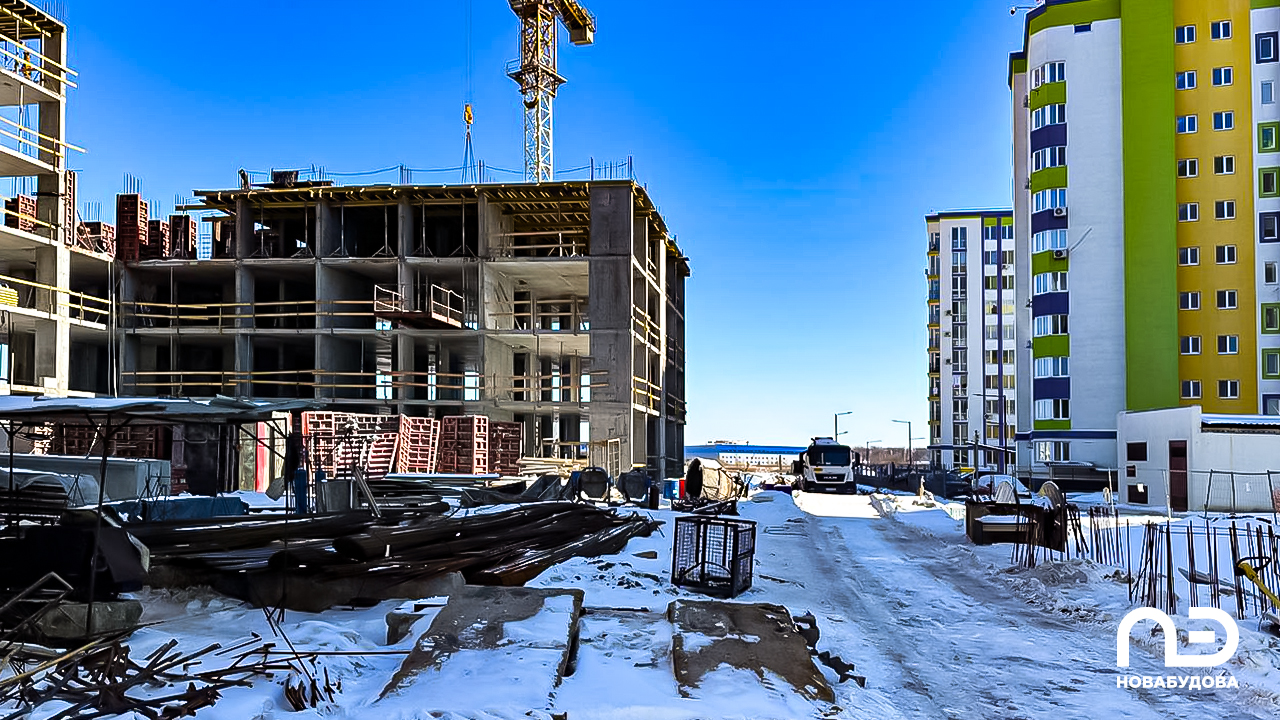

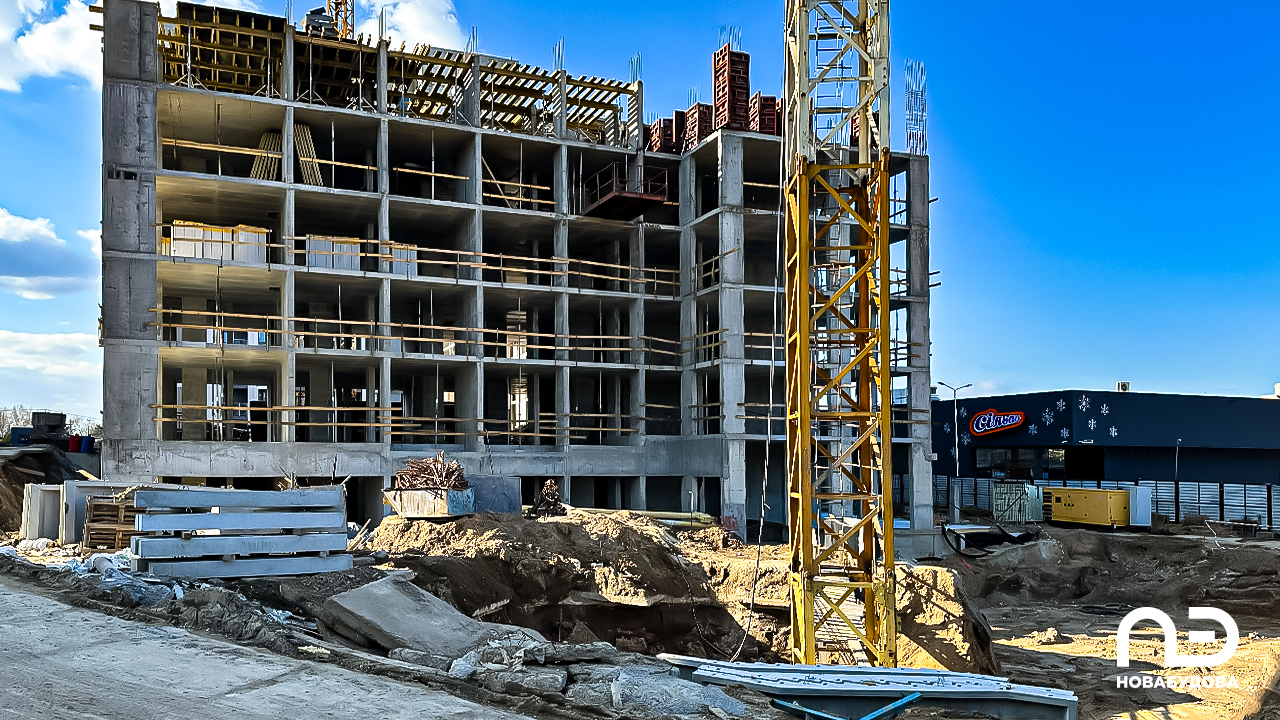

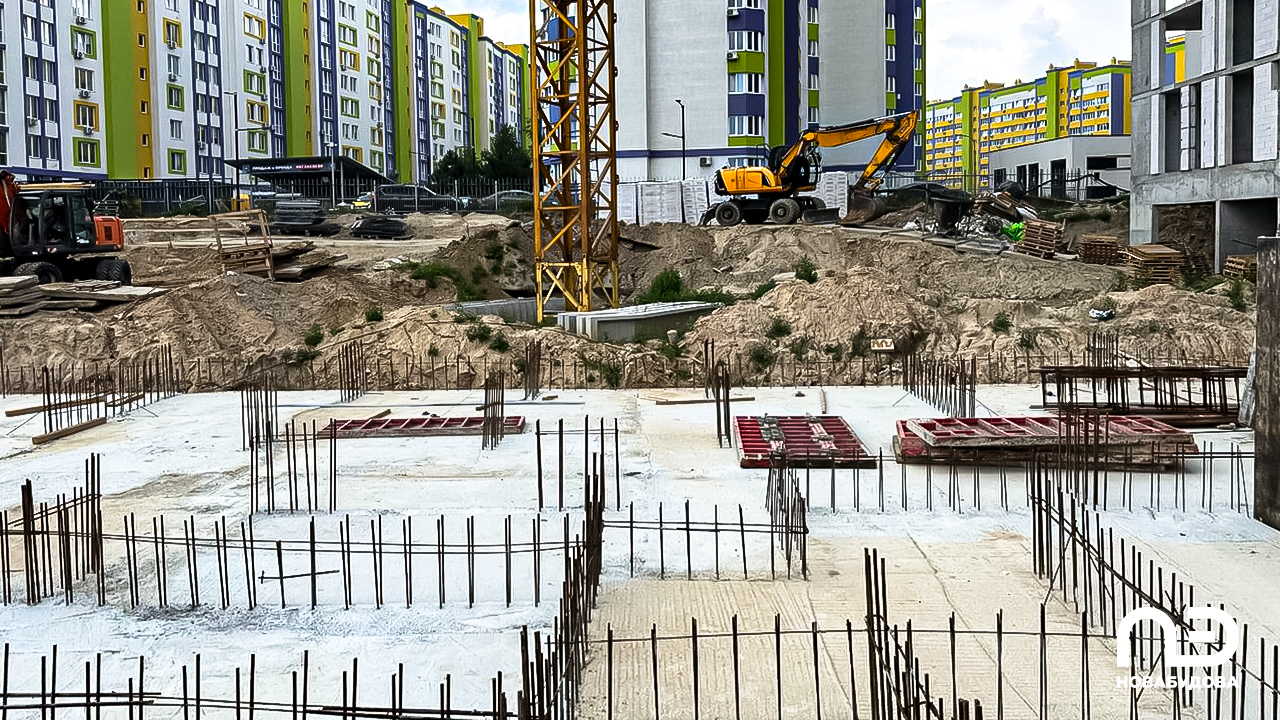

•  розпочато облаштування фундаментної плити.

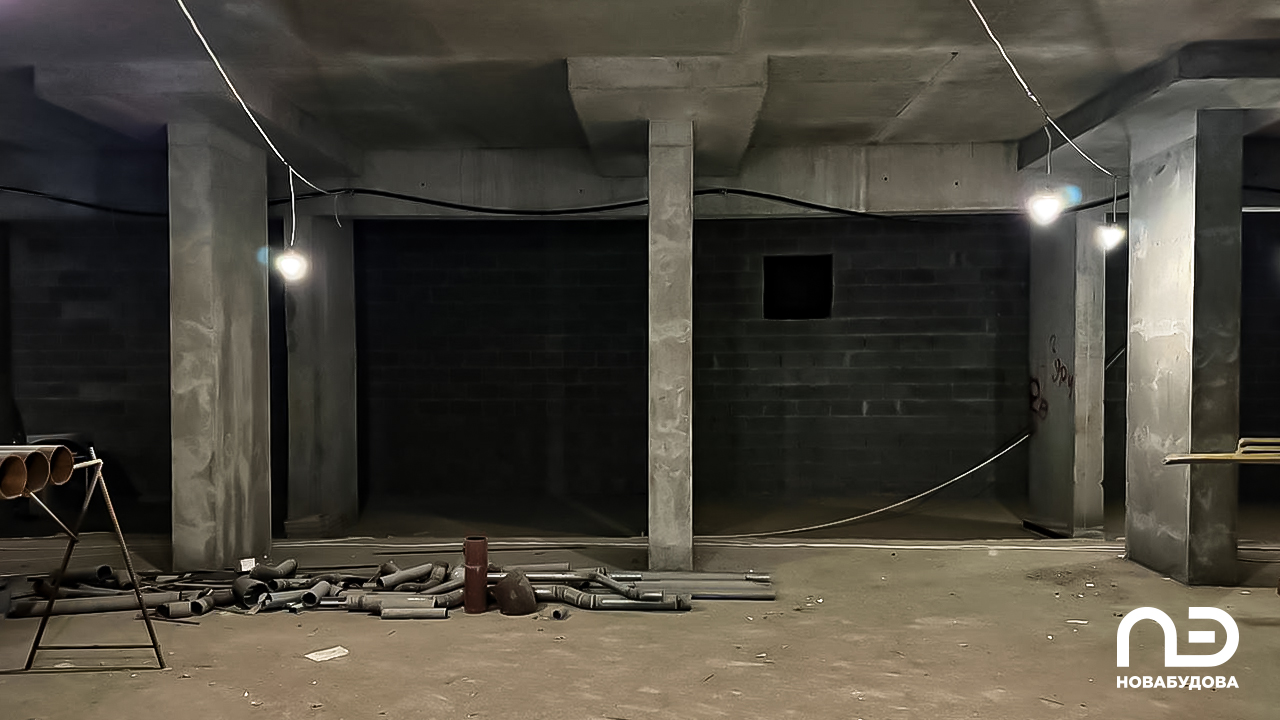

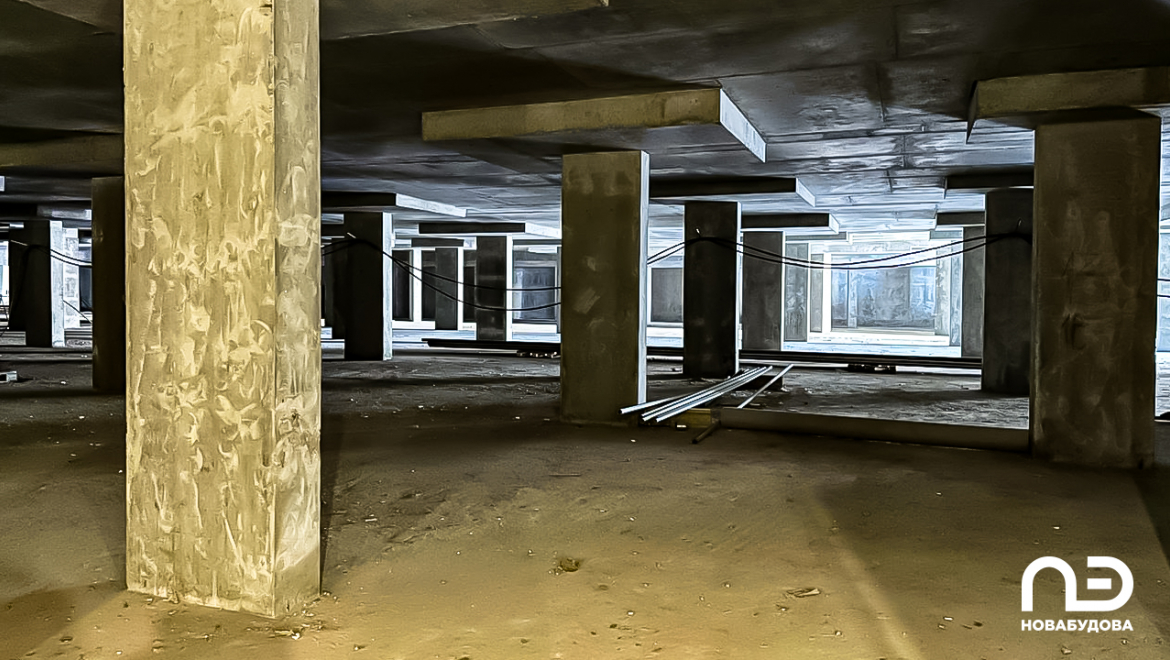

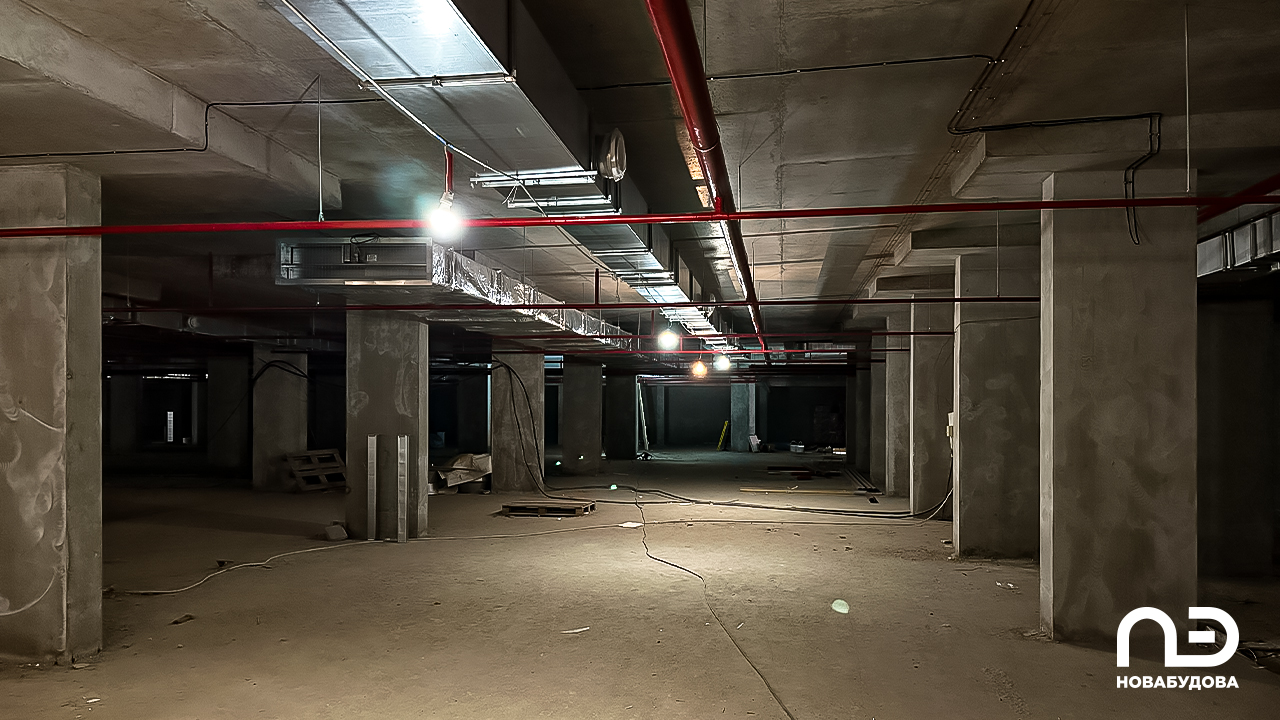

Підземний паркінг

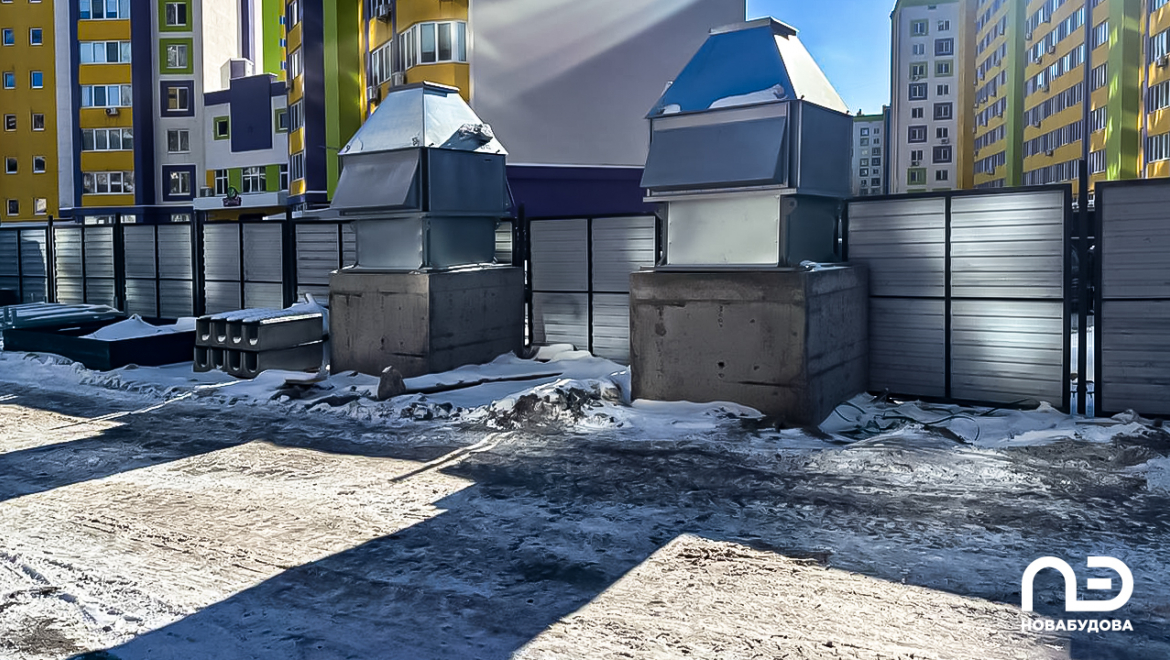

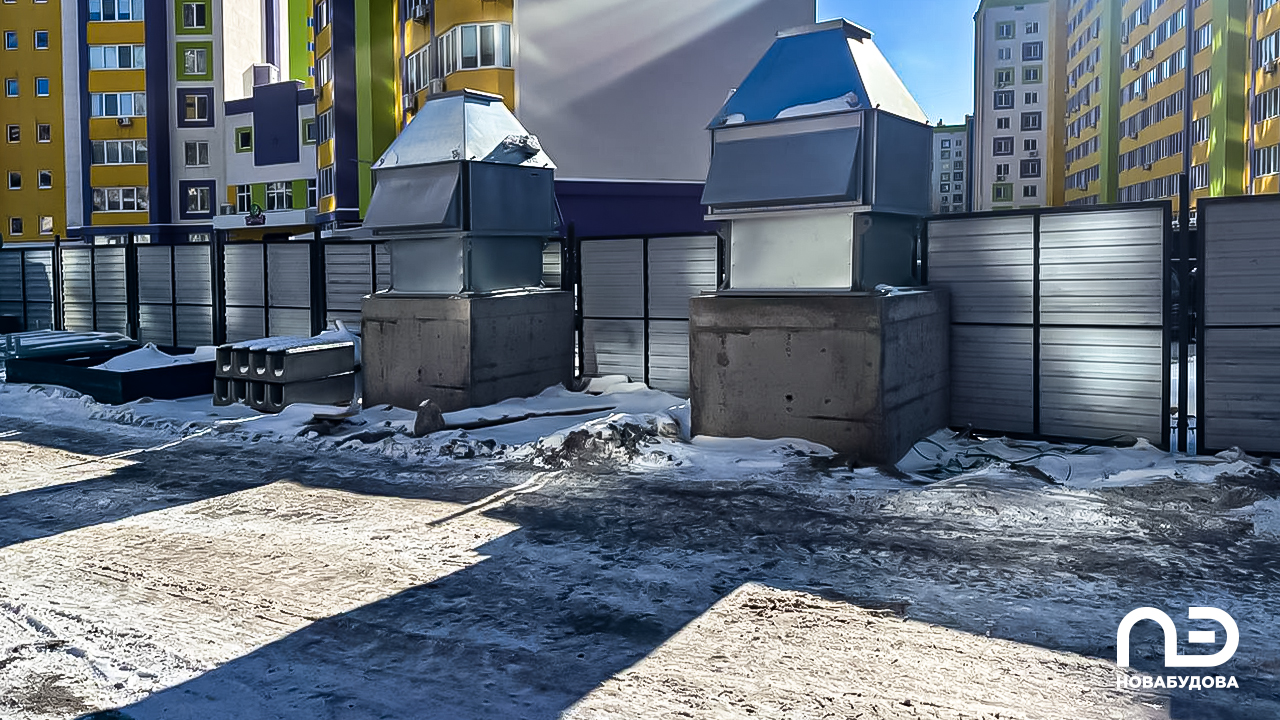

•  тривають роботи з благоустрою між 1 і 2 секціями (готово на 80%), монтаж пожежних систем у 1-3 секціях (готово на 95%);

•  розпочато монтаж пожежних систем у 5 секції, підготовку до електромонтажних робіт.
