ход строительства

1
очередь
80%
2
очередь
70%
3
очередь
50%
4
очередь
20%
5
очередь
15%
6
очередь
0%
7
очередь
0%

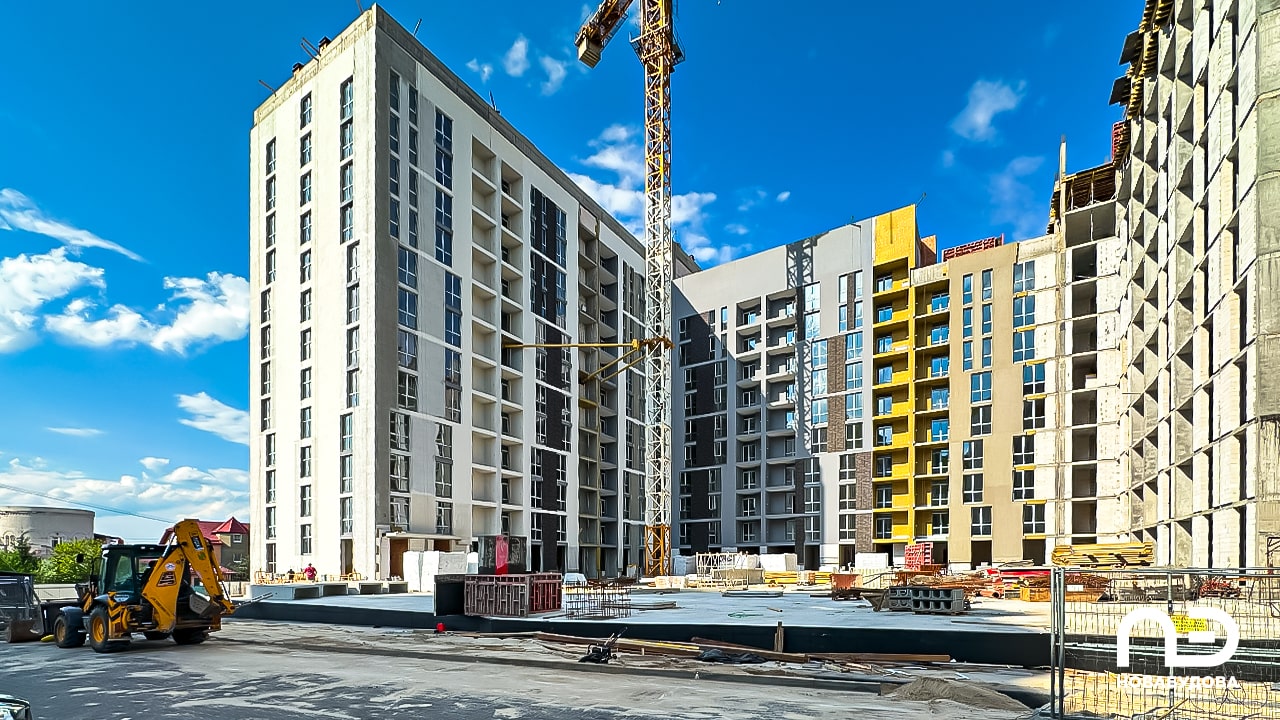

Ход строительства комплекса ЖК "Щасливий Grand", Июль 2025

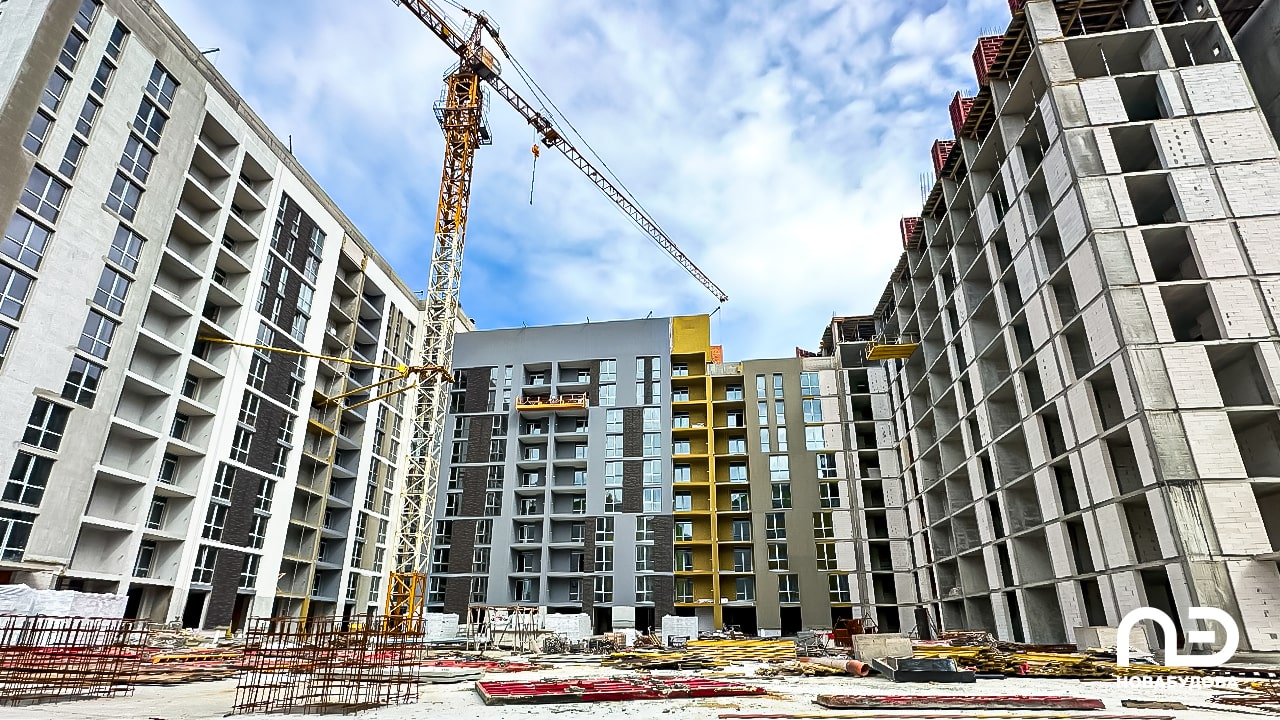

Первая секция

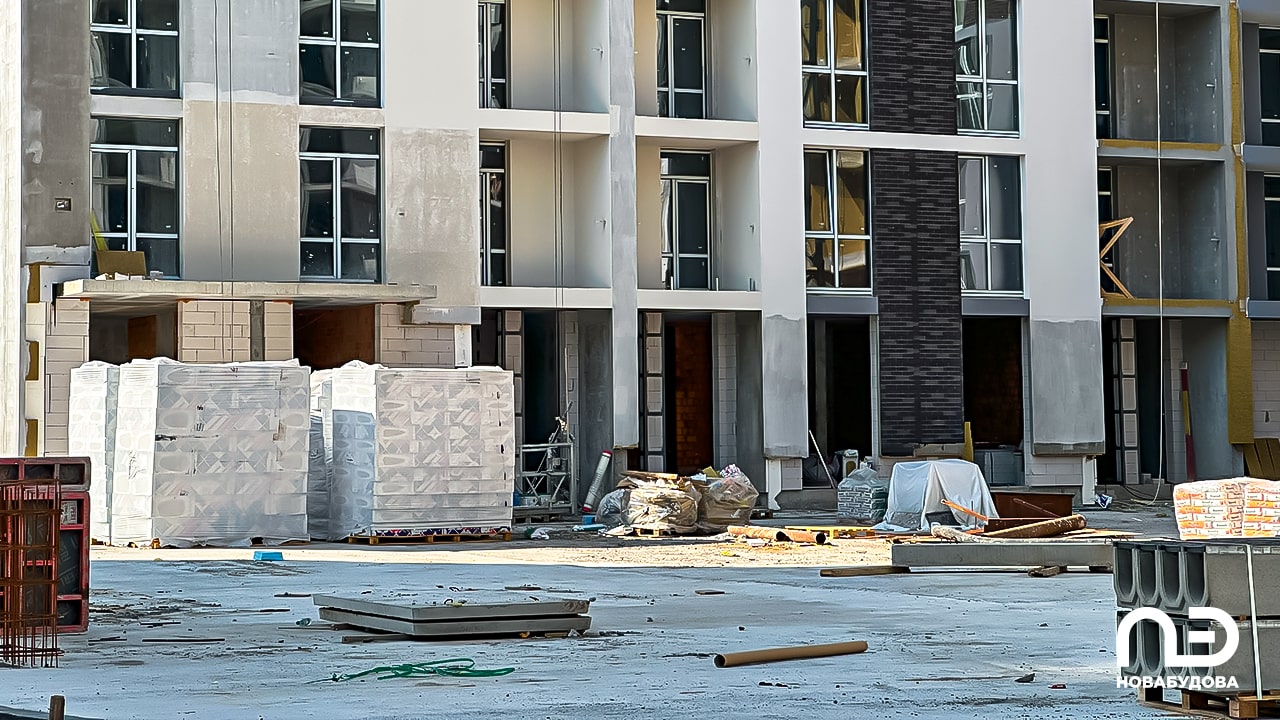

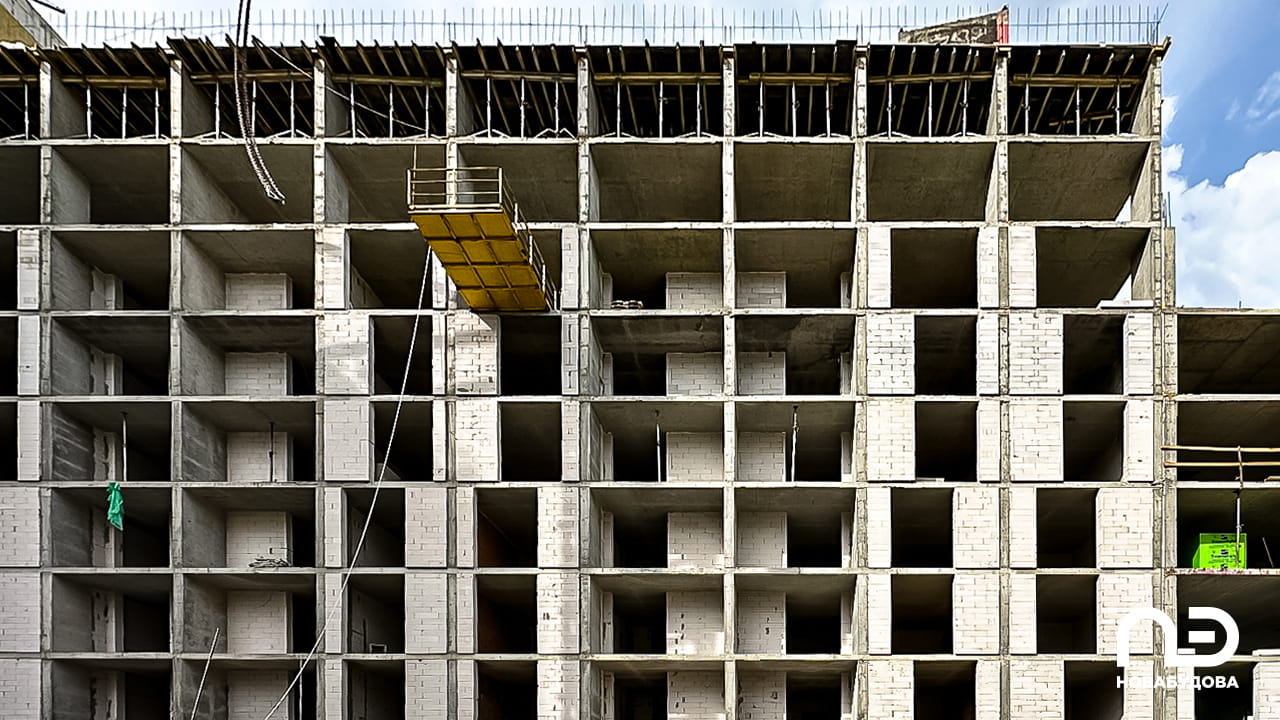

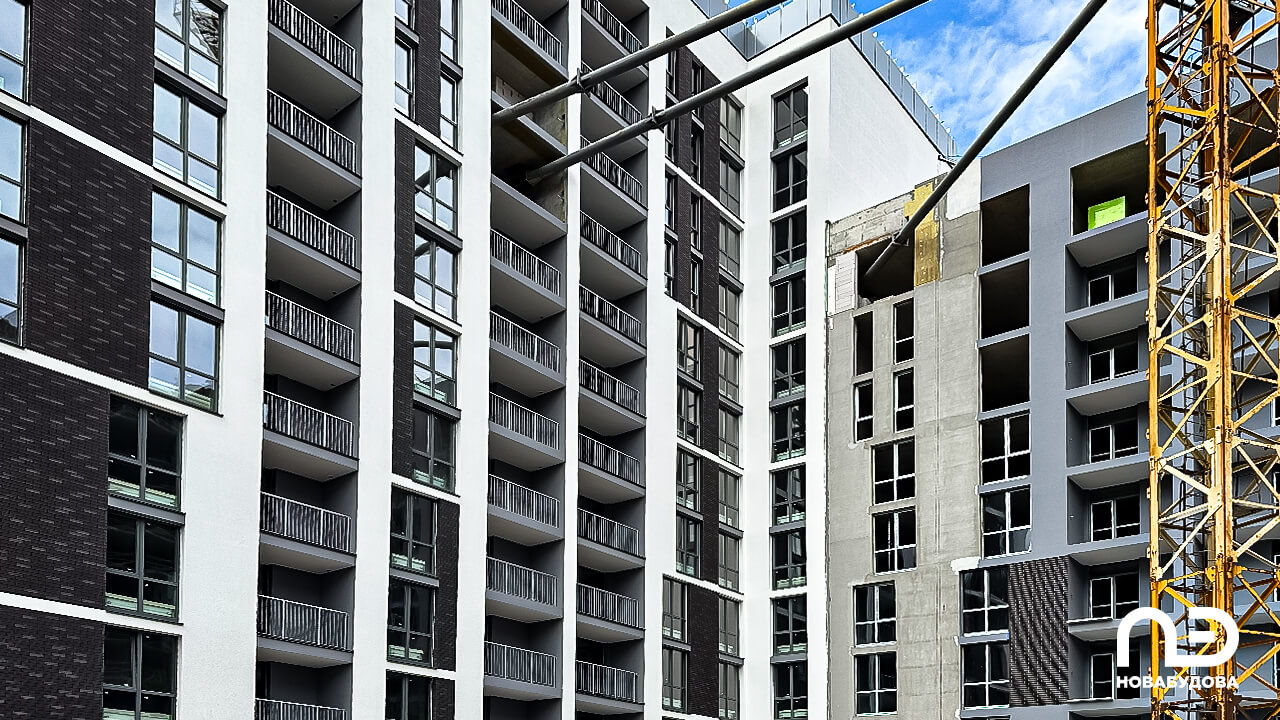

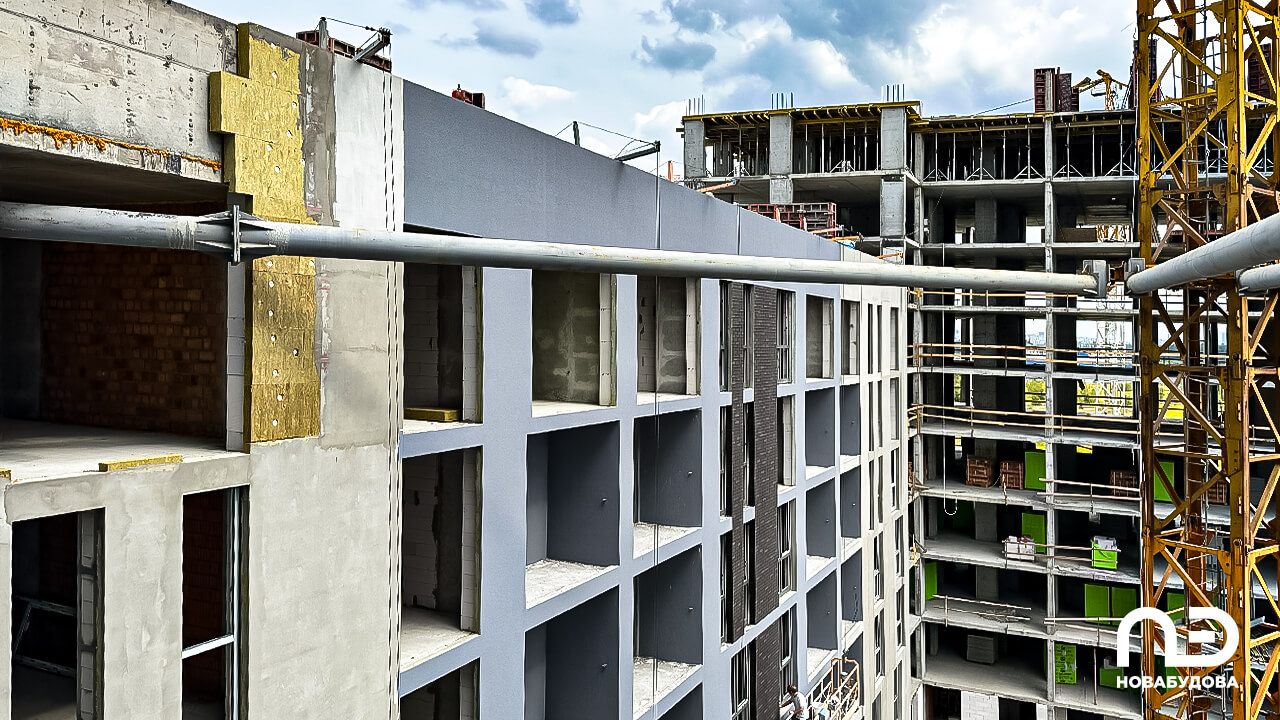

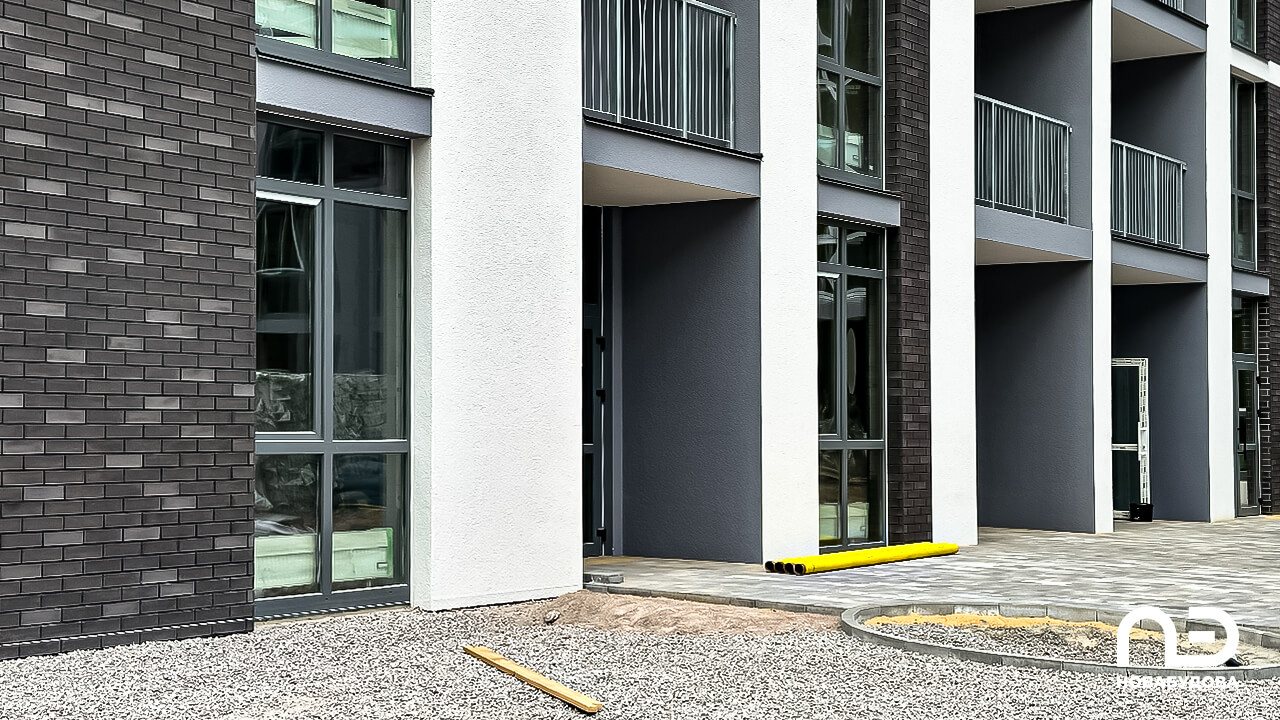

•  продолжаются фасадные работы (мокрый фасад, ограждение холодных переходов балконов, установка ограждения балконов в квартирах), монтаж оборудования котельной, стяжка пола, отделочные работы, монтаж алюминиевых конструкций цокольного этажа, монтаж лифтов;

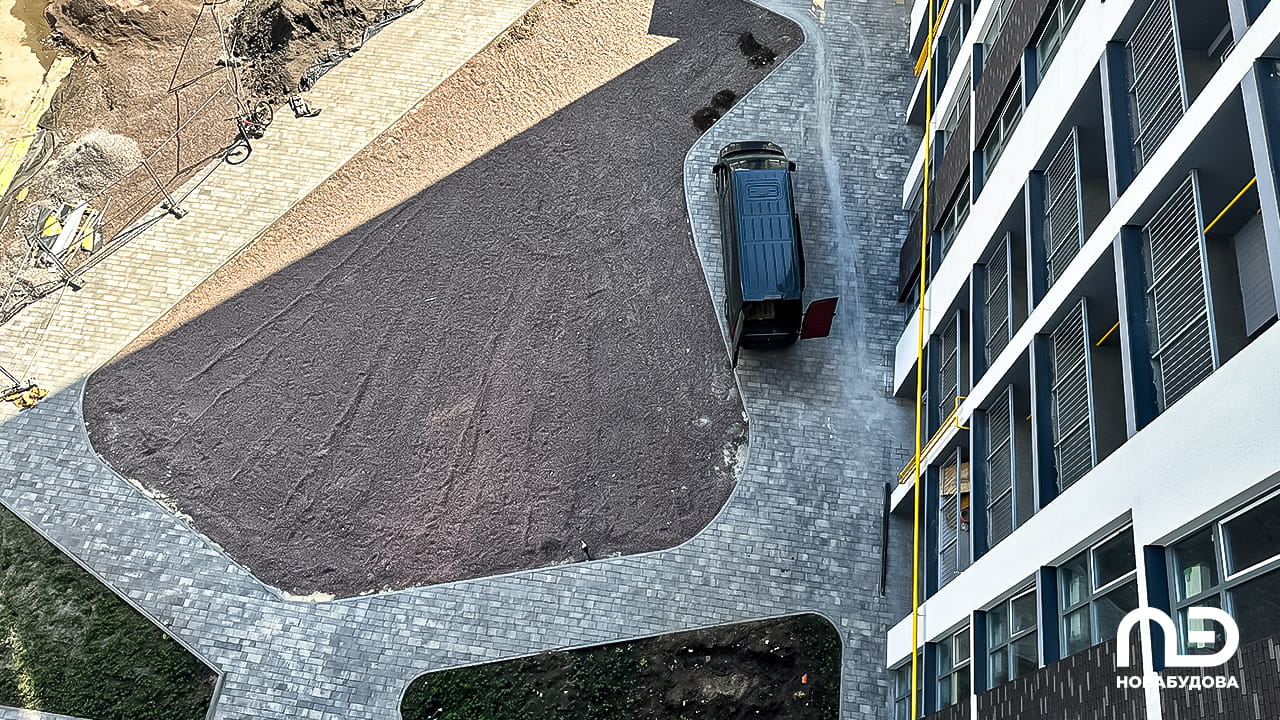

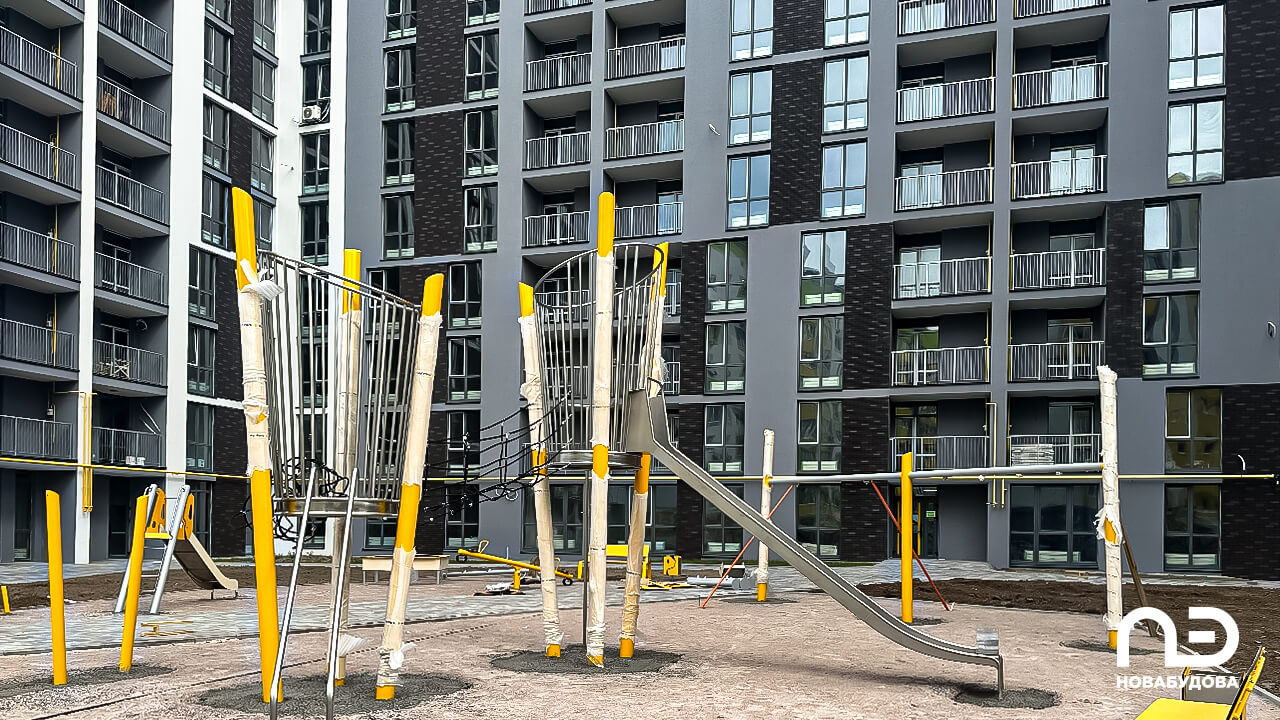

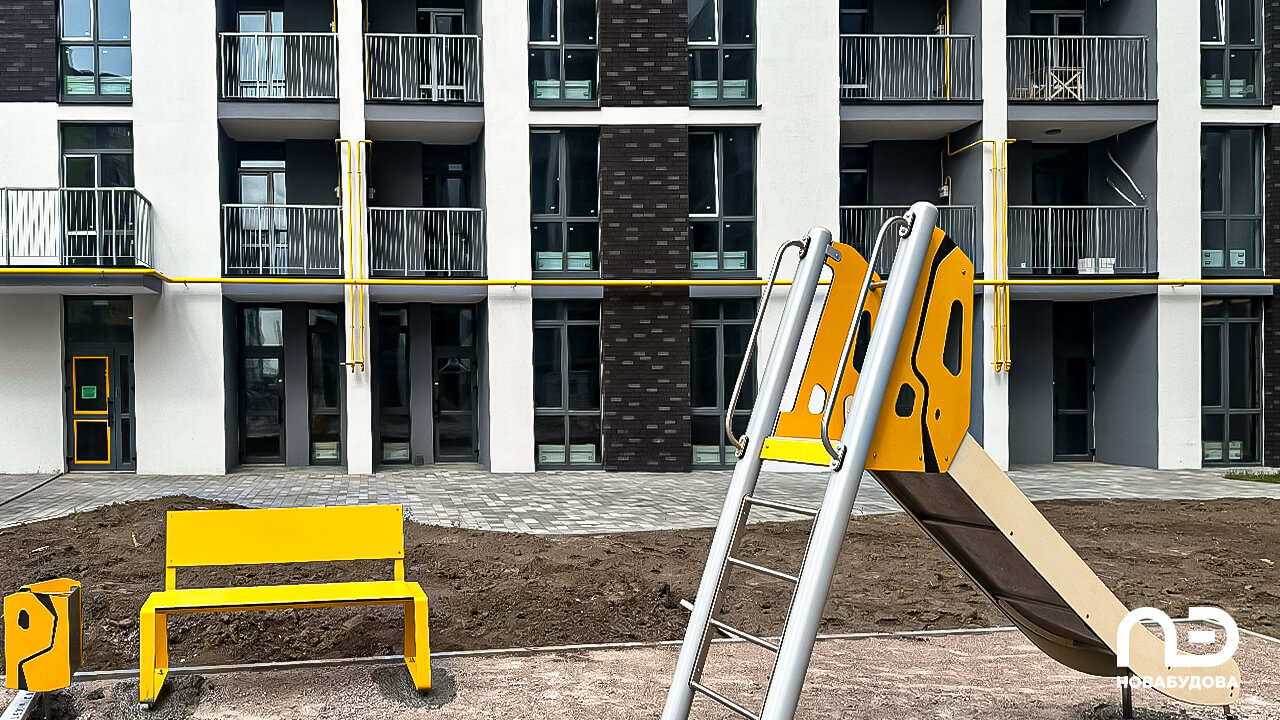

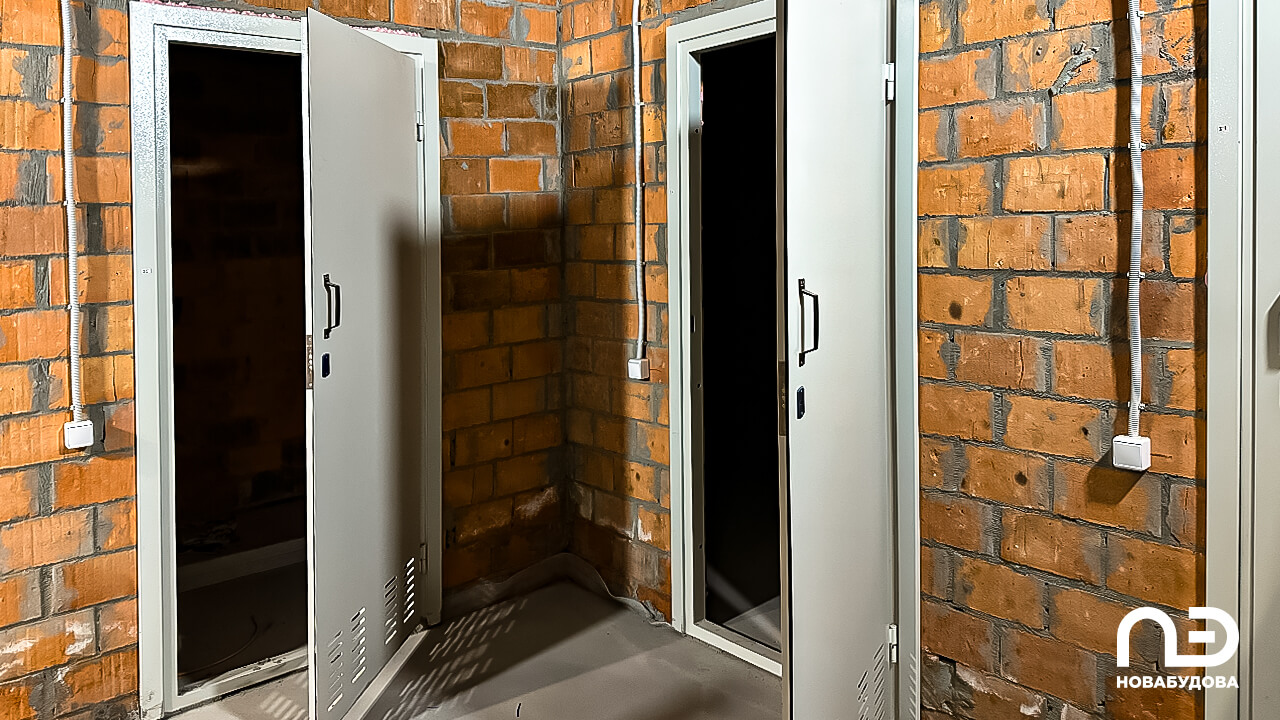

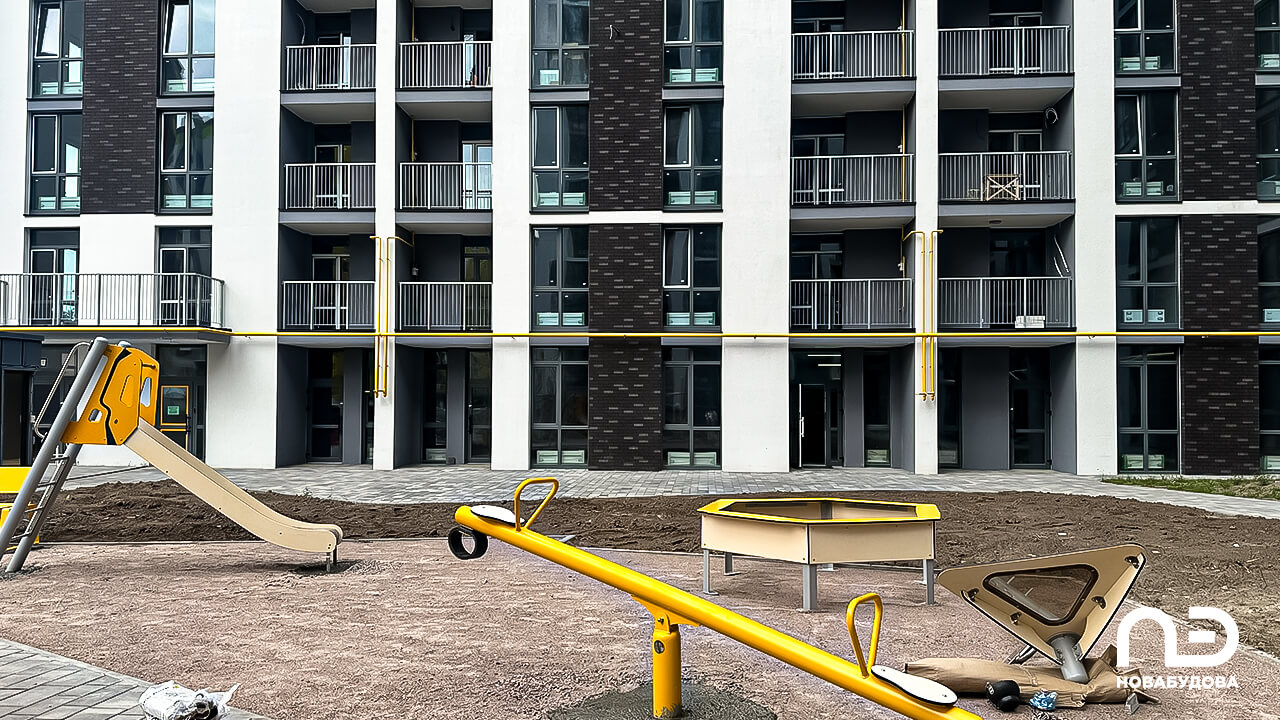

•  начата подготовка к монтажу квартирных дверей и к электромонтажным работам, работы по благоустройству вокруг дома.

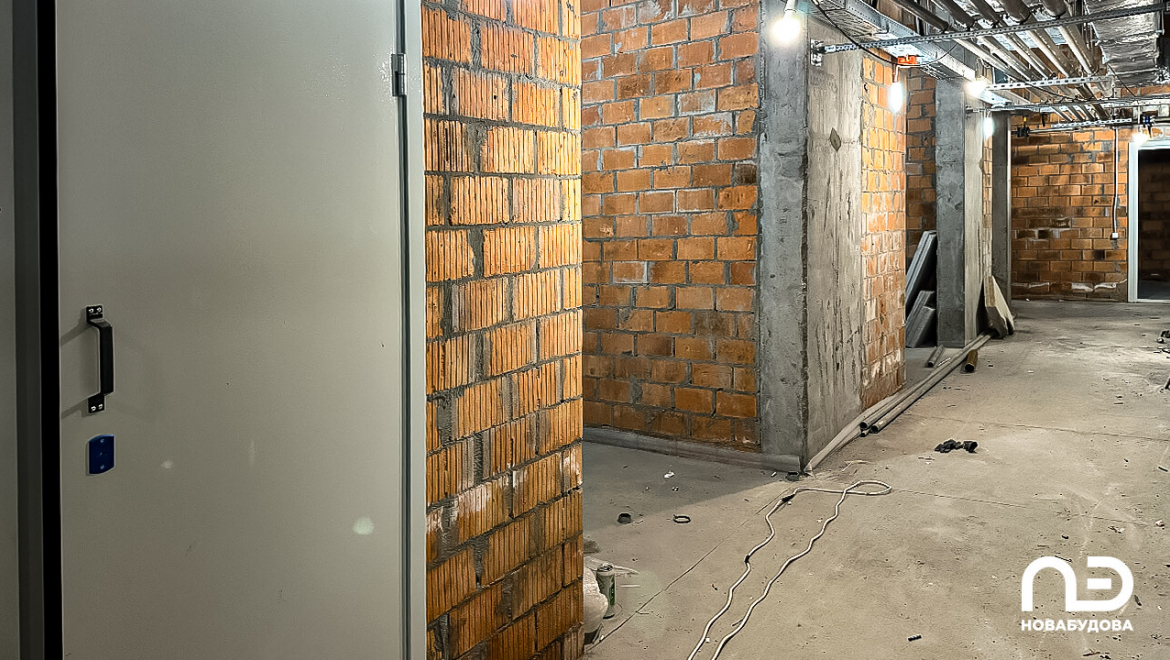

Вторая секция

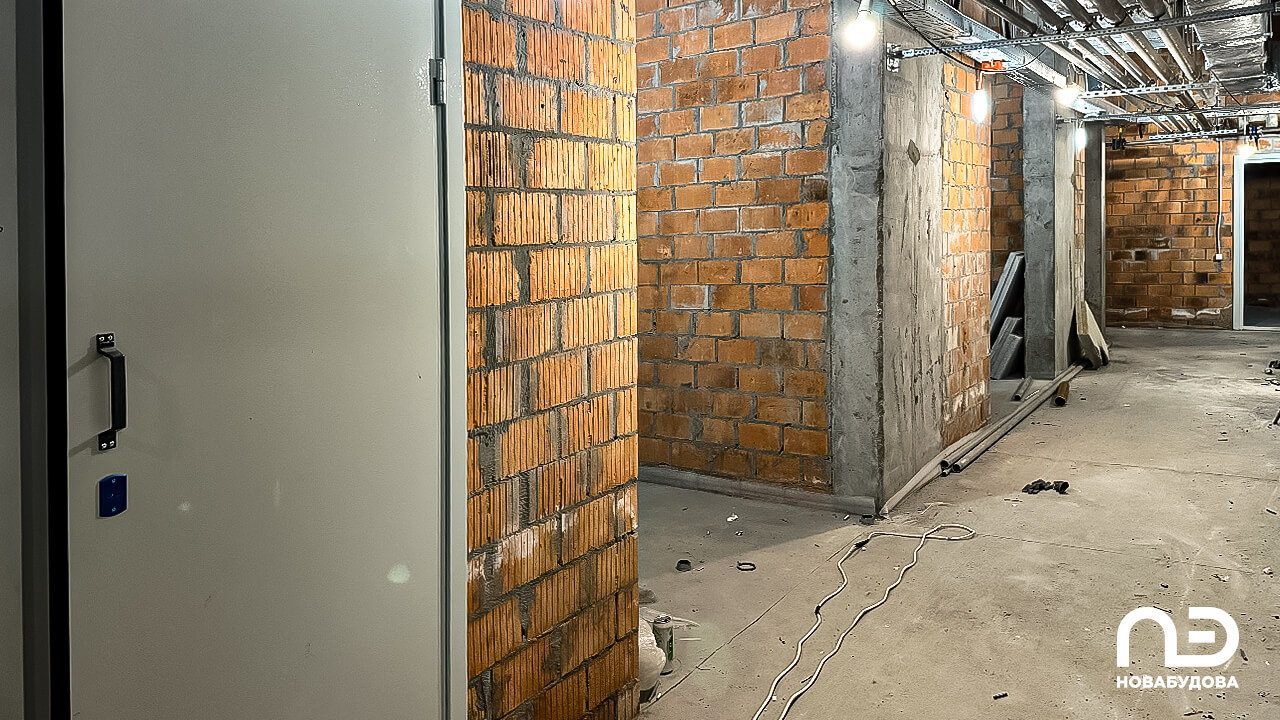

•  продолжаются фасадные работы (скрепленная теплоизоляция фасада), обустройство внутриинженерных сетей, монтаж системы водоснабжения и канализации, обустройство кровли, монтаж дверей МОП, штукатурные работы в МОП.

Третья секция

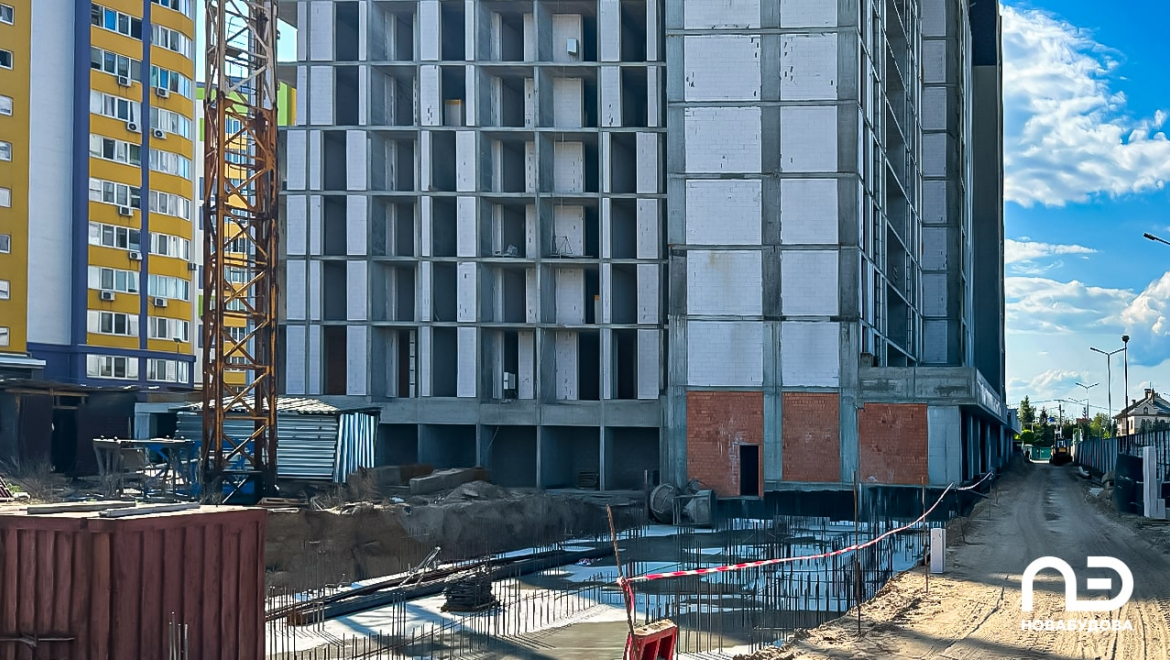

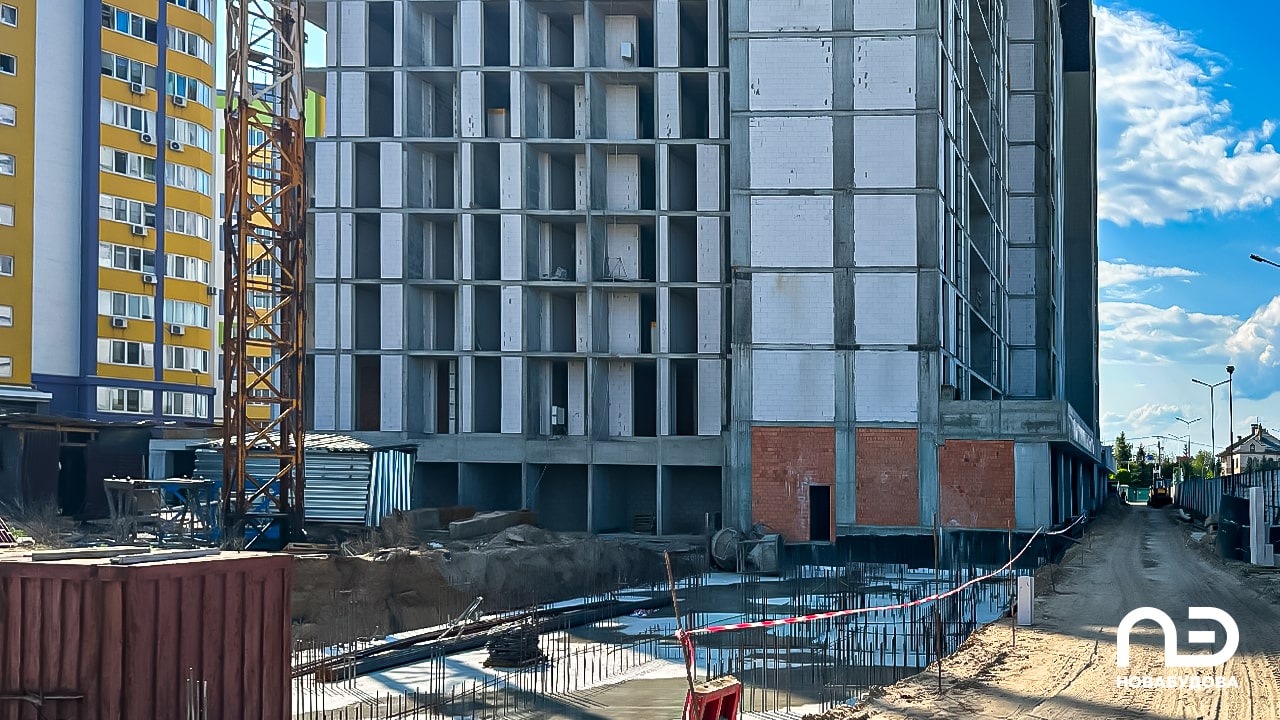

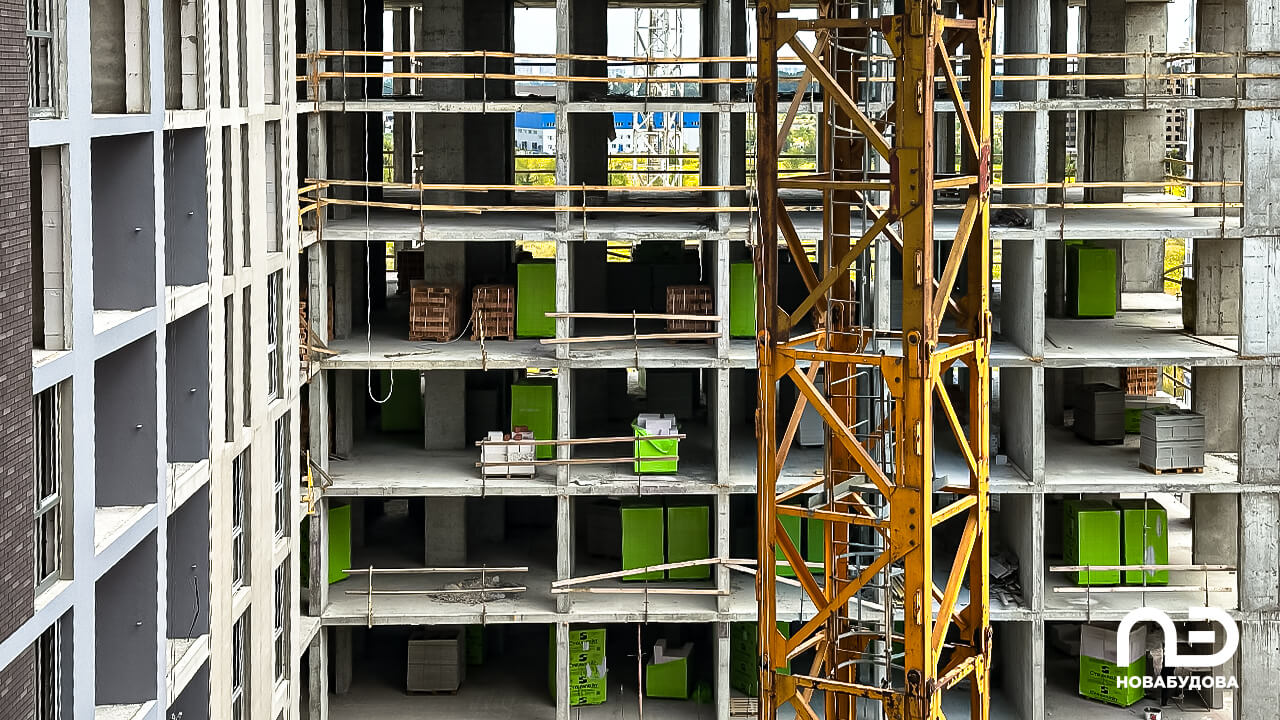

•  продолжаются работы по монтажу оконных конструкций, возведение стен и межквартирных перегородок, обустройство сантехнических сетей, подготовка к фасадным работам.

Четвертая секция

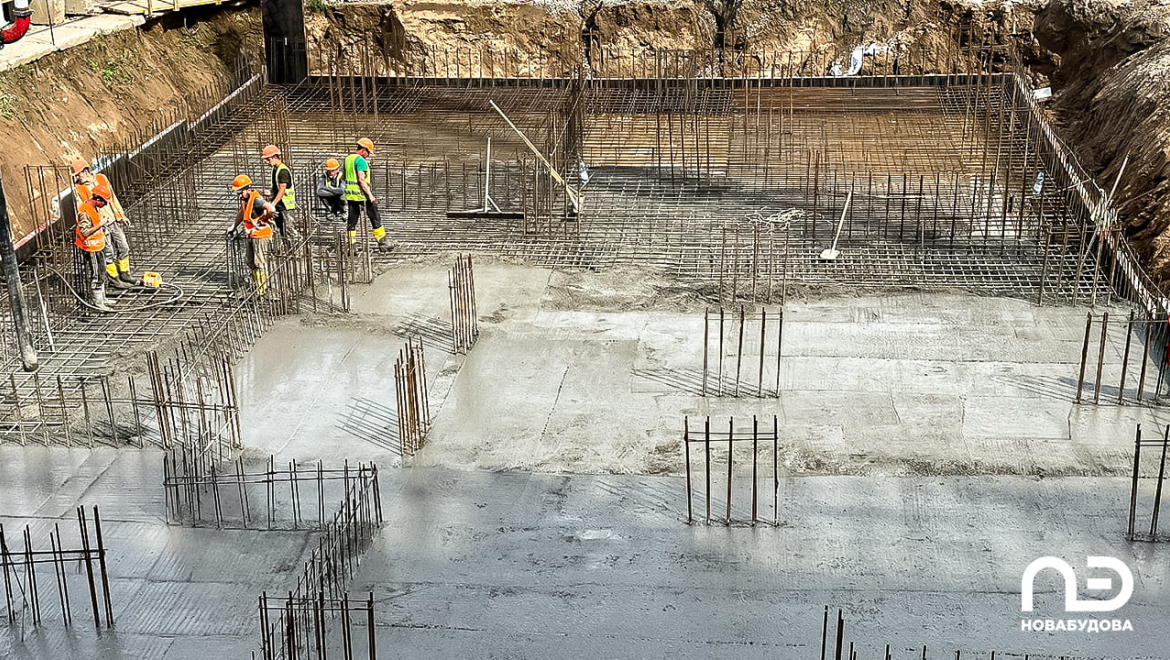

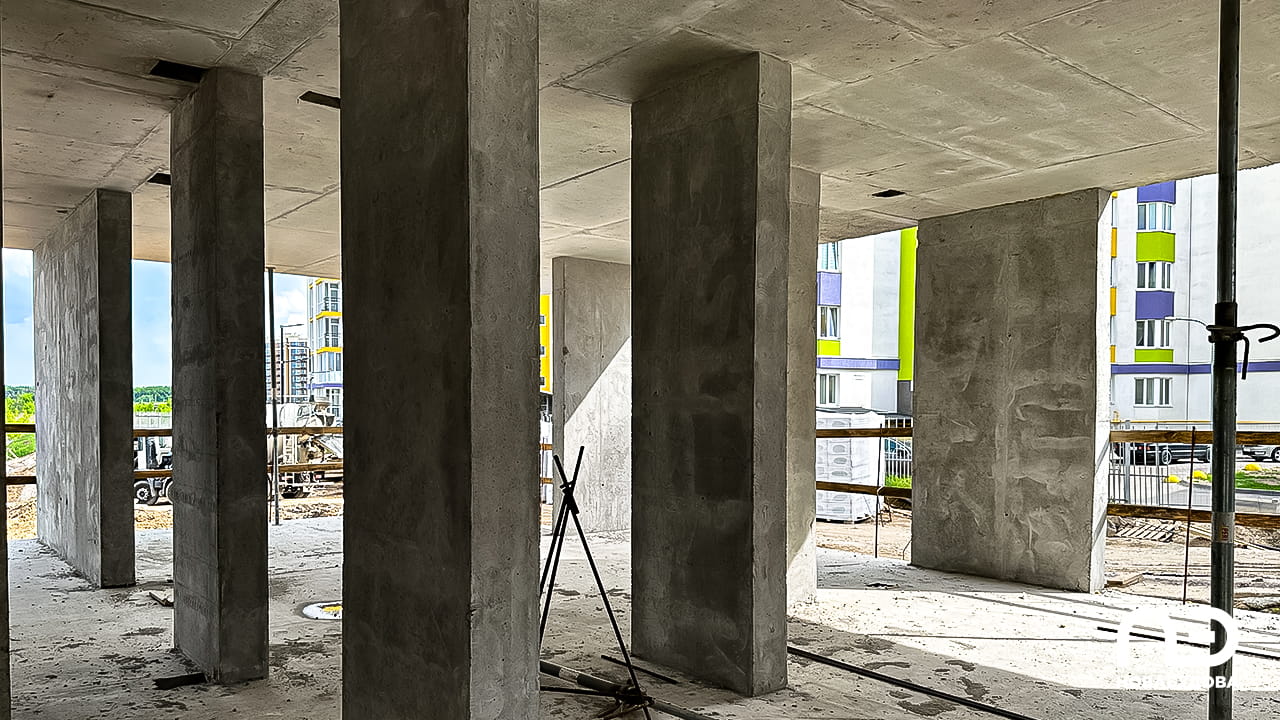

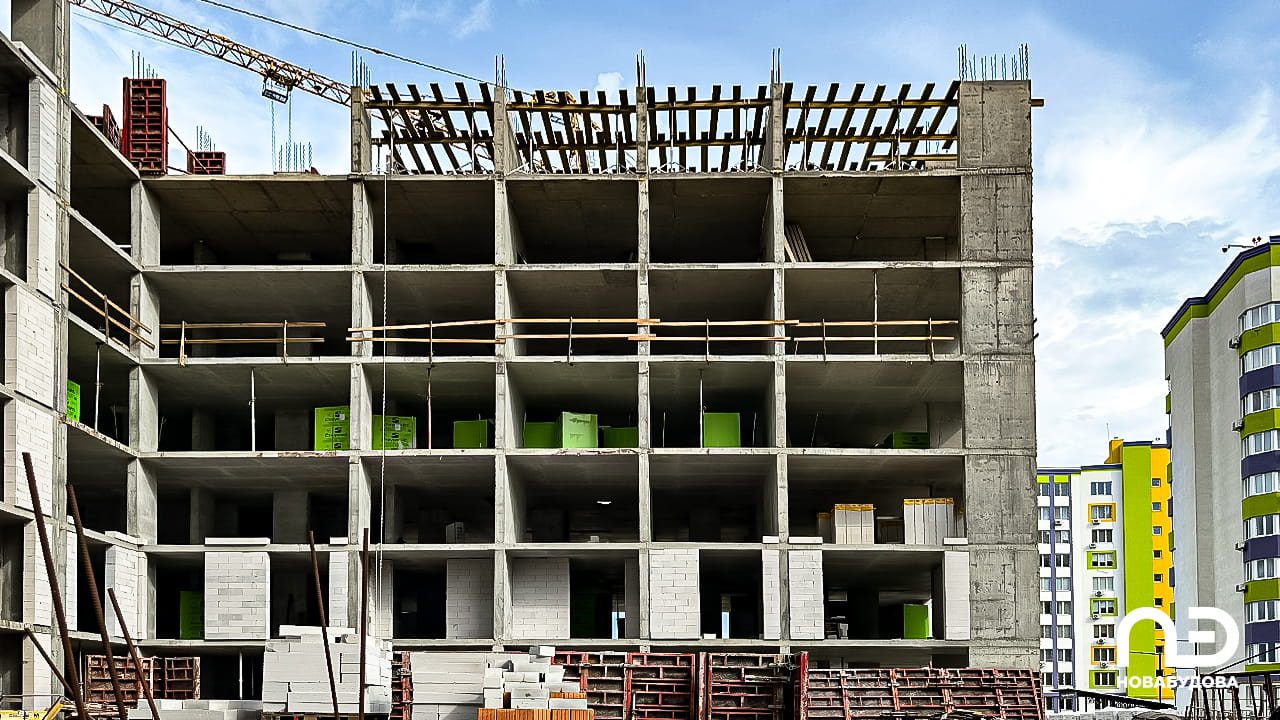

•  продолжаются монолитные работы на 1 этаже.

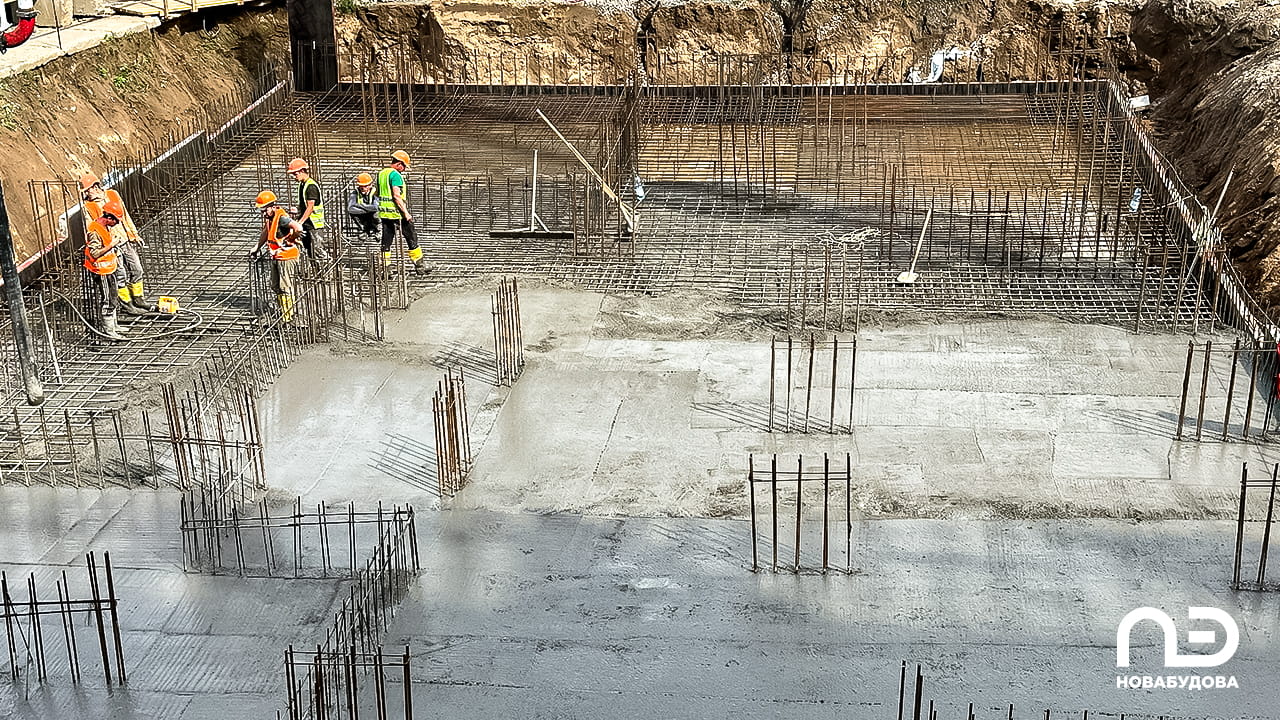

Пятая секция

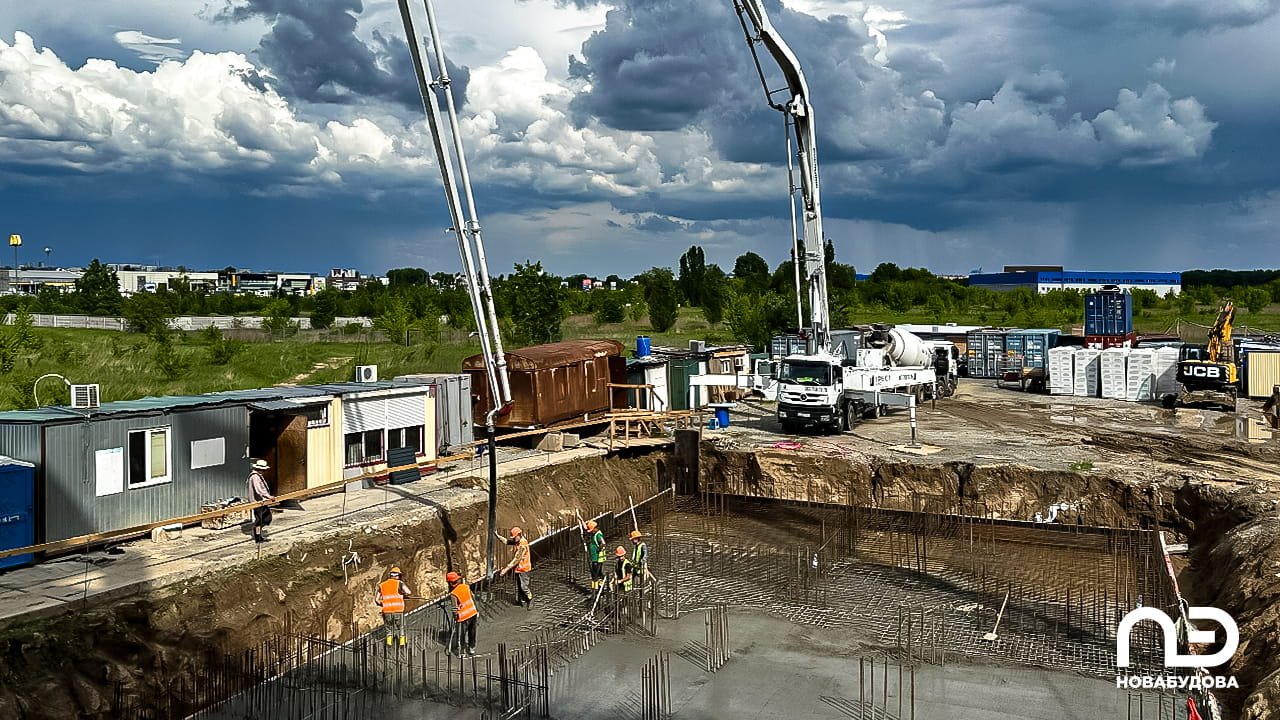

•  продолжаются монолитные работы на цокольном этаже.

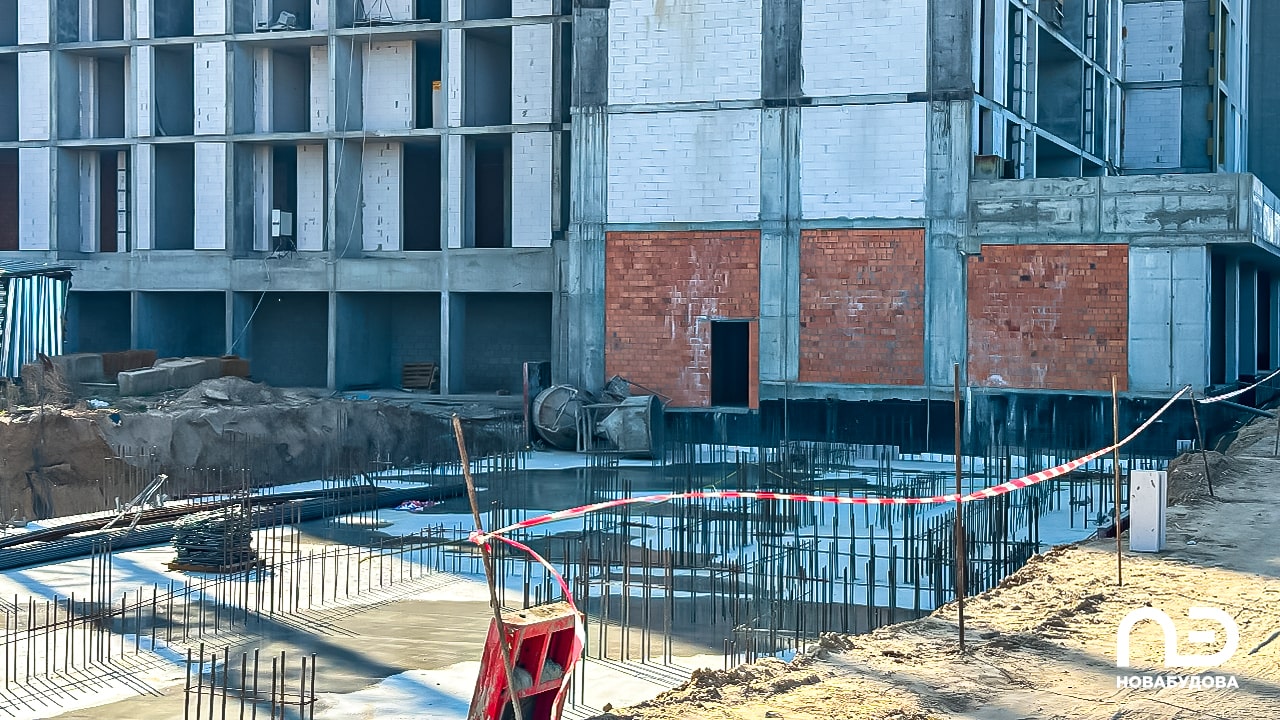

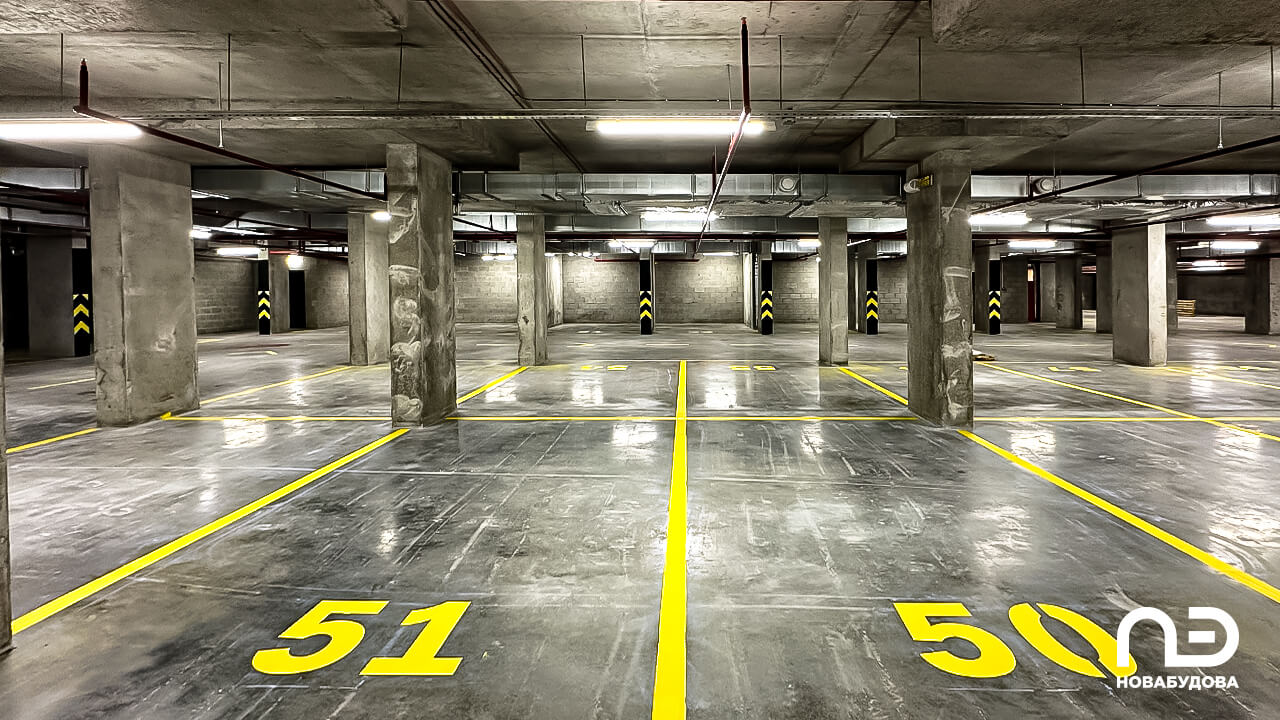

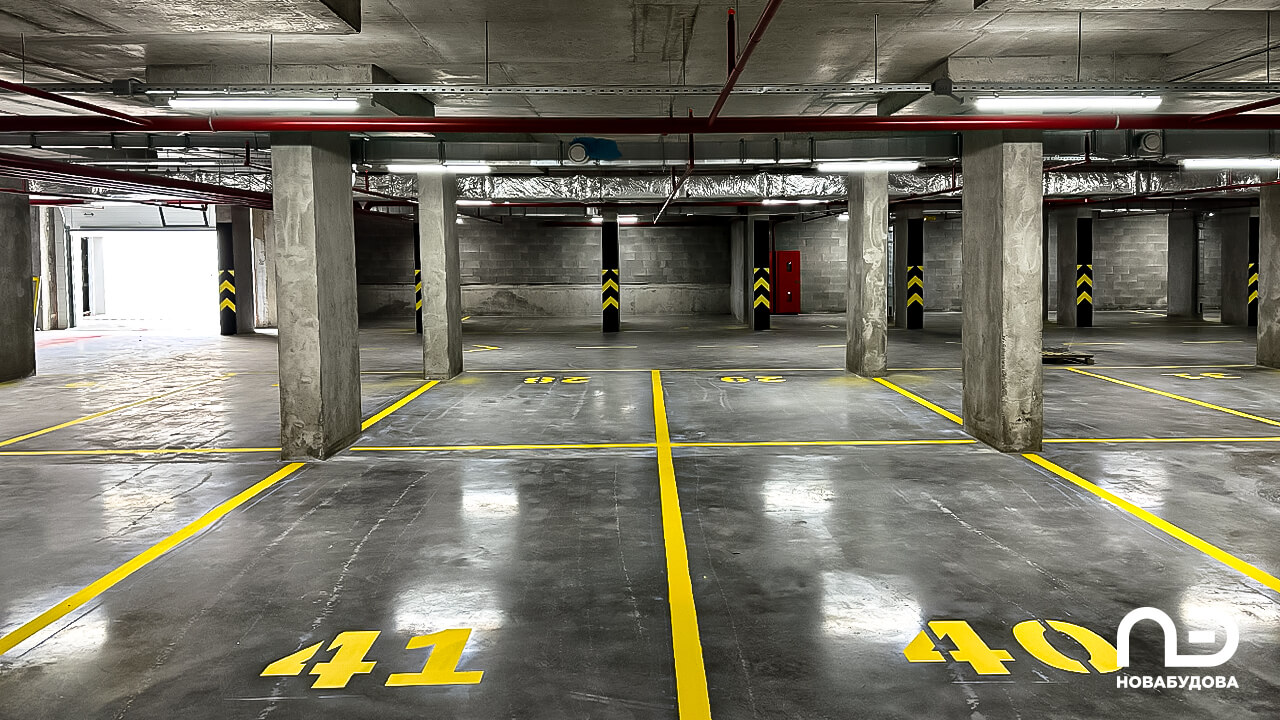

Подземный паркинг

•  продолжается обустройство монолита между 3 и 5 секциями, подготовка к гидроизоляции между 1 и 2 секциями, подготовка к благоустройству между 1 и 2 секциями.
